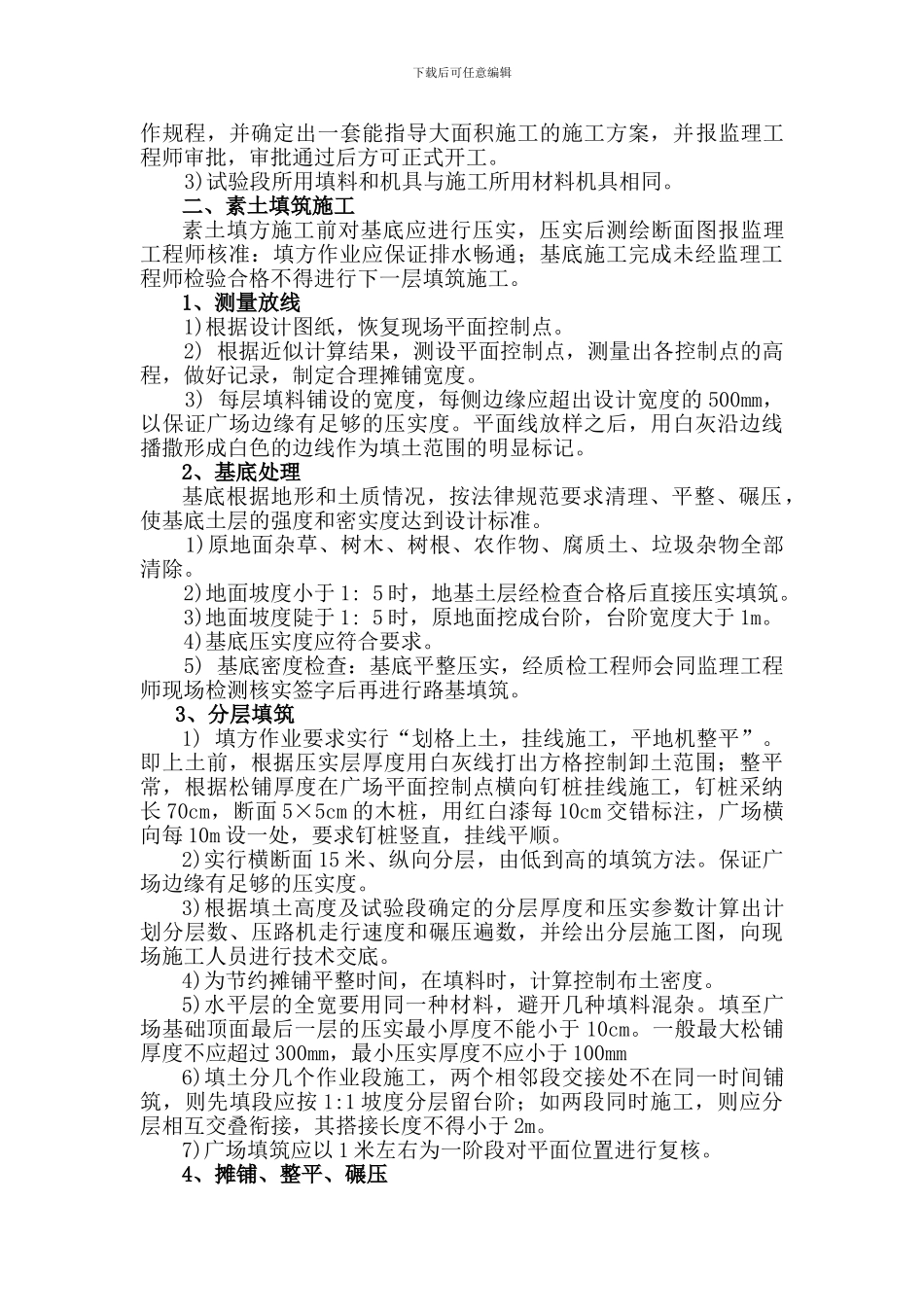

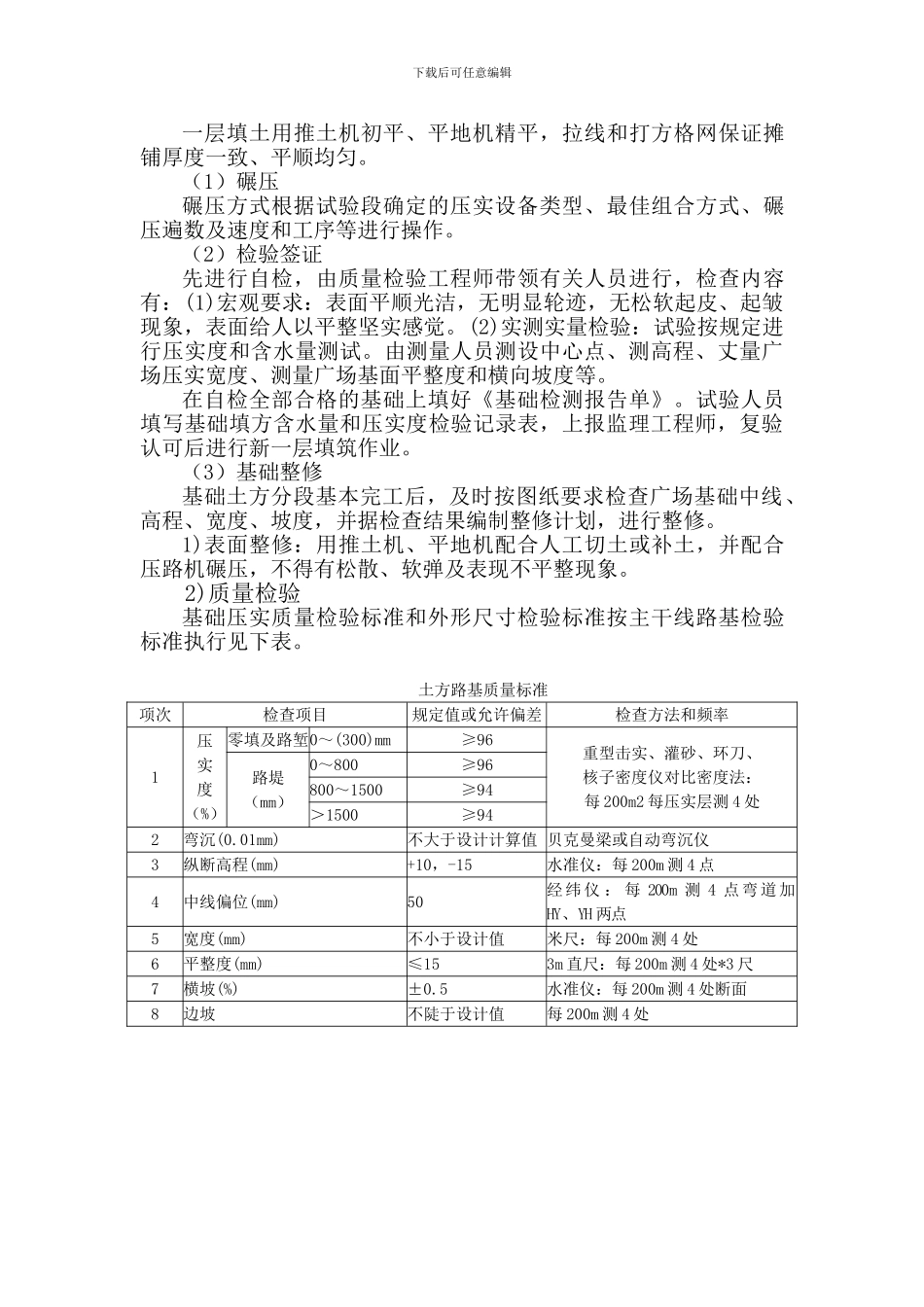

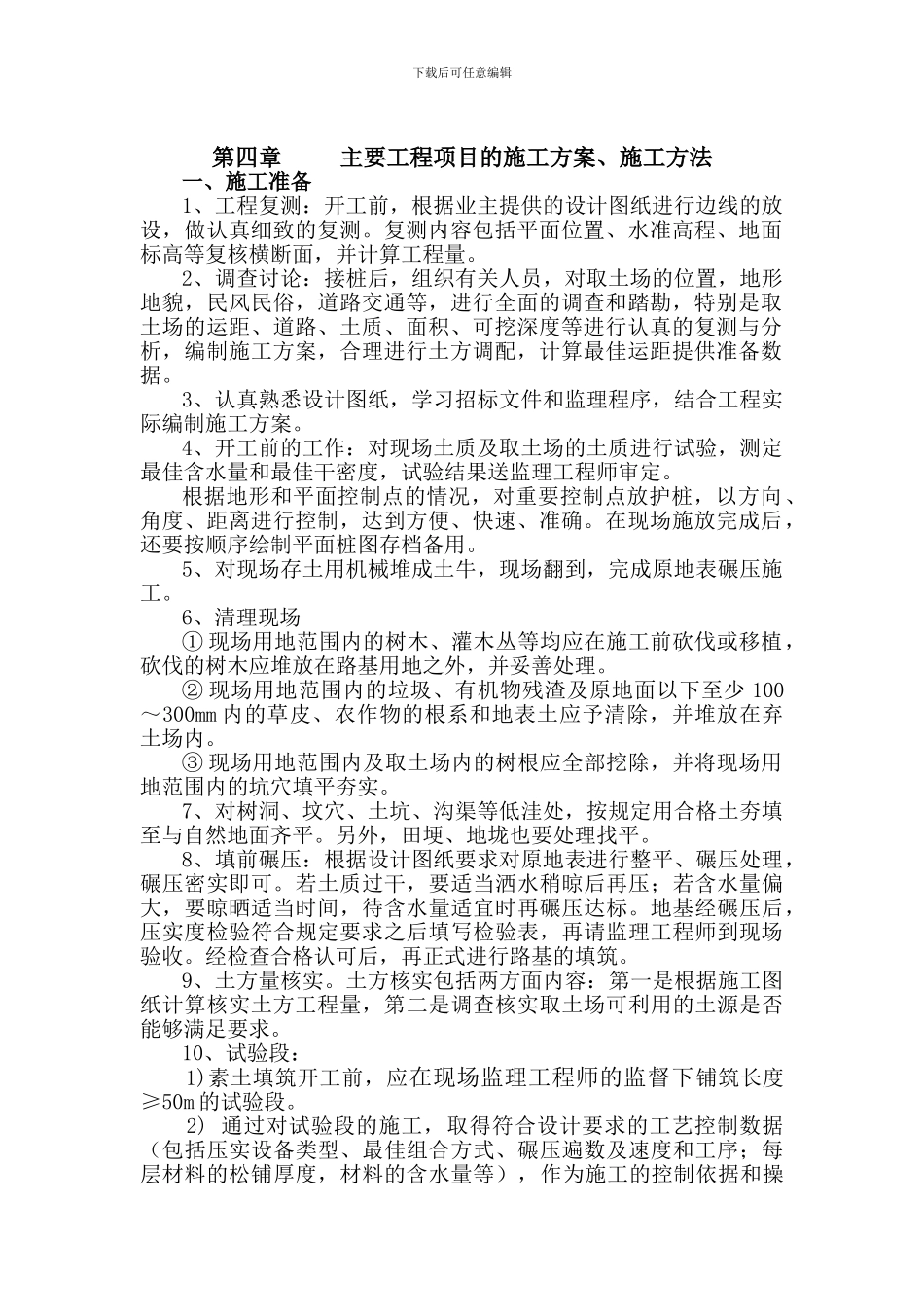

下载后可任意编辑第四章 主要工程项目的施工方案、施工方法一、施工准备1、工程复测:开工前,根据业主提供的设计图纸进行边线的放设,做认真细致的复测
复测内容包括平面位置、水准高程、地面标高等复核横断面,并计算工程量
2、调查讨论:接桩后,组织有关人员,对取土场的位置,地形地貌,民风民俗,道路交通等,进行全面的调查和踏勘,特别是取土场的运距、道路、土质、面积、可挖深度等进行认真的复测与分析,编制施工方案,合理进行土方调配,计算最佳运距提供准备数据
3、认真熟悉设计图纸,学习招标文件和监理程序,结合工程实际编制施工方案
4、开工前的工作:对现场土质及取土场的土质进行试验,测定最佳含水量和最佳干密度,试验结果送监理工程师审定
根据地形和平面控制点的情况,对重要控制点放护桩,以方向、角度、距离进行控制,达到方便、快速、准确
在现场施放完成后,还要按顺序绘制平面桩图存档备用
5、对现场存土用机械堆成土牛,现场翻到,完成原地表碾压施工
6、清理现场① 现场用地范围内的树木、灌木丛等均应在施工前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理
② 现场用地范围内的垃圾、有机物残渣及原地面以下至少 100~300mm 内的草皮、农作物的根系和地表土应予清除,并堆放在弃土场内
③ 现场用地范围内及取土场内的树根应全部挖除,并将现场用地范围内的坑穴填平夯实
7、对树洞、坟穴、土坑、沟渠等低洼处,按规定用合格土夯填至与自然地面齐平
另外,田埂、地垅也要处理找平
8、填前碾压:根据设计图纸要求对原地表进行整平、碾压处理,碾压密实即可
若土质过干,要适当洒水稍晾后再压;若含水量偏大,要晾晒适当时间,待含水量适宜时再碾压达标
地基经碾压后,压实度检验符合规定要求之后填写检验表,再请监理工程师到现场验收
经检查合格认可后,再正式进行路基的填筑
9、土方量核实
土方核实包括两方面内容:第一是根据施工图
