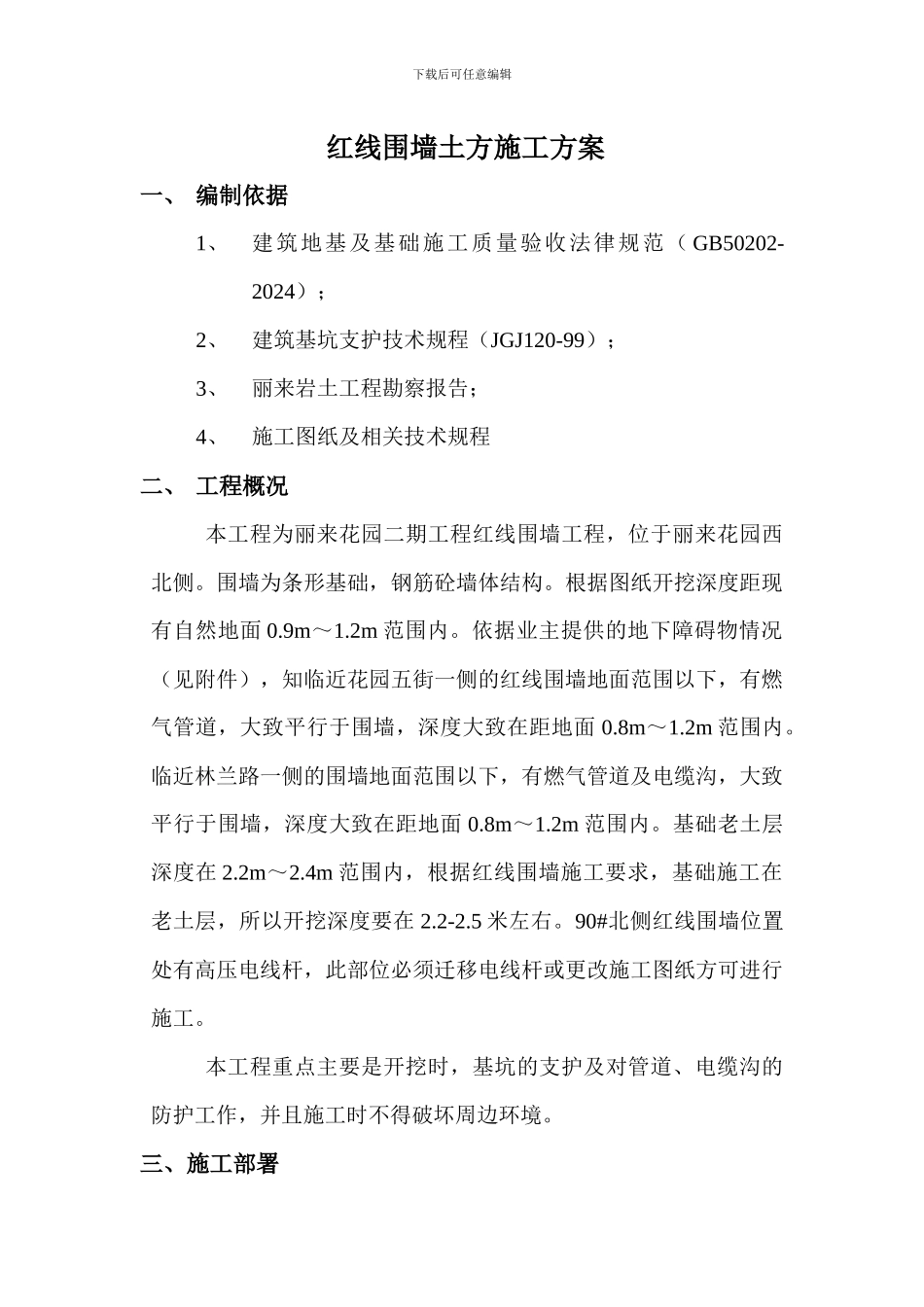

下载后可任意编辑 红线围墙土方施工方案一、 编制依据1、建筑地基及基础施工质量验收法律规范( GB50202-2024);2、建筑基坑支护技术规程(JGJ120-99);3、丽来岩土工程勘察报告;4、施工图纸及相关技术规程二、 工程概况本工程为丽来花园二期工程红线围墙工程,位于丽来花园西北侧
围墙为条形基础,钢筋砼墙体结构
根据图纸开挖深度距现有自然地面 0
2m 范围内
依据业主提供的地下障碍物情况(见附件),知临近花园五街一侧的红线围墙地面范围以下,有燃气管道,大致平行于围墙,深度大致在距地面 0
2m 范围内
临近林兰路一侧的围墙地面范围以下,有燃气管道及电缆沟,大致平行于围墙,深度大致在距地面 0
2m 范围内
基础老土层深度在 2
4m 范围内,根据红线围墙施工要求,基础施工在老土层,所以开挖深度要在 2
90#北侧红线围墙位置处有高压电线杆,此部位必须迁移电线杆或更改施工图纸方可进行施工
本工程重点主要是开挖时,基坑的支护及对管道、电缆沟的防护工作,并且施工时不得破坏周边环境

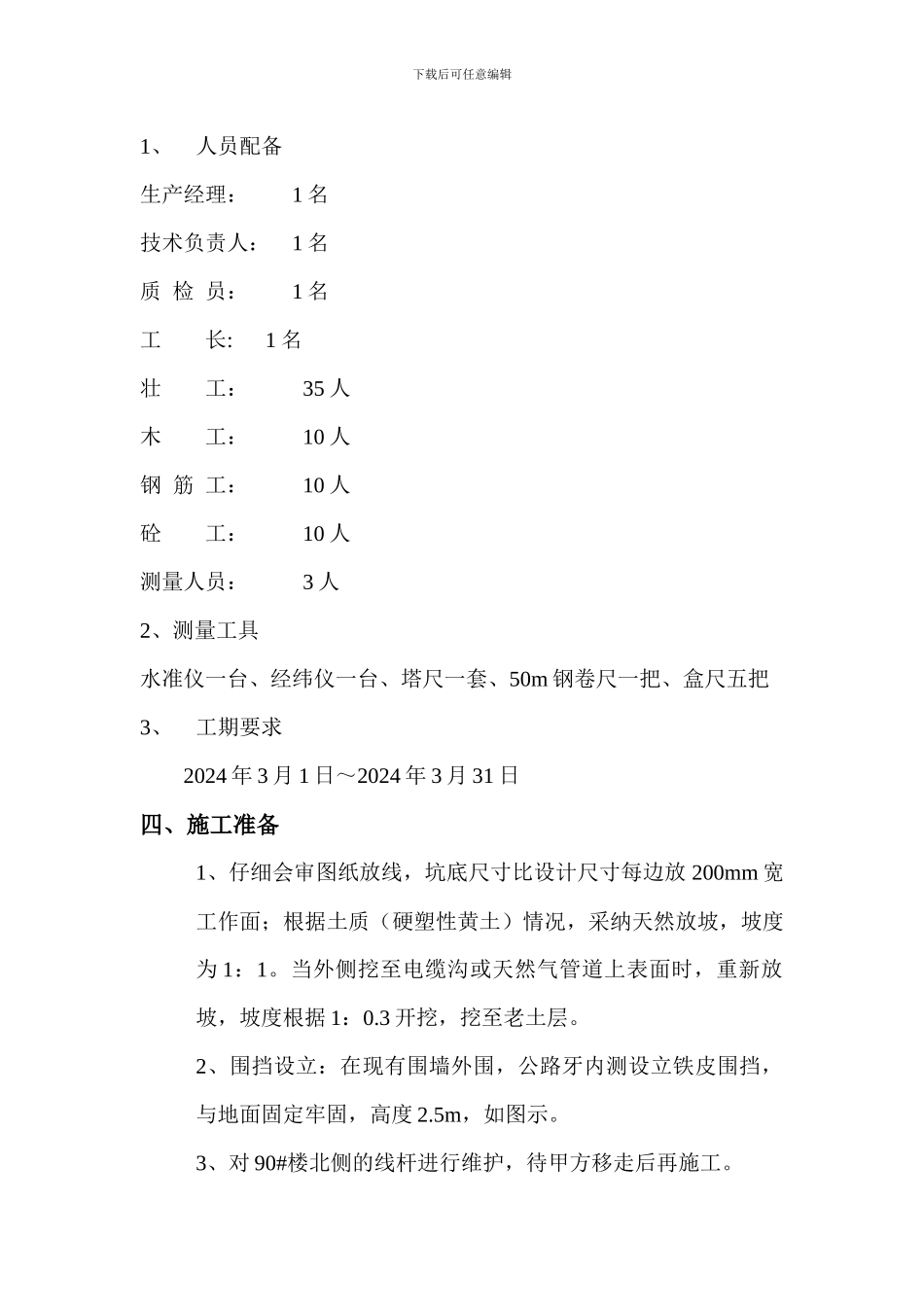

三、施工部署下载后可任意编辑1、人员配备生产经理: 1 名技术负责人: 1 名质 检 员: 1 名工 长: 1 名壮 工: 35 人木 工: 10 人钢 筋 工: 10 人砼 工: 10 人测量人员: 3 人2、测量工具水准仪一台、经纬仪一台、塔尺一套、50m 钢卷尺一把、盒尺五把3、工期要求2024 年 3 月 1 日~2024 年 3 月 31 日四、施工准备1、仔细会审图纸放线,坑底尺寸比设计尺寸每边放 200mm 宽工作面;根据土质(硬塑性黄土)情况,采纳天然放坡,坡度为 1:1
当外侧挖至电缆沟或天然气管道上表面时,重新放坡,坡度根据 1:0
3 开挖,挖至老土层

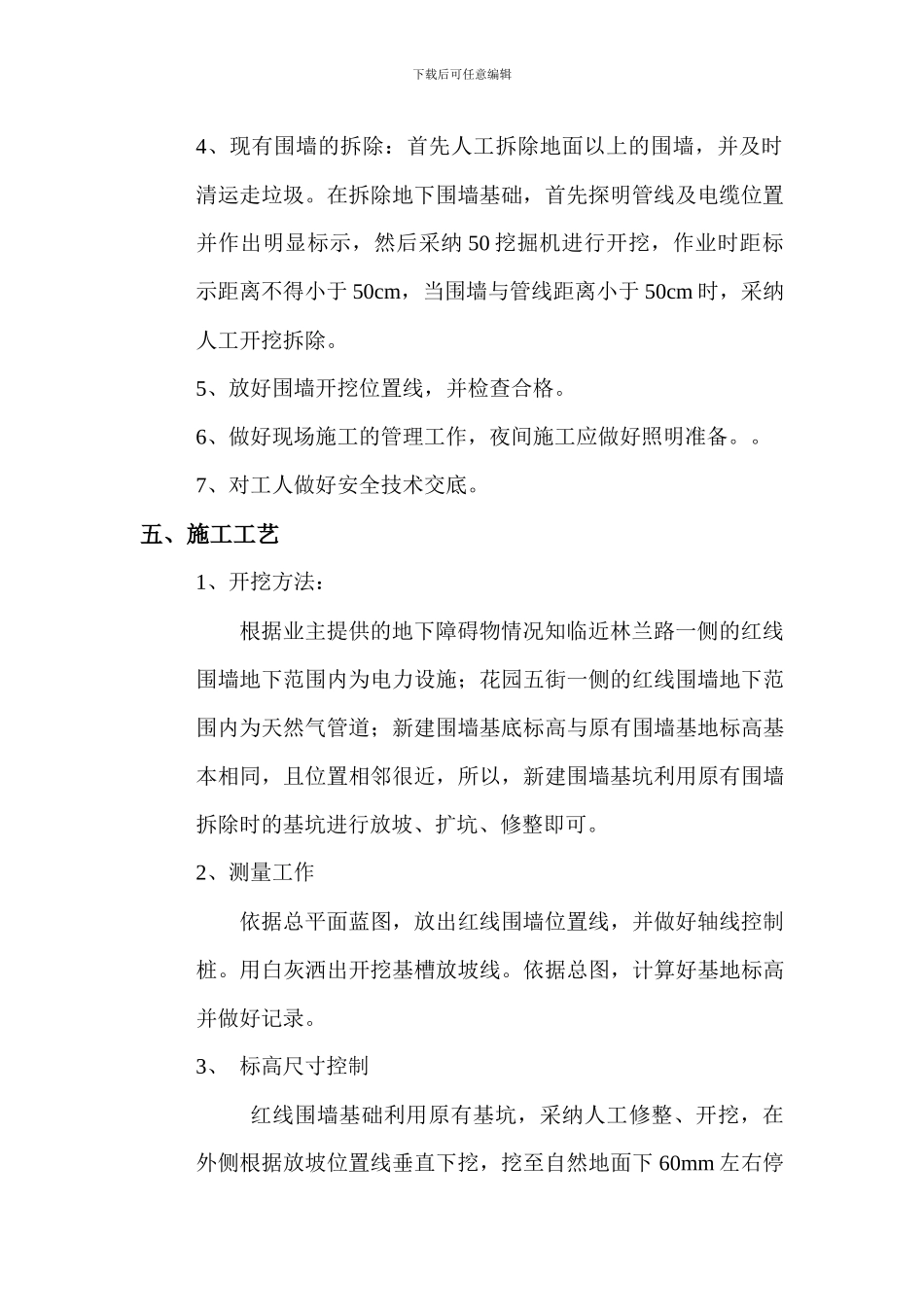

2、围挡设立:在现有围墙外围,公路牙内测设立铁皮围挡,与
