下载后可任意编辑红桥南排水泵站出水口穿堤涵洞施工方案1精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

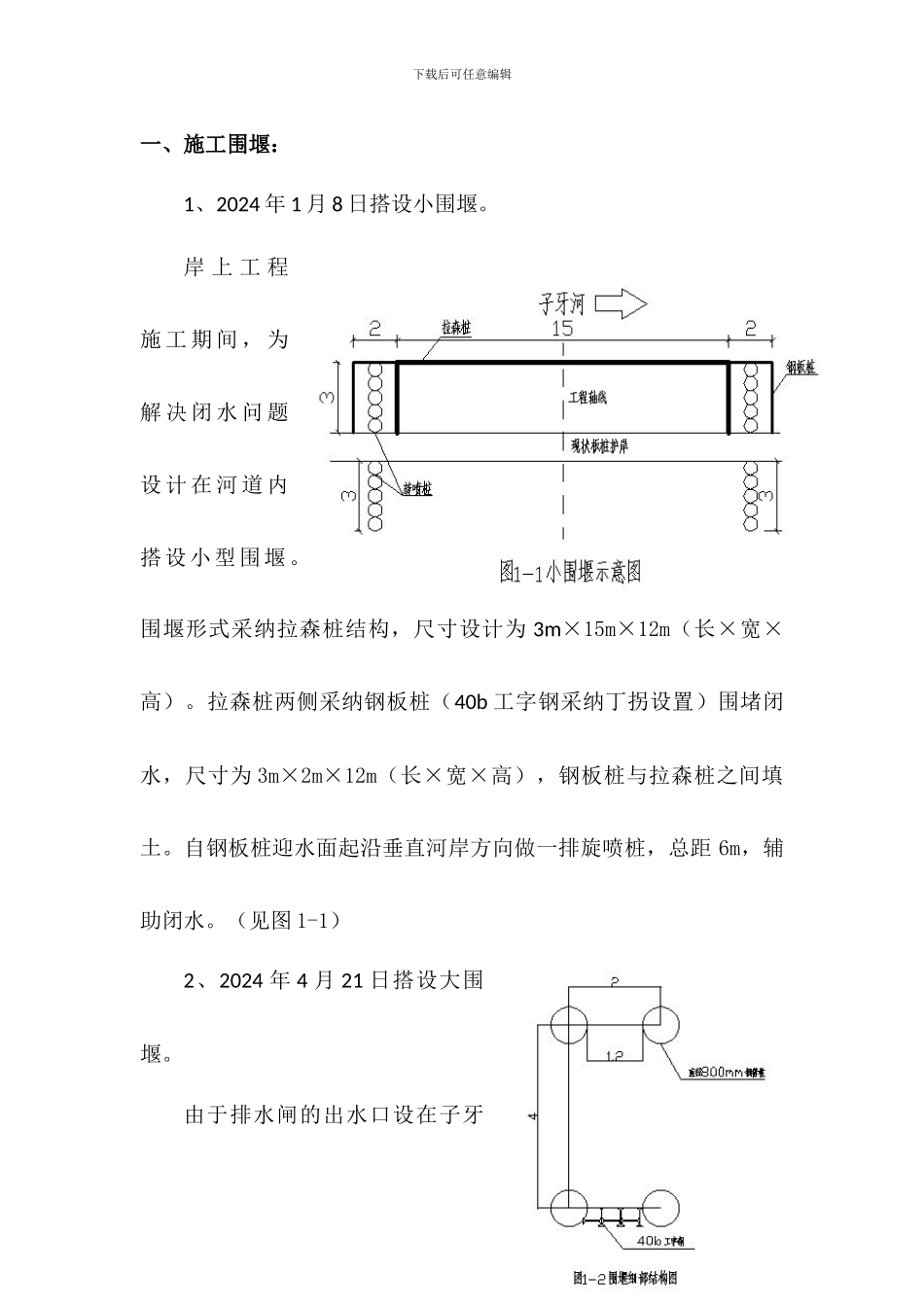

】下载后可任意编辑一、施工围堰:1、2024 年 1 月 8 日搭设小围堰
岸 上 工 程施 工 期 间 , 为解 决 闭 水 问 题设 计 在 河 道 内搭设小型围堰
围堰形式采纳拉森桩结构,尺寸设计为 3m×15m×12m(长×宽×高)
拉森桩两侧采纳钢板桩(40b 工字钢采纳丁拐设置)围堵闭水,尺寸为 3m×2m×12m(长×宽×高),钢板桩与拉森桩之间填土
自钢板桩迎水面起沿垂直河岸方向做一排旋喷桩,总距 6m,辅助闭水
(见图 1-1)2、2024 年 4 月 21 日搭设大围堰

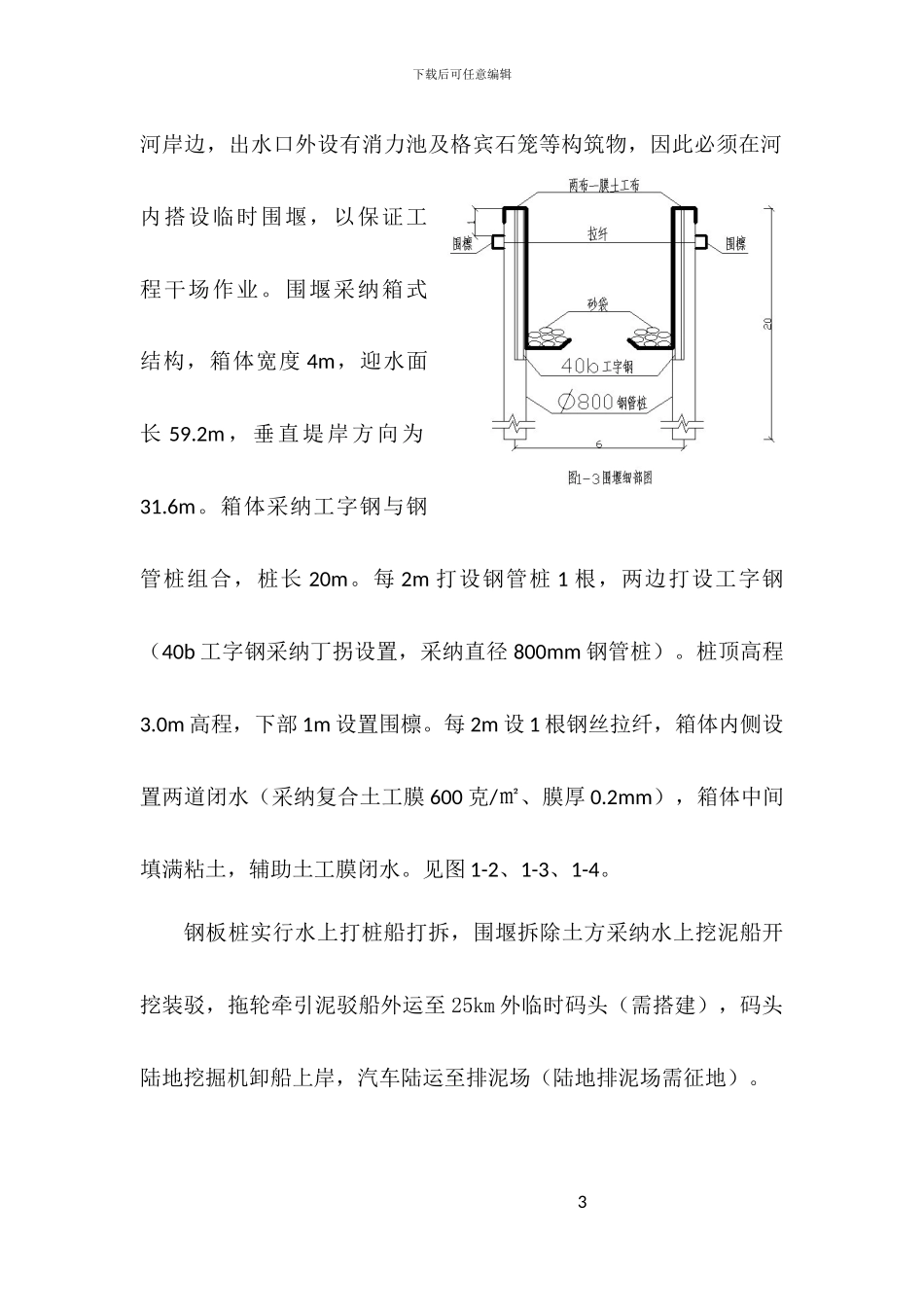

由于排水闸的出水口设在子牙2下载后可任意编辑河岸边,出水口外设有消力池及格宾石笼等构筑物,因此必须在河内搭设临时围堰,以保证工程干场作业
围堰采纳箱式结构,箱体宽度 4m,迎水面长 59
2m,垂直堤岸方向为31
箱体采纳工字钢与钢管桩组合,桩长 20m
每 2m 打设钢管桩 1 根,两边打设工字钢(40b 工字钢采纳丁拐设置,采纳直径 800mm 钢管桩)
0m 高程,下部 1m 设置围檩
每 2m 设 1 根钢丝拉纤,箱体内侧设置两道闭水(采纳复合土工膜 600 克/㎡、膜厚 0
2mm),箱体中间填满粘土,辅助土工膜闭水
见图 1-2、1-3、1-4
钢板桩实行水上打桩船打拆,围堰拆除土方采纳水上挖泥船开挖装驳,拖轮牵引泥驳船外运至 25km 外临时码头(需搭建),码头陆地挖掘机卸船上岸,汽车陆运至排泥场(陆地排泥场需征地)
3下载后可任意编辑钢板桩施工与土工膜安装需潜水员配合作业施工
搭设钢板桩围堰 15 天,拆除钢板桩围堰 5 天
子 牙 河 内 淤泥 开 挖 采 纳 以 下施 工 方 案 进 行 作业施工:采纳已经建成的施工
