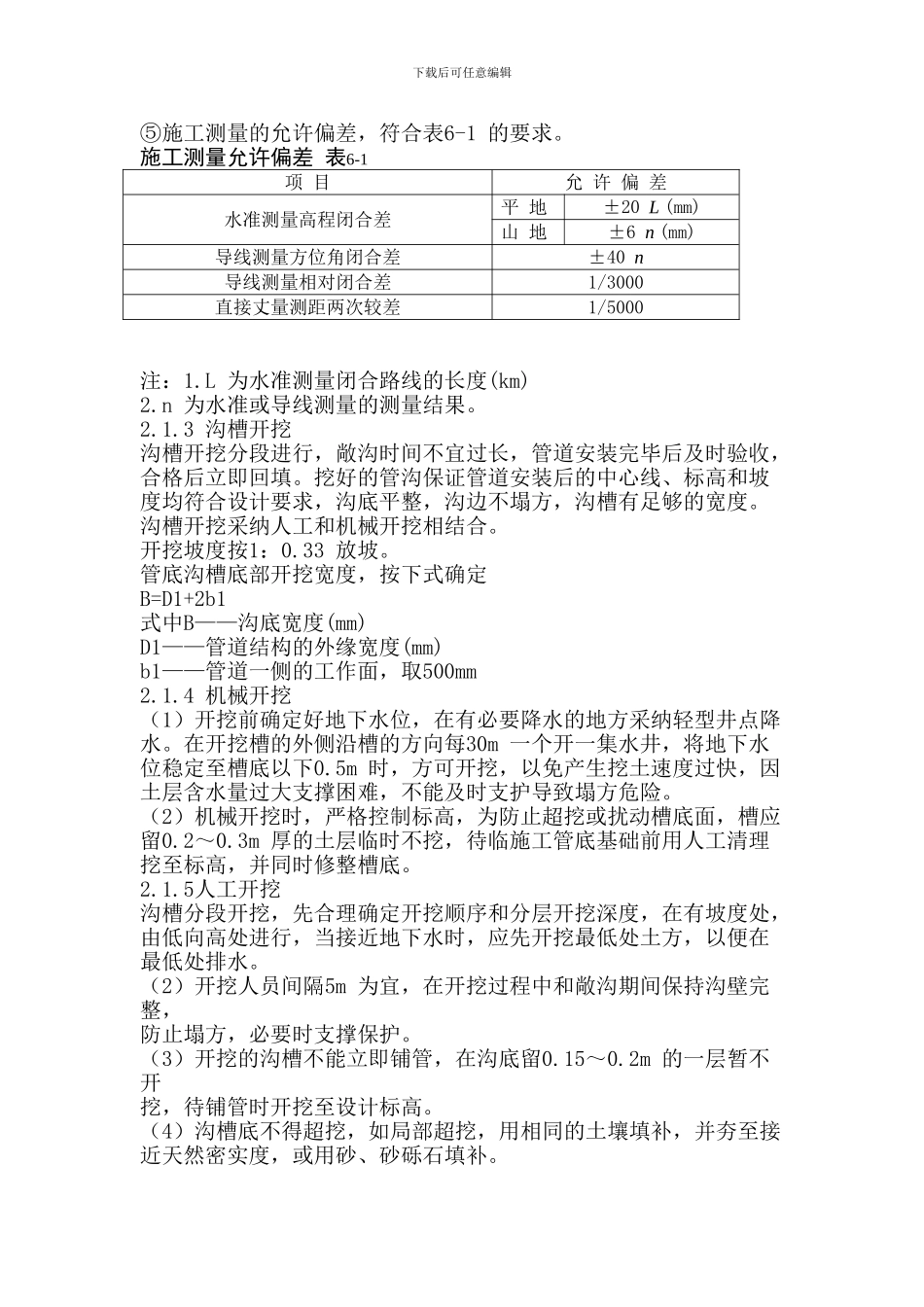

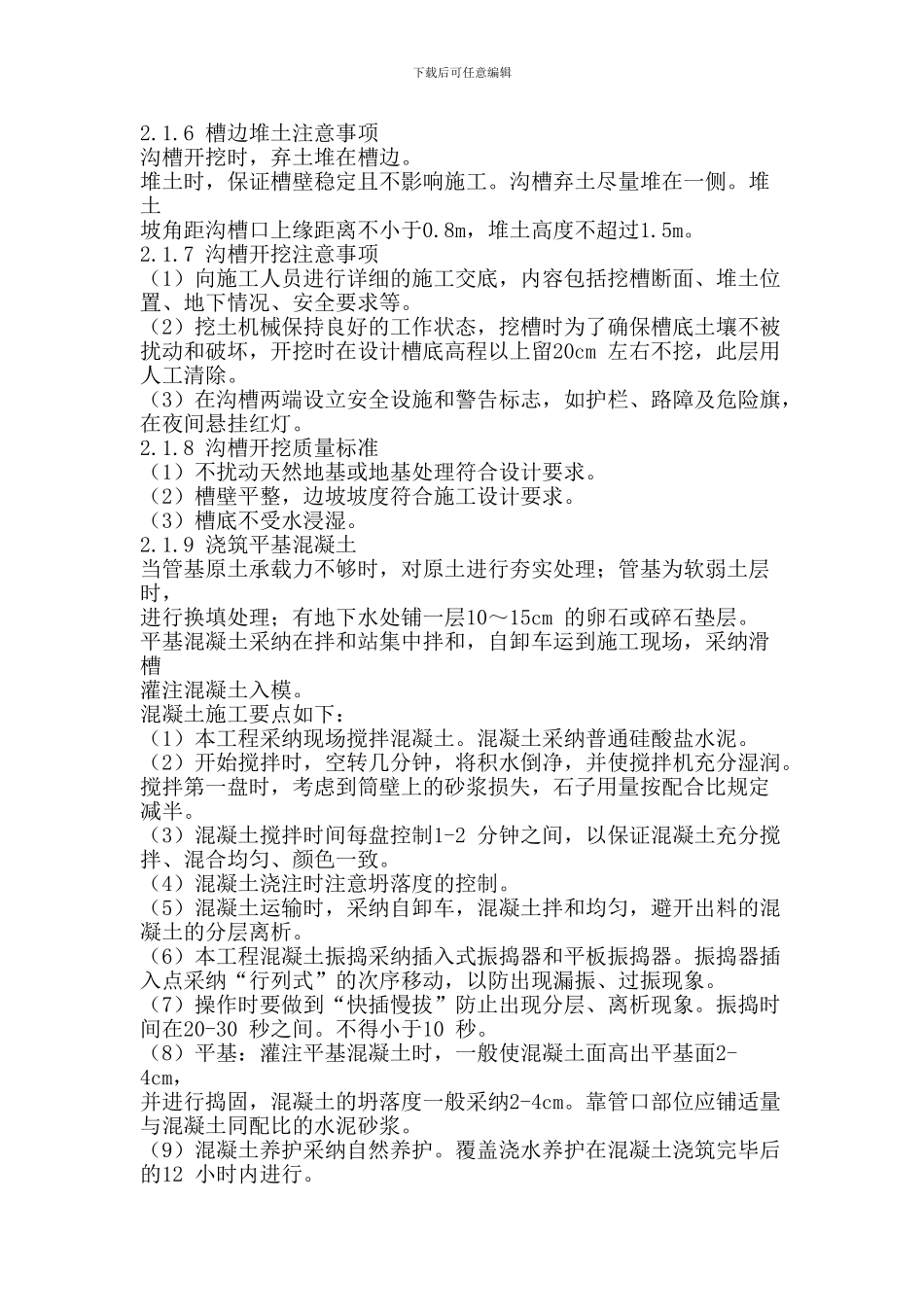

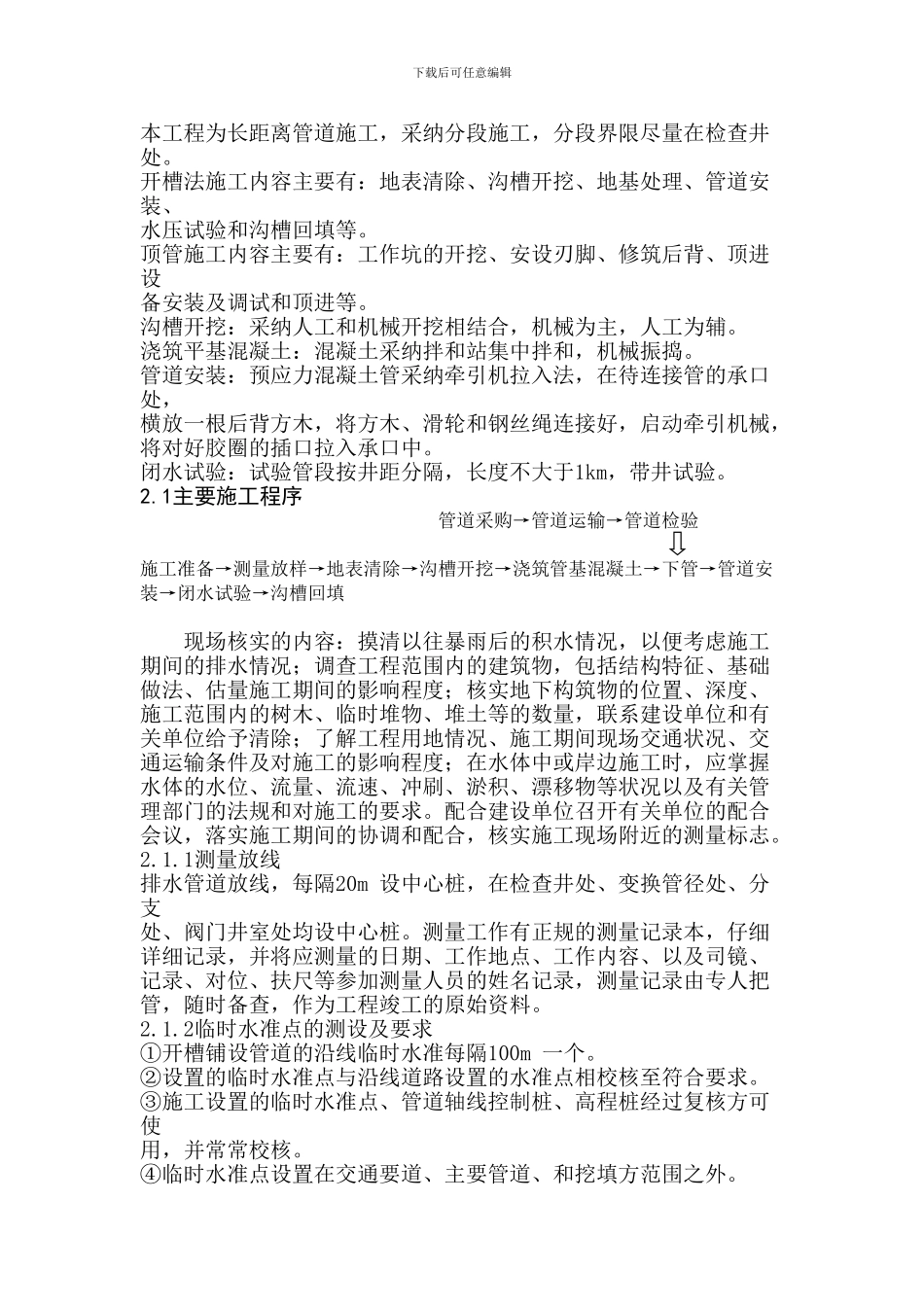

下载后可任意编辑本工程为长距离管道施工,采纳分段施工,分段界限尽量在检查井处。开槽法施工内容主要有:地表清除、沟槽开挖、地基处理、管道安装、水压试验和沟槽回填等。顶管施工内容主要有:工作坑的开挖、安设刃脚、修筑后背、顶进设备安装及调试和顶进等。沟槽开挖:采纳人工和机械开挖相结合,机械为主,人工为辅。浇筑平基混凝土:混凝土采纳拌和站集中拌和,机械振捣。管道安装:预应力混凝土管采纳牵引机拉入法,在待连接管的承口处,横放一根后背方木,将方木、滑轮和钢丝绳连接好,启动牵引机械,将对好胶圈的插口拉入承口中。闭水试验:试验管段按井距分隔,长度不大于1km,带井试验。2.1主要施工程序管道采购→管道运输→管道检验 施工准备→测量放样→地表清除→沟槽开挖→浇筑管基混凝土→下管→管道安装→闭水试验→沟槽回填现场核实的内容:摸清以往暴雨后的积水情况,以便考虑施工期间的排水情况;调查工程范围内的建筑物,包括结构特征、基础做法、估量施工期间的影响程度;核实地下构筑物的位置、深度、施工范围内的树木、临时堆物、堆土等的数量,联系建设单位和有关单位给予清除;了解工程用地情况、施工期间现场交通状况、交通运输条件及对施工的影响程度;在水体中或岸边施工时,应掌握水体的水位、流量、流速、冲刷、淤积、漂移物等状况以及有关管理部门的法规和对施工的要求。配合建设单位召开有关单位的配合会议,落实施工期间的协调和配合,核实施工现场附近的测量标志。2.1.1测量放线排水管道放线,每隔20m 设中心桩,在检查井处、变换管径处、分支处、阀门井室处均设中心桩。测量工作有正规的测量记录本,仔细详细记录,并将应测量的日期、工作地点、工作内容、以及司镜、记录、对位、扶尺等参加测量人员的姓名记录,测量记录由专人把管,随时备查,作为工程竣工的原始资料。2.1.2临时水准点的测设及要求①开槽铺设管道的沿线临时水准每隔100m 一个。②设置的临时水准点与沿线道路设置的水准点相校核至符合要求。③施工设置的临时水准点、管道轴线控制桩、高程桩经过复核方可使用,并常常校核。④临时水准点设置在交通要道、主要管道、和挖填方范围之外。下载后可任意编辑⑤施工测量的允许偏差,符合表6-1 的要求。施工测量允许偏差 表6-1项 目允 许 偏 差水准测量高程闭合差平 地±20 L (mm)山 地±6 n (mm)导线测量方位角闭合差±40 n导线测量相对闭合差1/3000直接丈量测距两次较差1/5000注:1....
