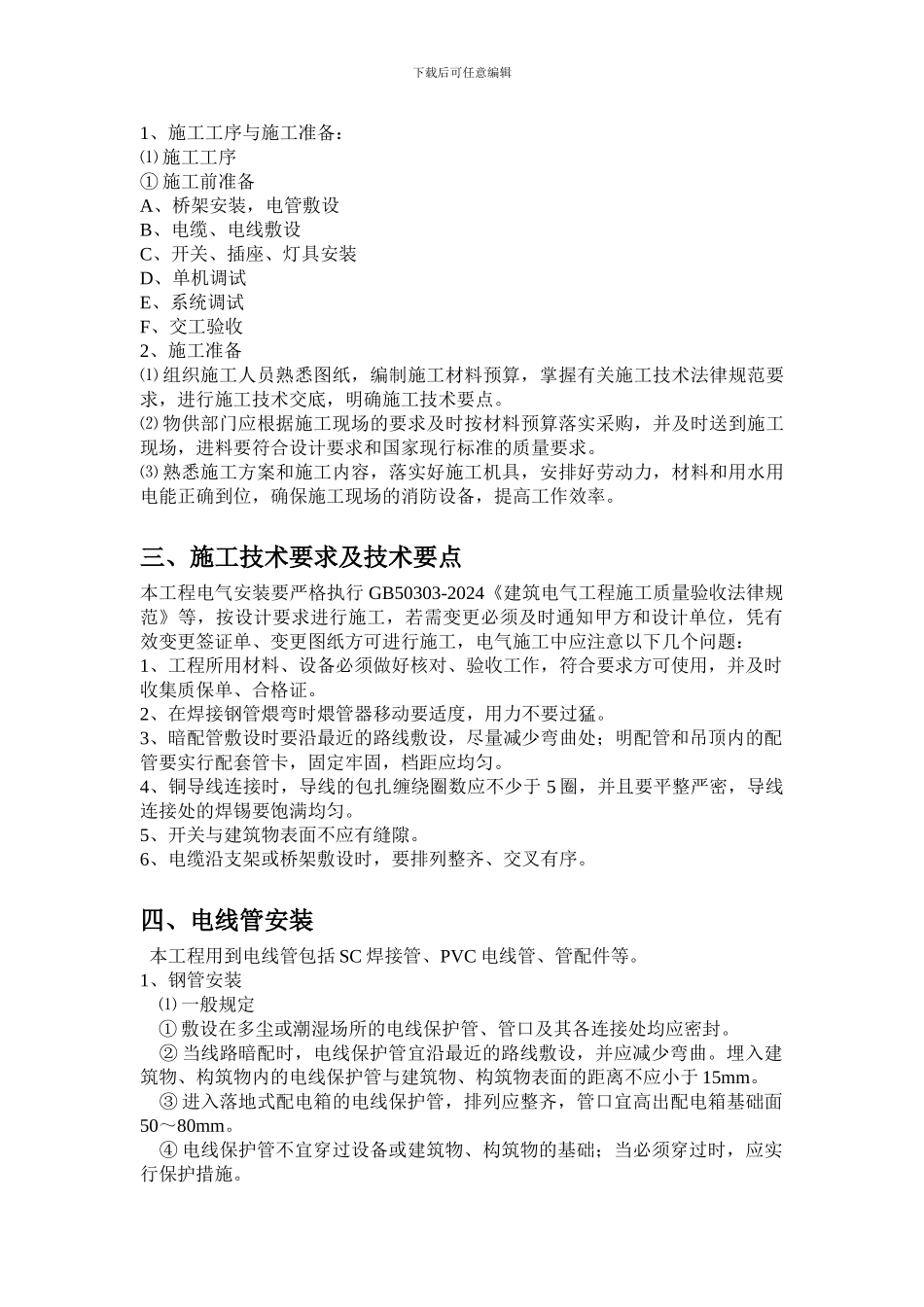

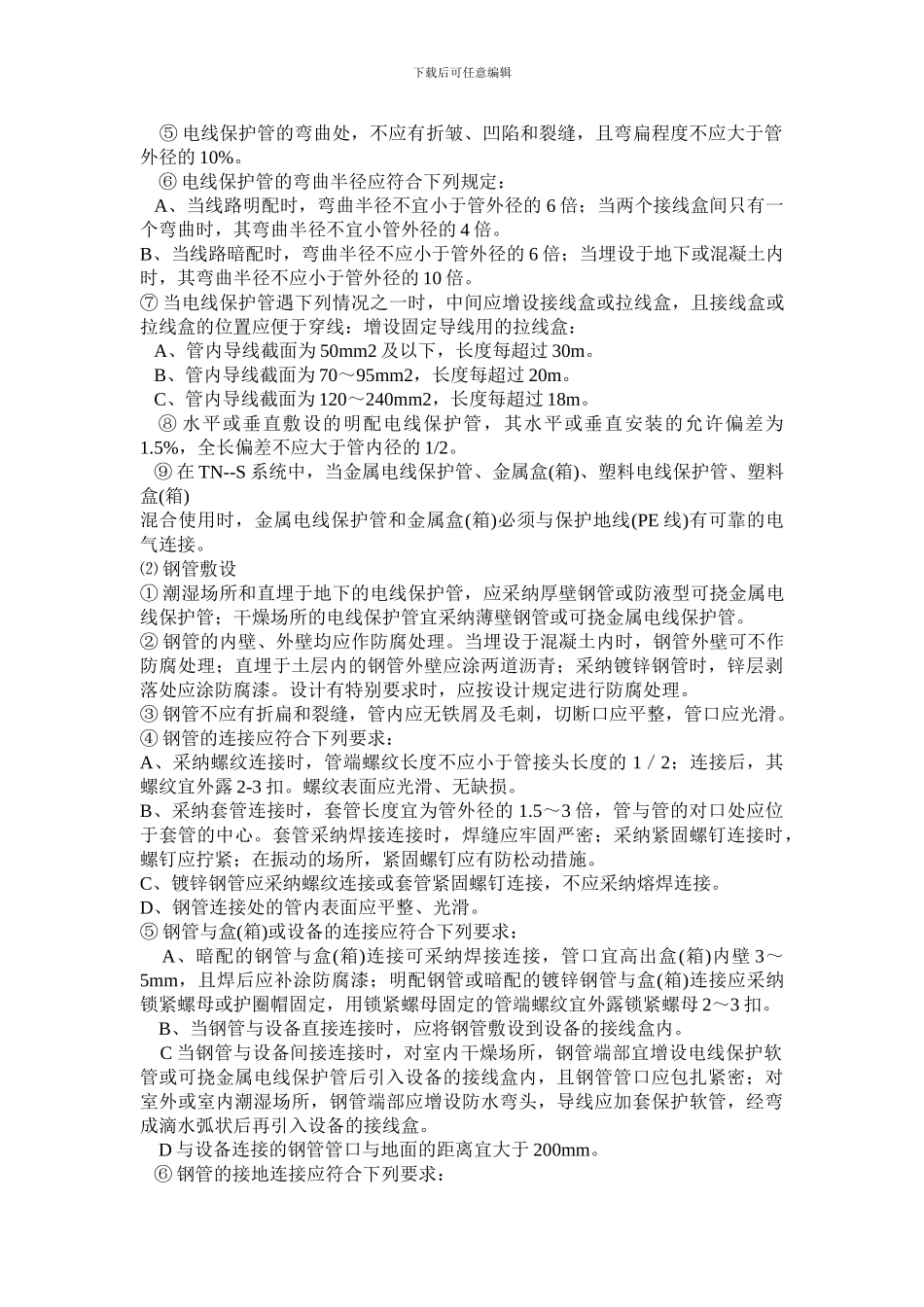

下载后可任意编辑美吉斯制药(厦门)有限公司电缆改造工程施工方案南通长江设备安装工程公司2010 年 10 月 10 日一、工程范围及内容本工程为制药二、三、五车间的电缆改造项目,由原电缆的保护套管地下直埋敷设改为架空方式。工程范围为车间配电室到车间机器设备的电缆。二、施工准备下载后可任意编辑1、施工工序与施工准备:⑴ 施工工序① 施工前准备A、桥架安装,电管敷设B、电缆、电线敷设C、开关、插座、灯具安装D、单机调试E、系统调试F、交工验收2、施工准备⑴ 组织施工人员熟悉图纸,编制施工材料预算,掌握有关施工技术法律规范要求,进行施工技术交底,明确施工技术要点。⑵ 物供部门应根据施工现场的要求及时按材料预算落实采购,并及时送到施工现场,进料要符合设计要求和国家现行标准的质量要求。⑶ 熟悉施工方案和施工内容,落实好施工机具,安排好劳动力,材料和用水用电能正确到位,确保施工现场的消防设备,提高工作效率。三、施工技术要求及技术要点本工程电气安装要严格执行 GB50303-2024《建筑电气工程施工质量验收法律规范》等,按设计要求进行施工,若需变更必须及时通知甲方和设计单位,凭有效变更签证单、变更图纸方可进行施工,电气施工中应注意以下几个问题:1、工程所用材料、设备必须做好核对、验收工作,符合要求方可使用,并及时收集质保单、合格证。2、在焊接钢管煨弯时煨管器移动要适度,用力不要过猛。3、暗配管敷设时要沿最近的路线敷设,尽量减少弯曲处;明配管和吊顶内的配管要实行配套管卡,固定牢固,档距应均匀。4、铜导线连接时,导线的包扎缠绕圈数应不少于 5 圈,并且要平整严密,导线连接处的焊锡要饱满均匀。5、开关与建筑物表面不应有缝隙。6、电缆沿支架或桥架敷设时,要排列整齐、交叉有序。四、电线管安装 本工程用到电线管包括 SC 焊接管、PVC 电线管、管配件等。1、钢管安装 ⑴ 一般规定 ① 敷设在多尘或潮湿场所的电线保护管、管口及其各连接处均应密封。 ② 当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲。埋入建筑物、构筑物内的电线保护管与建筑物、构筑物表面的距离不应小于 15mm。 ③ 进入落地式配电箱的电线保护管,排列应整齐,管口宜高出配电箱基础面50~80mm。 ④ 电线保护管不宜穿过设备或建筑物、构筑物的基础;当必须穿过时,应实行保护措施。下载后可任意编辑 ⑤ 电线保护管的弯曲处,不应有折皱、凹陷和裂缝,且弯扁程度不应大于管外...
