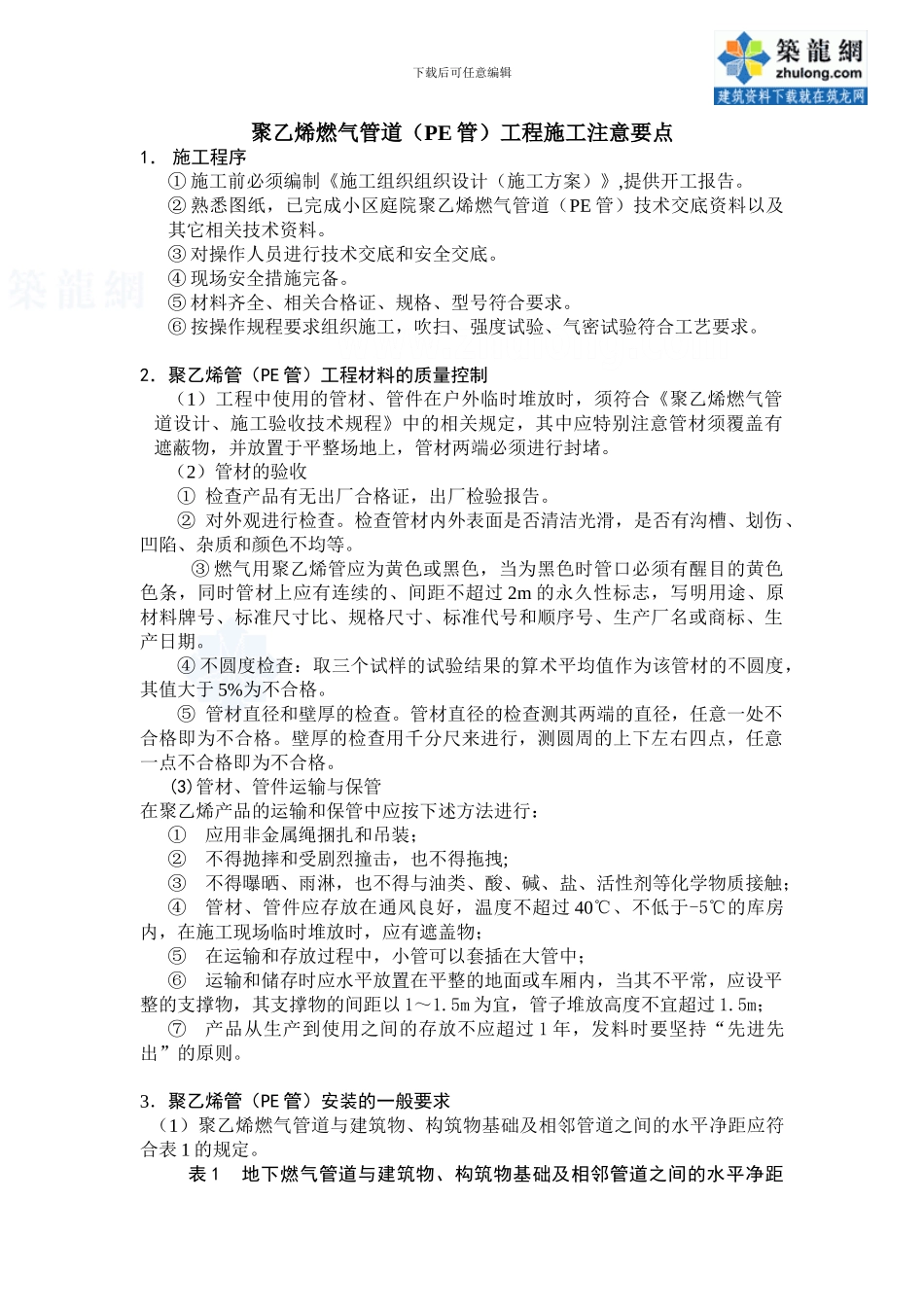

下载后可任意编辑聚乙烯燃气管道(PE 管)工程施工注意要点 1. 施工程序① 施工前必须编制《施工组织组织设计(施工方案)》,提供开工报告
② 熟悉图纸,已完成小区庭院聚乙烯燃气管道(PE 管)技术交底资料以及其它相关技术资料
③ 对操作人员进行技术交底和安全交底
④ 现场安全措施完备
⑤ 材料齐全、相关合格证、规格、型号符合要求
⑥ 按操作规程要求组织施工,吹扫、强度试验、气密试验符合工艺要求
2.聚乙烯管(PE 管)工程材料的质量控制(1)工程中使用的管材、管件在户外临时堆放时,须符合《聚乙烯燃气管道设计、施工验收技术规程》中的相关规定,其中应特别注意管材须覆盖有遮蔽物,并放置于平整场地上,管材两端必须进行封堵
(2)管材的验收① 检查产品有无出厂合格证,出厂检验报告
② 对外观进行检查
检查管材内外表面是否清洁光滑,是否有沟槽、划伤、凹陷、杂质和颜色不均等
③ 燃气用聚乙烯管应为黄色或黑色,当为黑色时管口必须有醒目的黄色色条,同时管材上应有连续的、间距不超过 2m 的永久性标志,写明用途、原材料牌号、标准尺寸比、规格尺寸、标准代号和顺序号、生产厂名或商标、生产日期
