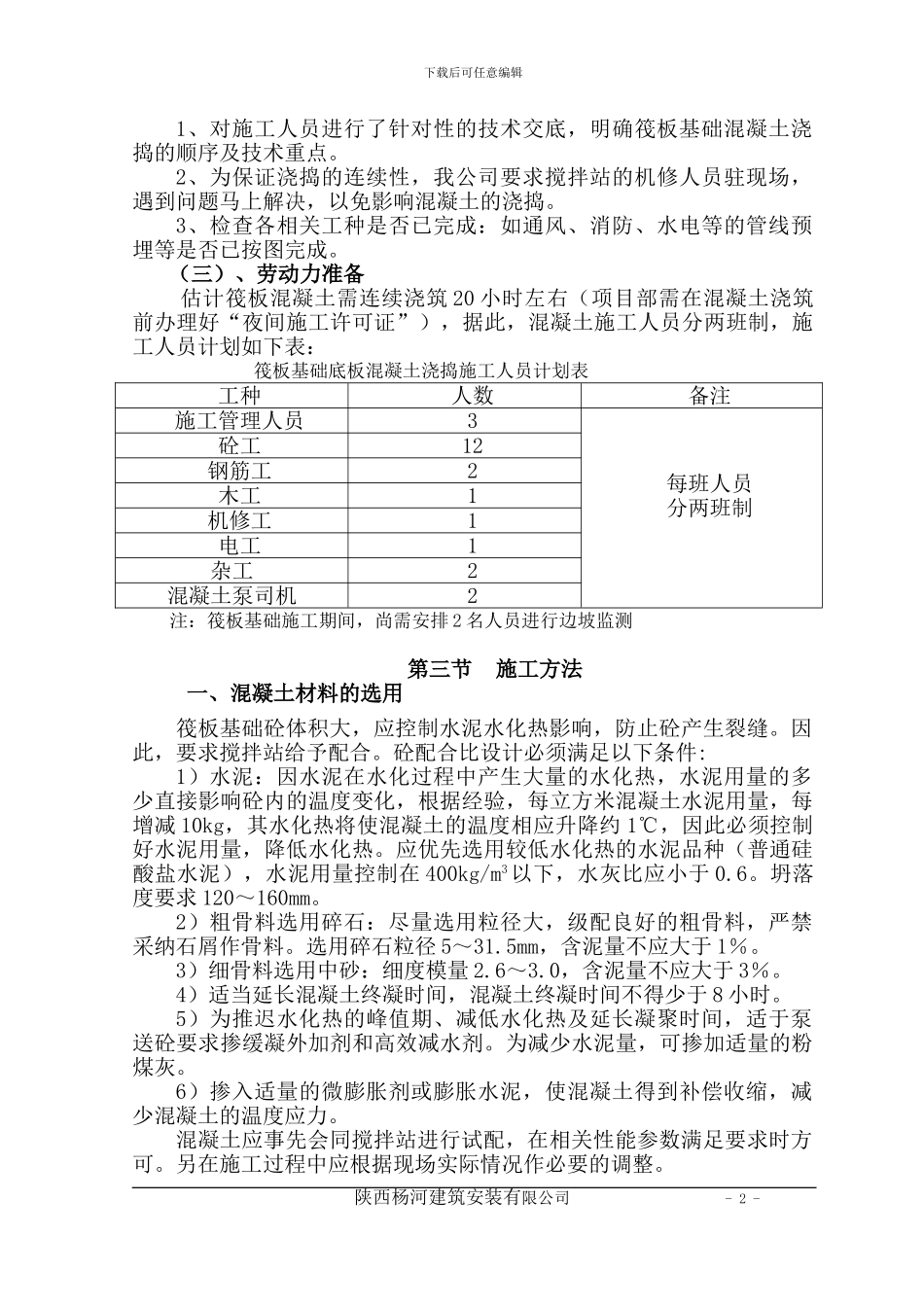

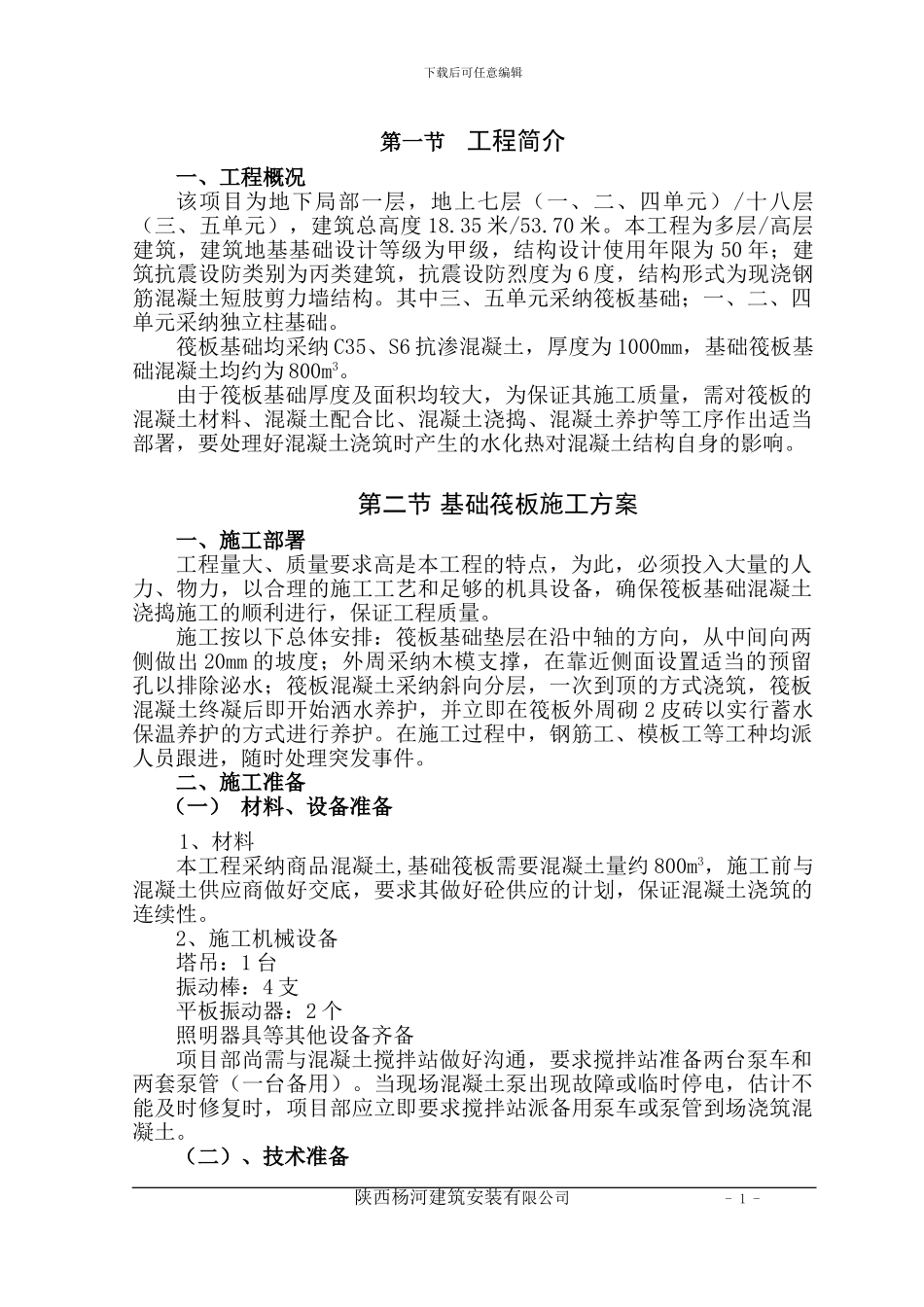

下载后可任意编辑目 录第一节 工程简介..............................................1一、工程概况.................................................1第二节 基础筏板施工方案......................................1一、施工部署.................................................1二、施工准备.................................................2第三节 施工方法..............................................3一、混凝土材料的选用.........................................3二、混凝土供应...............................................4三、混凝土浇捣的注意事项.....................................4四、大体积混凝土温控措施.....................................5五、混凝土的泌水处理.........................................7六、混凝土的养护.............................................7第四节 产品保护措施..........................................7第五节 质量保证措施..........................................8第六节 安全文明生产措施.................................................................................9 陕西杨河建筑安装有限公司 - 1 -下载后可任意编辑第一节 工程简介一、工程概况该项目为地下局部一层,地上七层(一、二、四单元)/十八层(三、五单元),建筑总高度 18.35 米/53.70 米。本工程为多层/高层建筑,建筑地基基础设计等级为甲级,结构设计使用年限为 50 年;建筑抗震设防类别为丙类建筑,抗震设防烈度为 6 度,结构形式为现浇钢筋混凝土短肢剪力墙结构。其中三、五单元采纳筏板基础;一、二、四单元采纳独立柱基础。筏板基础均采纳 C35、S6 抗渗混凝土,厚度为 1000mm,基础筏板基础混凝土均约为 800m3。由于筏板基础厚度及面积均较大,为保证其施工质量,需对筏板的混凝土材料、混凝土配合比、混凝土浇捣、混凝土养护等工序作出适当部署,要处理好混凝土浇筑时产生的水化热对混凝土结构自身的影响。第二节 基础筏板施工方案一、施工部署工程量大、质量要求高是本工程的特点,为此,必须投入大量的人力、物力,以合理的施工工艺和足够的机具设备,确保筏板基础混凝土浇捣施工的顺利进行,保证工程质量。施工按以下总体安排:筏板基础垫层在沿中轴的方向,从中间向两侧做出 20mm 的坡度;外周采纳木模支撑,在靠近侧面设置适当的预留孔以...
