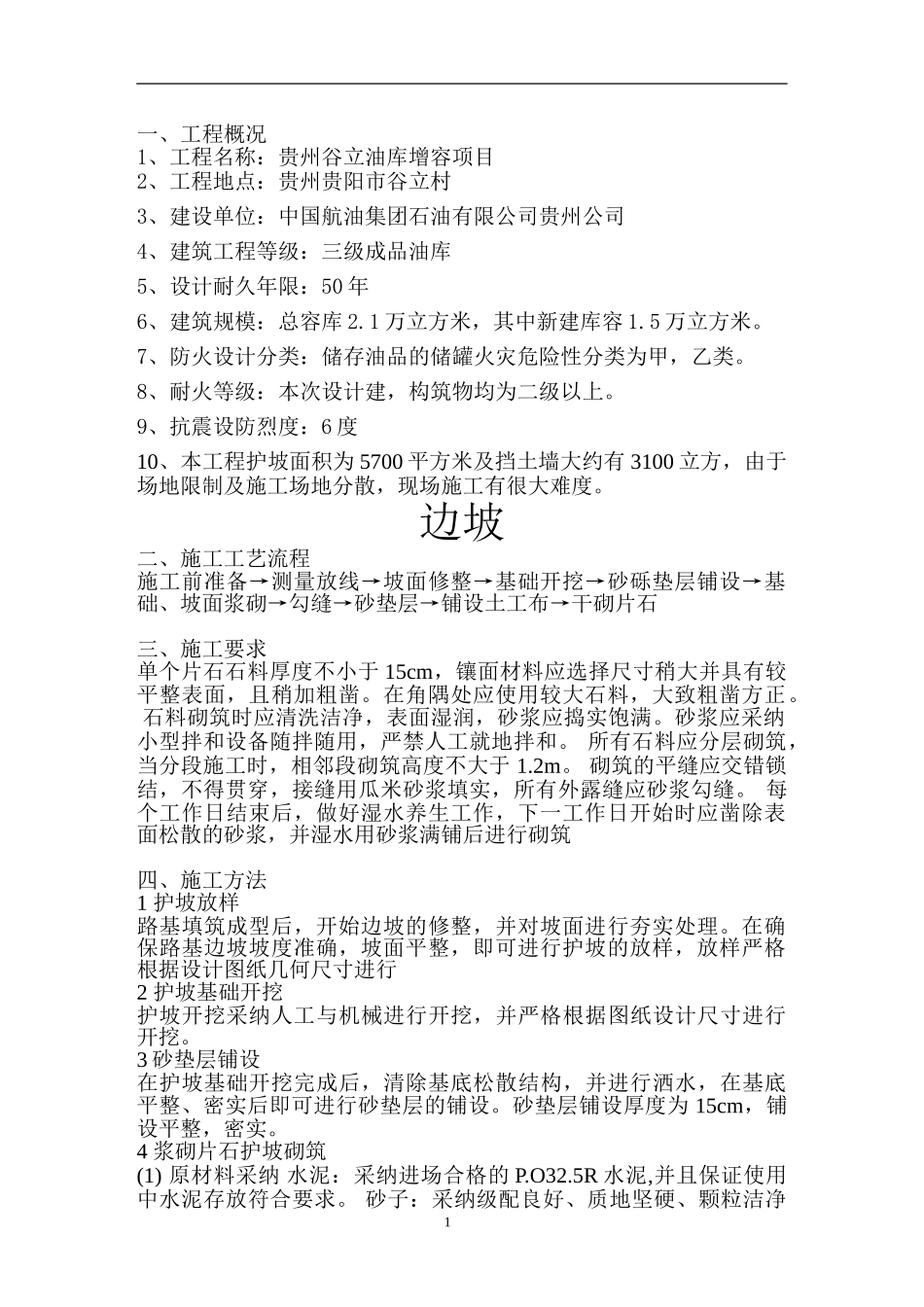

贵阳谷立油库增容项目挡土墙及护坡专项施工方案建设单位: 中国航油集团石油有限公司贵州公司设计单位: 国内贸易工程设计讨论院监理单位: 贵州化兴建设监理有限公司施工单位: 中冶建工集团1一、工程概况1、工程名称:贵州谷立油库增容项目2、工程地点:贵州贵阳市谷立村3、建设单位:中国航油集团石油有限公司贵州公司4、建筑工程等级:三级成品油库5、设计耐久年限:50 年6、建筑规模:总容库 2
1 万立方米,其中新建库容 1
5 万立方米
7、防火设计分类:储存油品的储罐火灾危险性分类为甲,乙类
8、耐火等级:本次设计建,构筑物均为二级以上
9、抗震设防烈度:6 度10、本工程护坡面积为 5700 平方米及挡土墙大约有 3100 立方,由于场地限制及施工场地分散,现场施工有很大难度
边坡二、施工工艺流程施工前准备→测量放线→坡面修整→基础开挖→砂砾垫层铺设→基础、坡面浆砌→勾缝→砂垫层→铺设土工布→干砌片石三、施工要求单个片石石料厚度不小于 15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿
在角隅处应使用较大石料,大致粗凿方正
石料砌筑时应清洗洁净,表面湿润,砂浆应捣实饱满
砂浆应采纳小型拌和设备随拌随用,严禁人工就地拌和
所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于 1
砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝
每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑四、施工方法1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理
在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格根据设计图纸几何尺寸进行2 护坡基础开挖护坡开挖采纳人工与机械进行开挖,并严格根据图纸设计尺寸进行开挖
3 砂垫层铺设在护坡基础开挖完成后,清除基底松散结构,并进行洒水,
