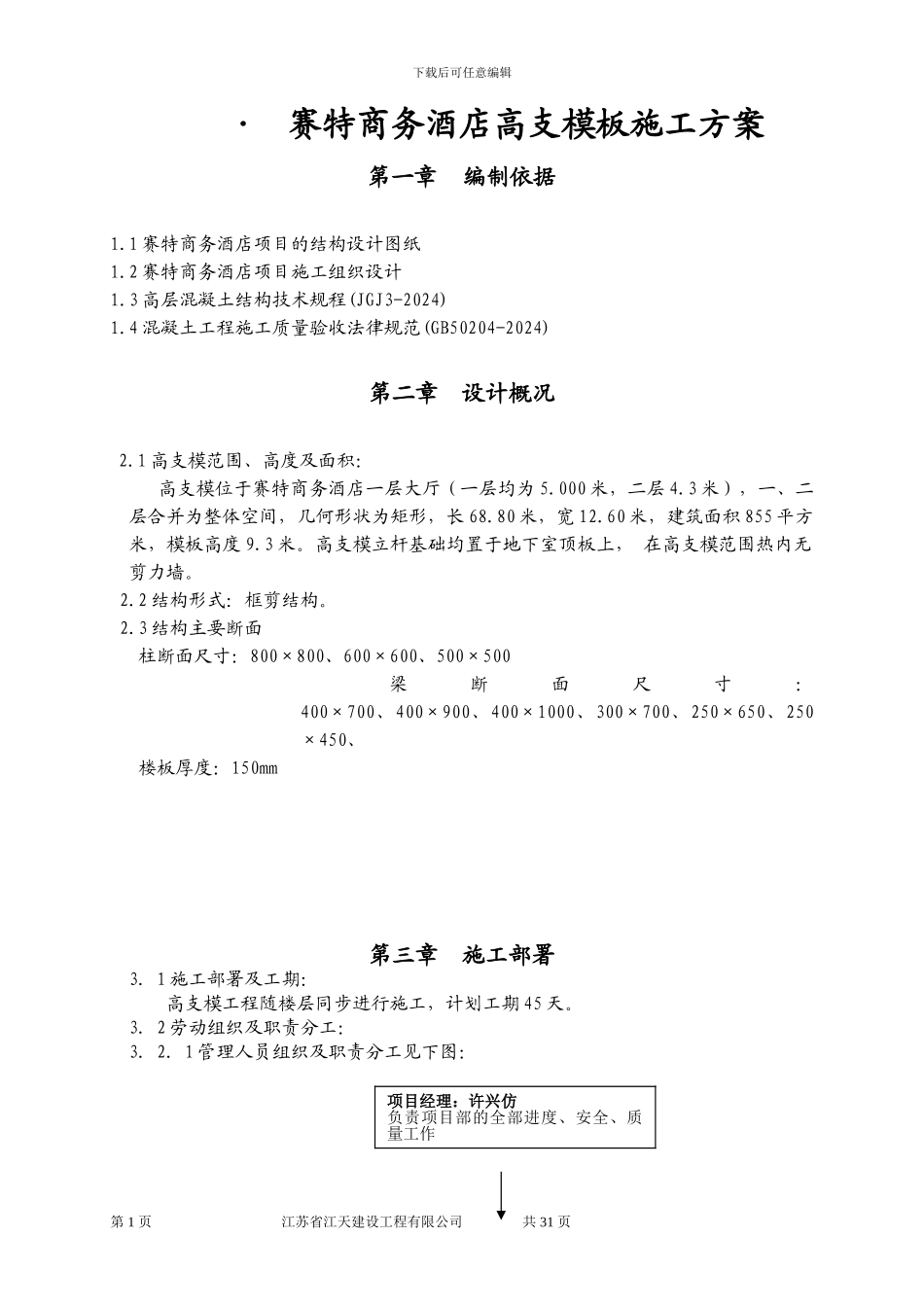

下载后可任意编辑·赛特商务酒店高支模板施工方案第一章 编制依据1
1 赛特商务酒店项目的结构设计图纸1
2 赛特商务酒店项目施工组织设计1
3 高层混凝土结构技术规程(JGJ3-2024)1
4 混凝土工程施工质量验收法律规范(GB50204-2024)第二章 设计概况2
1 高支模范围、高度及面积: 高支模位于赛特商务酒店一层大厅(一层均为 5
000 米,二层 4
3 米),一、二层合并为整体空间,几何形状为矩形,长 68
80 米,宽 12
60 米,建筑面积 855 平方米,模板高度 9
高支模立杆基础均置于地下室顶板上, 在高支模范围热内无剪力墙
2 结构形式:框剪结构
3 结构主要断面 柱断面尺寸:800×800、600×600、500×500 梁断面尺寸:400×700、400×900、400×1000、300×700、250×650、250×450、 楼板厚度:150mm第三章 施工部署3.1 施工部署及工期:高支模工程随楼层同步进行施工,计划工期 45 天

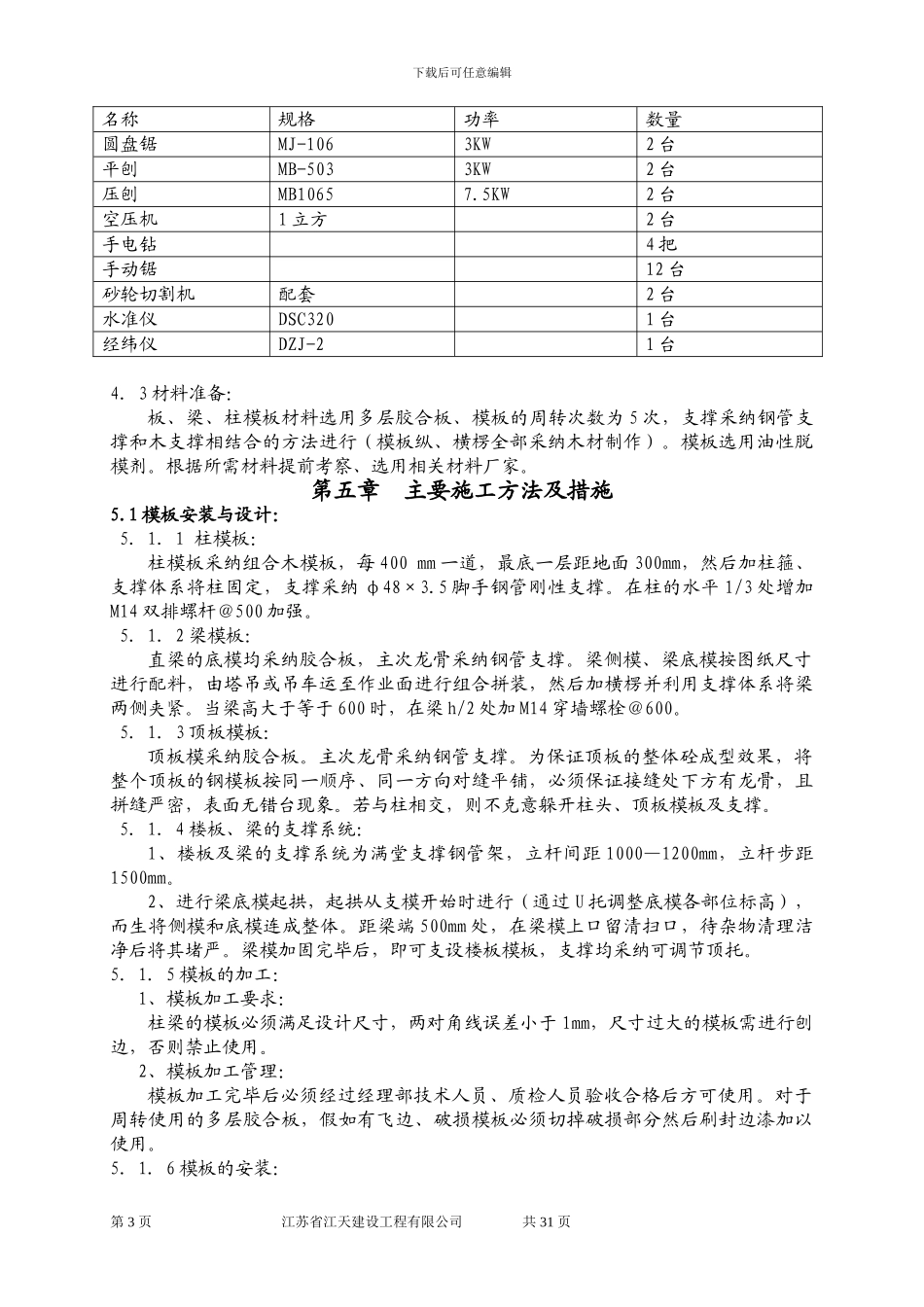

3.2 劳动组织及职责分工:3.2.1 管理人员组织及职责分工见下图:第 1 页 江苏省江天建设工程有限公司 共 31 页项目经理:许兴仿负责项目部的全部进度、安全、质量工作下载后可任意编辑3.2.2 项目部组织及职责分工见下图:第四章 施工准备工作4.1 技术准备:项目工程师组织项目部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点作好记录,通过会审,对图纸中存在的问题,与设计、甲方、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据
熟悉各部位截面尺寸、标高制定模板初步设计方案

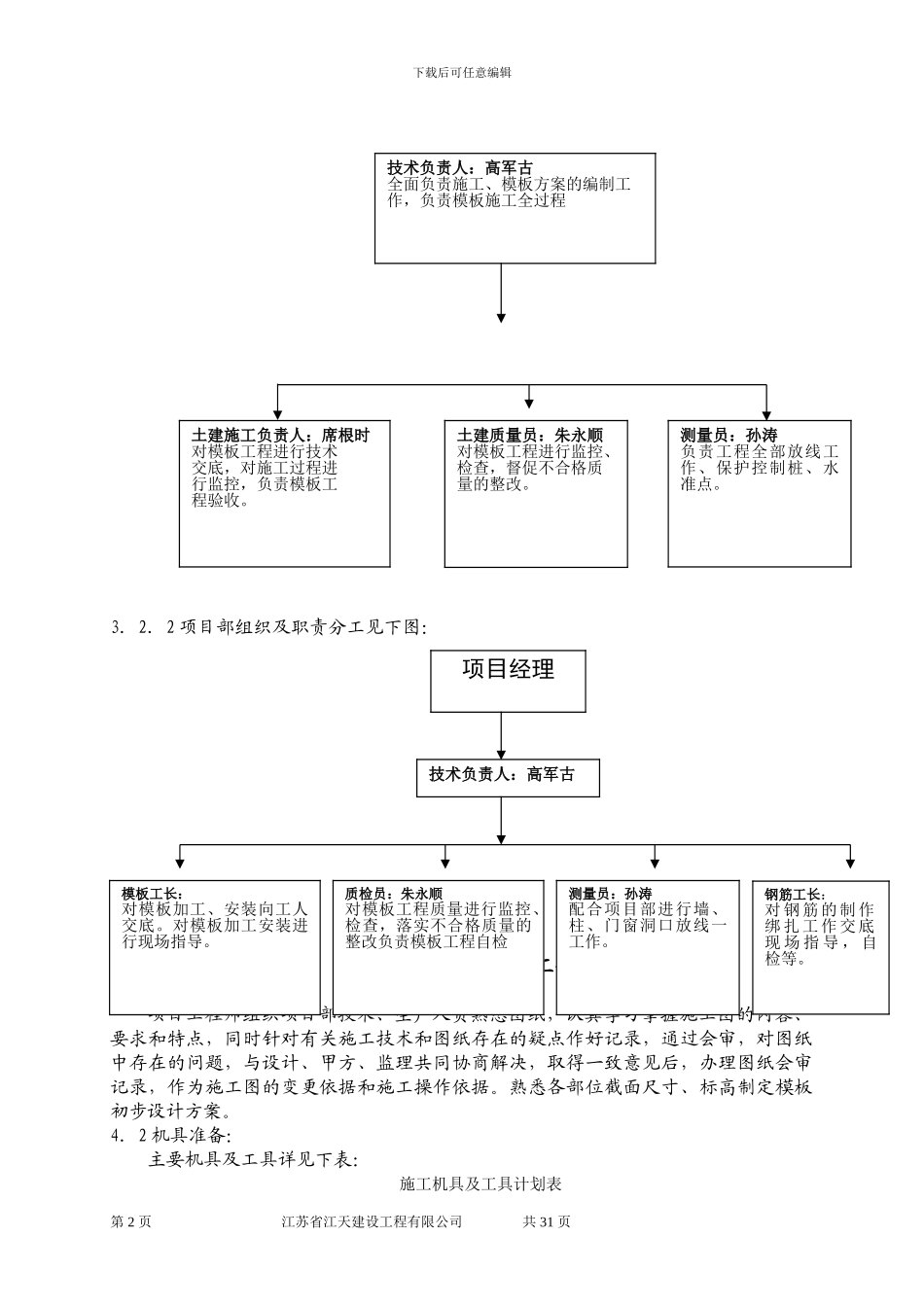

4.2 机具准备:主要机具及工具详见下表:施工机具及工具计划表第 2 页 江苏省江天建设工程有限公司 共 31 页技术
