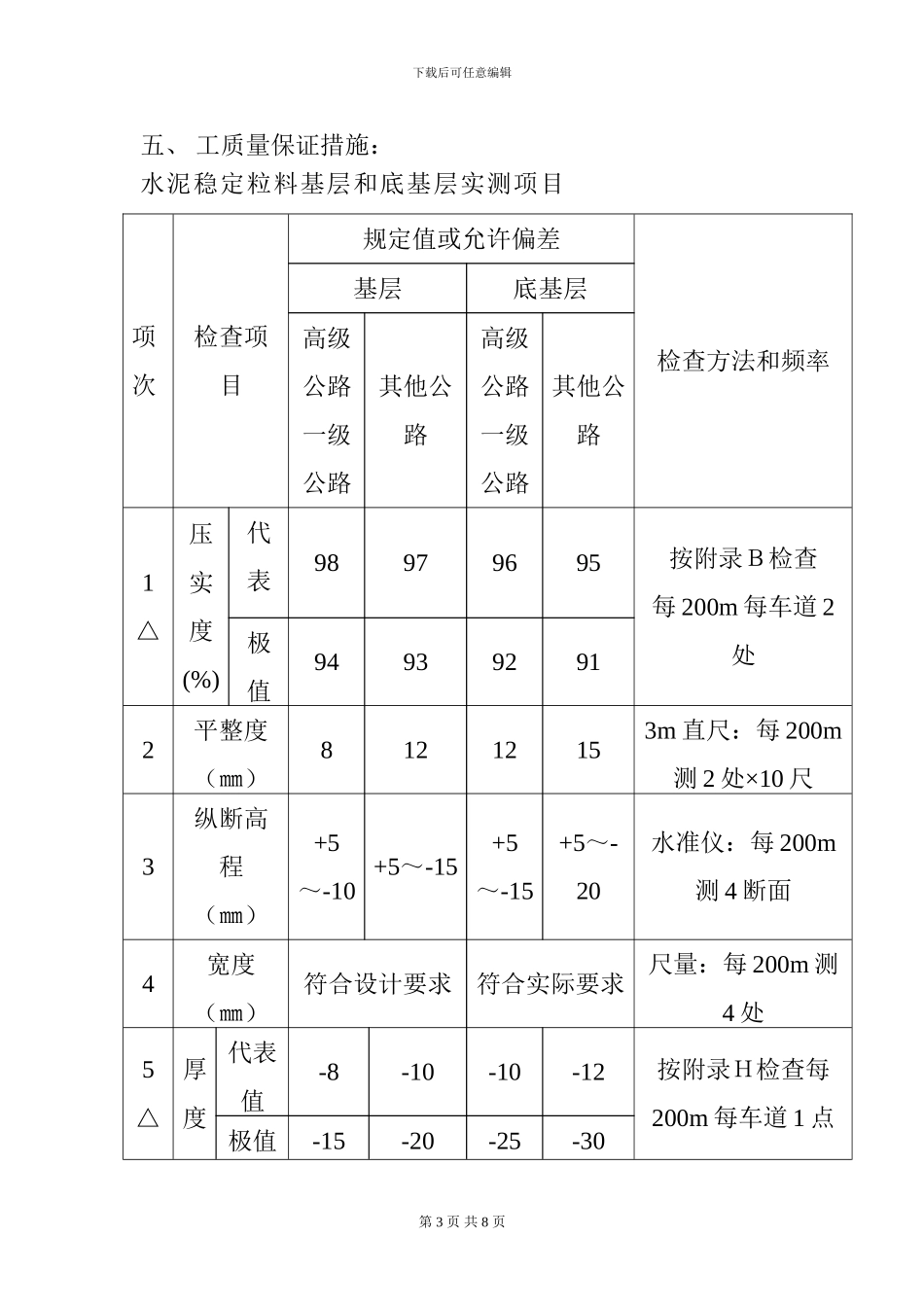

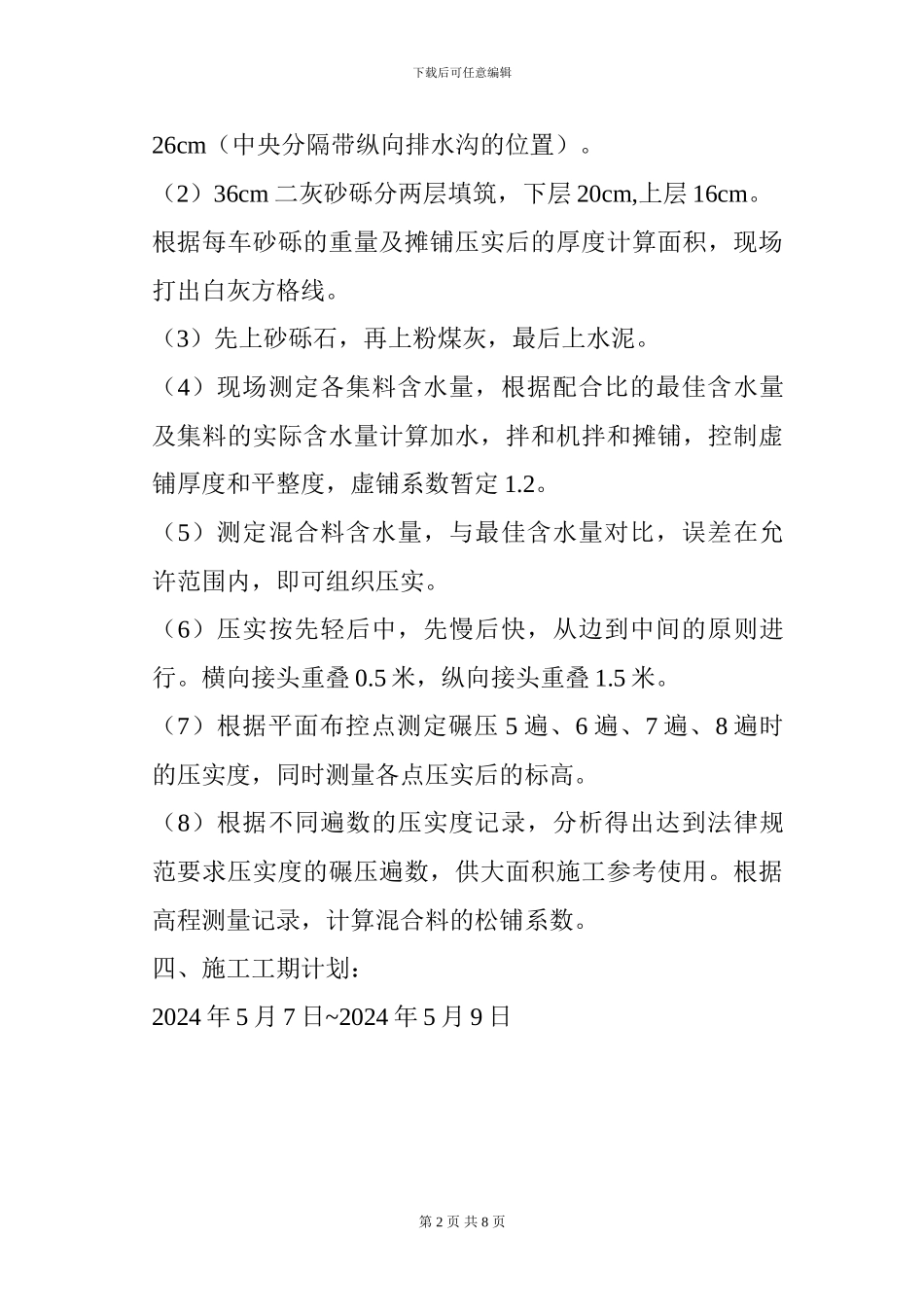

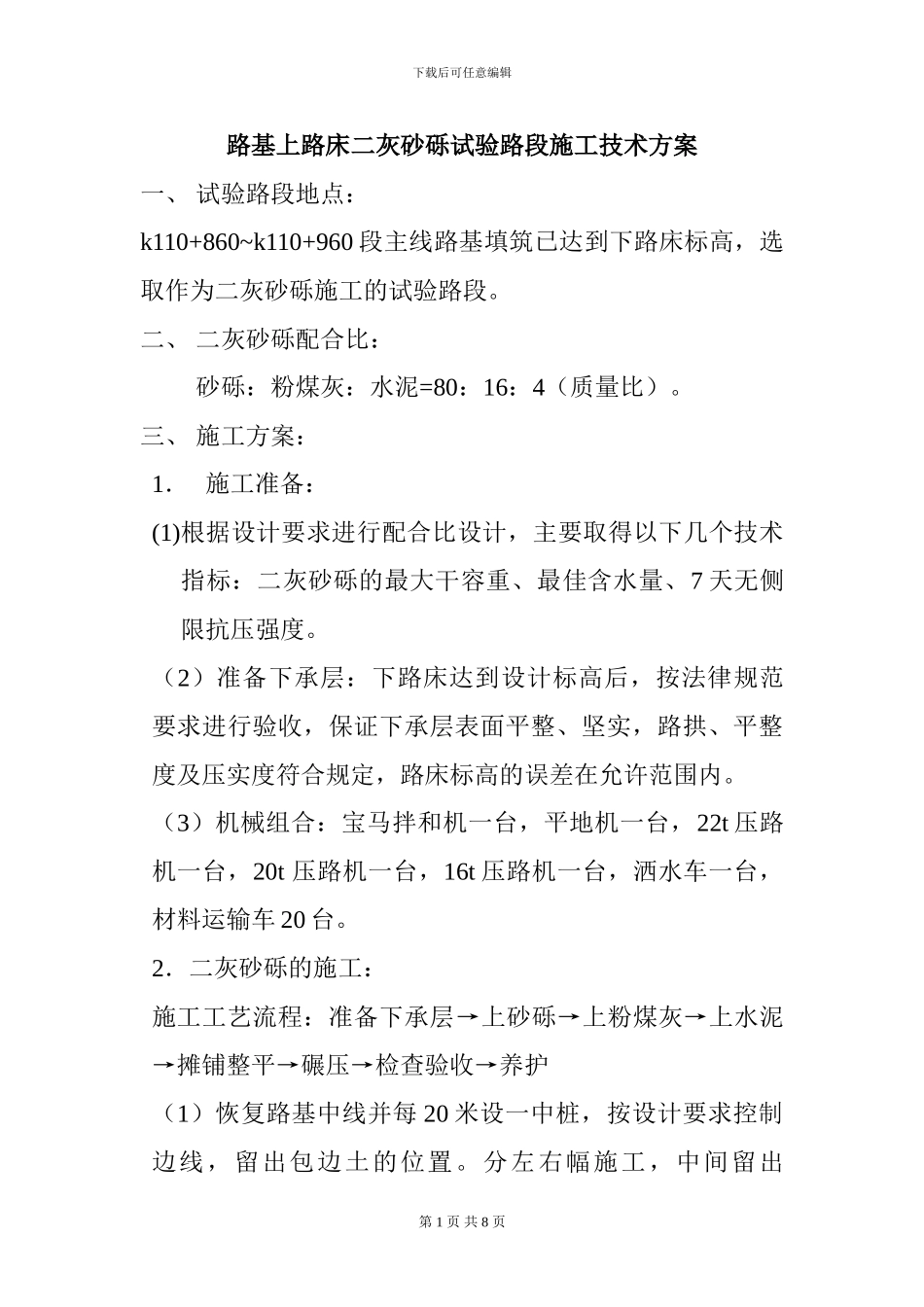

下载后可任意编辑路基上路床二灰砂砾试验路段施工技术方案一、 试验路段地点:k110+860~k110+960 段主线路基填筑已达到下路床标高,选取作为二灰砂砾施工的试验路段。二、 二灰砂砾配合比:砂砾:粉煤灰:水泥=80:16:4(质量比)。三、 施工方案:1. 施工准备:(1)根据设计要求进行配合比设计,主要取得以下几个技术指标:二灰砂砾的最大干容重、最佳含水量、7 天无侧限抗压强度。(2)准备下承层:下路床达到设计标高后,按法律规范要求进行验收,保证下承层表面平整、坚实,路拱、平整度及压实度符合规定,路床标高的误差在允许范围内。(3)机械组合:宝马拌和机一台,平地机一台,22t 压路机一台,20t 压路机一台,16t 压路机一台,洒水车一台,材料运输车 20 台。2.二灰砂砾的施工:施工工艺流程:准备下承层→上砂砾→上粉煤灰→上水泥→摊铺整平→碾压→检查验收→养护(1)恢复路基中线并每 20 米设一中桩,按设计要求控制边线,留出包边土的位置。分左右幅施工,中间留出第 1 页 共 8 页下载后可任意编辑26cm(中央分隔带纵向排水沟的位置)。(2)36cm 二灰砂砾分两层填筑,下层 20cm,上层 16cm。根据每车砂砾的重量及摊铺压实后的厚度计算面积,现场打出白灰方格线。(3)先上砂砾石,再上粉煤灰,最后上水泥。(4)现场测定各集料含水量,根据配合比的最佳含水量及集料的实际含水量计算加水,拌和机拌和摊铺,控制虚铺厚度和平整度,虚铺系数暂定 1.2。(5)测定混合料含水量,与最佳含水量对比,误差在允许范围内,即可组织压实。(6)压实按先轻后中,先慢后快,从边到中间的原则进行。横向接头重叠 0.5 米,纵向接头重叠 1.5 米。(7)根据平面布控点测定碾压 5 遍、6 遍、7 遍、8 遍时的压实度,同时测量各点压实后的标高。(8)根据不同遍数的压实度记录,分析得出达到法律规范要求压实度的碾压遍数,供大面积施工参考使用。根据高程测量记录,计算混合料的松铺系数。四、施工工期计划:2024 年 5 月 7 日~2024 年 5 月 9 日第 2 页 共 8 页下载后可任意编辑五、 工质量保证措施:水泥稳定粒料基层和底基层实测项目 项次检查项目规定值或允许偏差检查方法和频率基层底基层高级公路一级公路其他公路高级公路一级公路其他公路1△压实度(%)代表值98979695按附录B检查每 200m 每车道 2处极值949392912平整度(㎜)81212153m 直尺:每 200m测 2 处×10 尺3纵断高程(㎜...
