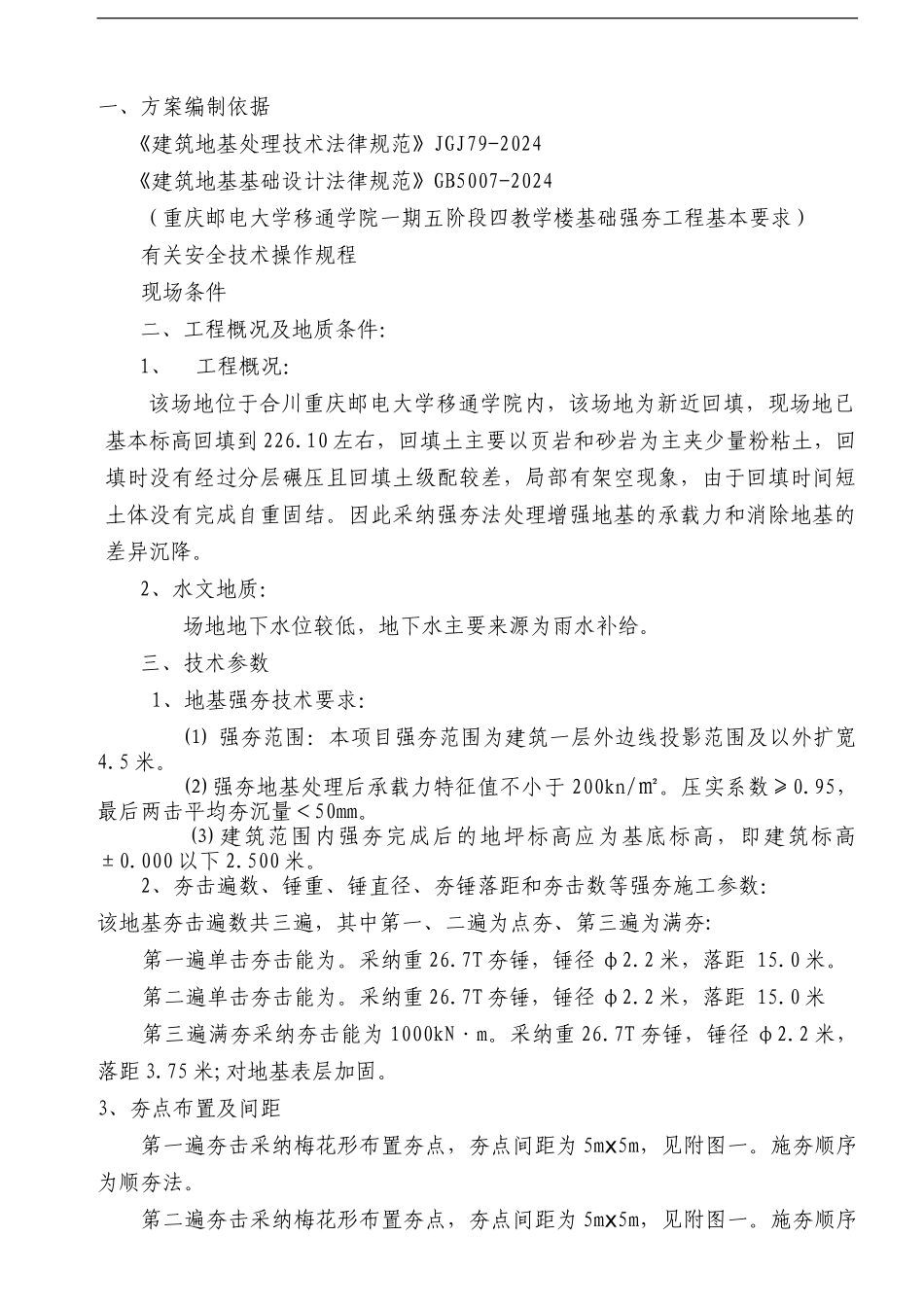

下载后可任意编辑重 庆 邮 电 大 学 移 通 学 院 一 期 五 阶 段 四 教 学 楼强 夯 处 理 地 基 工 程施工方案施工单位:南江亨通建筑工程有限公司二 0 一 0 年十二月目 录1下载后可任意编辑一、方案编制依据二、工程概况三、技术参数四、施工工艺和机械设备配置五、施工工期安排六、施工组织管理七、质量保证措施八、安全生产措施九、文明施工措施强夯点夯布置示意图 附图一强夯满夯布置示意图 附图二2一、方案编制依据《建筑地基处理技术法律规范》JGJ79-2024《建筑地基基础设计法律规范》GB5007-2024(重庆邮电大学移通学院一期五阶段四教学楼基础强夯工程基本要求)有关安全技术操作规程现场条件二、工程概况及地质条件:1、工程概况:该场地位于合川重庆邮电大学移通学院内,该场地为新近回填,现场地已基本标高回填到 226
10 左右,回填土主要以页岩和砂岩为主夹少量粉粘土,回填时没有经过分层碾压且回填土级配较差,局部有架空现象,由于回填时间短土体没有完成自重固结
因此采纳强夯法处理增强地基的承载力和消除地基的差异沉降
2、水文地质:场地地下水位较低,地下水主要来源为雨水补给
三、技术参数1、地基强夯技术要求: ⑴ 强夯范围:本项目强夯范围为建筑一层外边线投影范围及以外扩宽4
⑵ 强夯地基处理后承载力特征值不小于 200kn/㎡
压实系数≥0
95,最后两击平均夯沉量<50mm
⑶ 建筑范围内强夯完成后的地坪标高应为基底标高,即建筑标高±0
000 以下 2
2、夯击遍数、锤重、锤直径、夯锤落距和夯击数等强夯施工参数:该地基夯击遍数共三遍,其中第一、二遍为点夯、第三遍为满夯: 第一遍单击夯击能为
采纳重 26
7T 夯锤,锤径 φ2
2 米,落距 15
第二遍单击夯击能为
采纳重 26
7T 夯锤,锤径 φ2
2 米,落距 15
