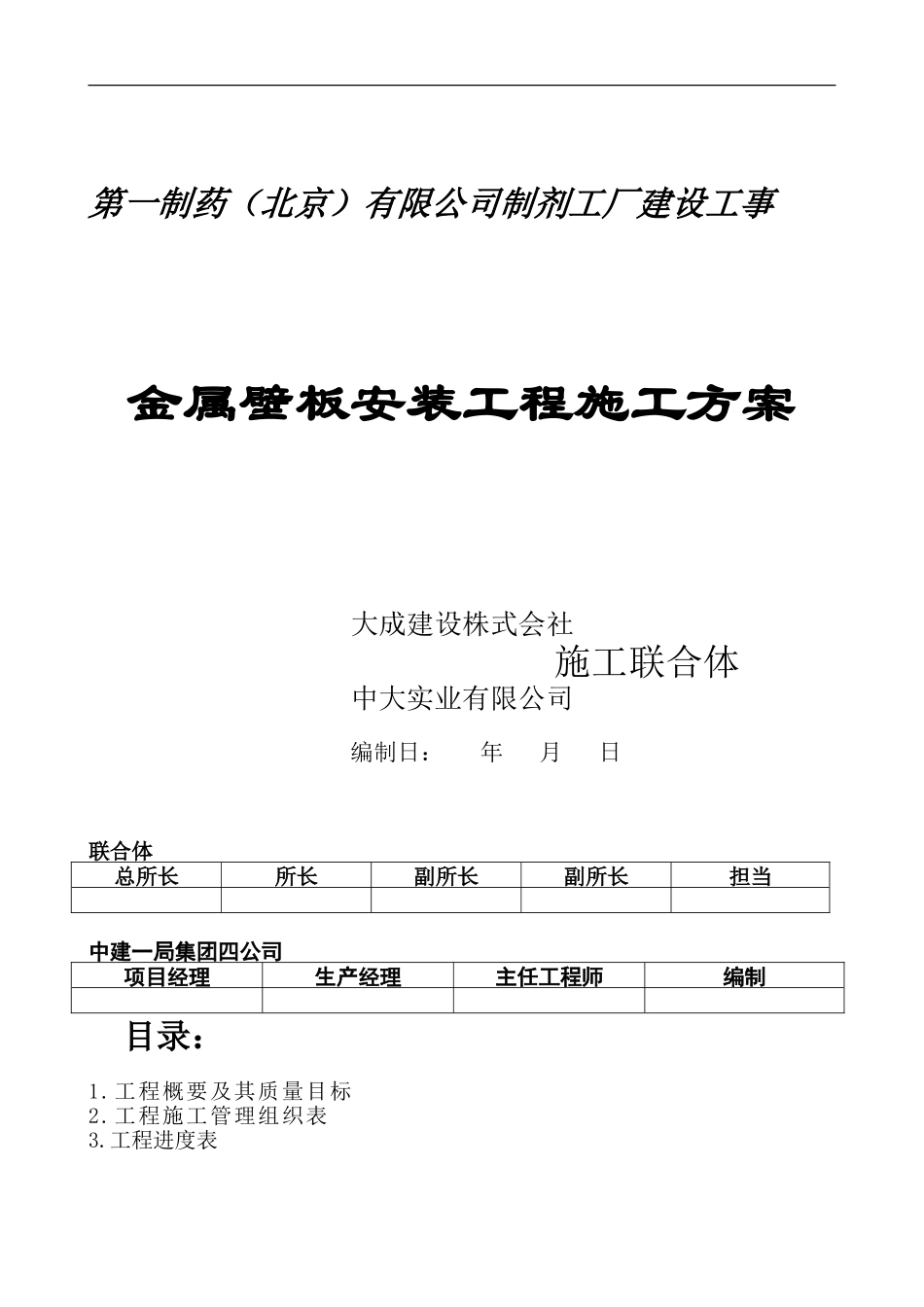

第一制药(北京)有限公司制剂工厂建设工事 金属壁板安装工程施工方案 大成建设株式会社 施工联合体中大实业有限公司 编制日: 年 月 日联合体总所长所长副所长副所长担当中建一局集团四公司项目经理生产经理主任工程师编制 目录: 1
工程概要及其质量目标2
工程施工管理组织表3
工程进度表下载后可任意编辑4
工程(安装)施工方法、顺序说明书5
质量检查表(含隐蔽检查记录表)6
材料使用清单7
施工图、施工详图8
使用材料试验成绩合格证书9
国家有关规定10
添付资料注必须附施工资质证1
工程简介 第一制药工程制剂栋二期针剂红区墙顶采纳日本进口金属壁板,金属壁板吊顶安装面积约 250M 2,金属壁板墙面安装面积约 510M 2
质量目标:分项工程质量评定等级为"优良"2
吊顶工程施工管理流程 1工程监理:希达建设监理有限公司下载后可任意编辑3
工程进度(见总体工程进度计划表):4
工程(安装)施工方法、顺序说明书 结合厂家施工图,壁板安装整体施工顺序将由吊顶施工转向墙面施工

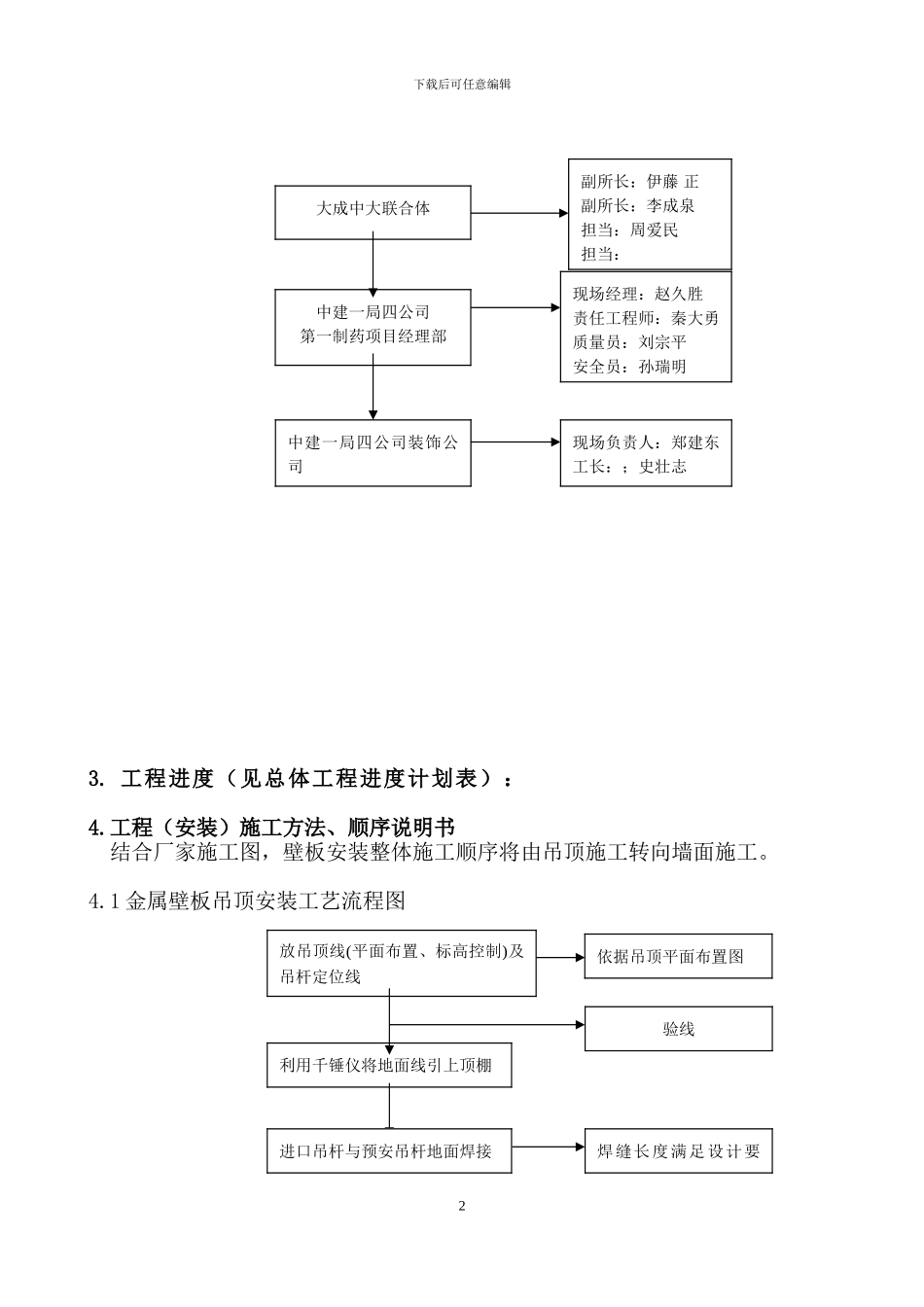

1 金属壁板吊顶安装工艺流程图 2大成中大联合体中建一局四公司第一制药项目经理部副所长:伊藤 正副所长:李成泉担当:周爱民担当:现场经理:赵久胜责任工程师:秦大勇质量员:刘宗平安全员:孙瑞明中建一局四公司装饰公司现场负责人:郑建东工长:;史壮志放吊顶线(平面布置、标高控制)及吊杆定位线依据吊顶平面布置图利用千锤仪将地面线引上顶棚验线进口吊杆与预安吊杆地面焊接焊缝长度满足设计要求下载后可任意编辑4
2 墙面金属壁板安装工艺流程图 3顶打眼钻孔,预装吊杆安装依据吊杆加工、安装图安装吊顶龙骨龙骨调平吊顶板安装吊顶板底标高调整工序交接前验收依据各房间吊顶板布置依据吊顶平面龙骨布置图放龙骨墙中心线及控制线放线控制地面矮墙抹灰顶标高验线,确认定位的正确地面矮墙上口抹灰找平通过控制地面矮墙顶标高及吊顶板板底标高,保证
