】钢支撑安拆专项施工方案一、工程概况本 工 程 标 段 隧 道 基 坑 西 起 古 墩 路 以 西 K1+538 , 东 至 丰 潭 路 以 东K2+848,全长 1310m,其中隧道 U 型槽范围为 K1+538~K1+735、K2+585~K2+848,总长 460m;隧道暗埋段范围为 K1+735~K2+585,总长 850m
本次隧道工程采纳明挖顺做法施工,隧道基坑围护设计中,U 型槽段基坑挖深较浅,采纳放坡开挖或 1~2 道钢管支撑条件下开挖;暗埋段基坑挖深 10~16m,采纳 3~4 道支撑条件下开挖,暗埋段除第 1 道支撑采纳钢筋砼支撑外,其余 2~3 道支撑均为钢管支撑
本工程设计钢管支撑直径 609mm,壁厚 16mm
基坑开挖运用时空效应原理指导基坑施工,土方开挖遵循“分层、分段开挖,严禁超挖”及“先支护,后开挖”等原则
在各道支撑的土层开挖过程中,要求每段开挖长度控制在 6m 内,并及时安装好该段钢支撑或钢斜撑,并施加预应力,待结构底板强度达到 100%后方可拆除最下道钢支撑,拆除自下而上第二道钢支撑前应进行换撑,即在结构侧墙处架设钢支撑,并施加预应力

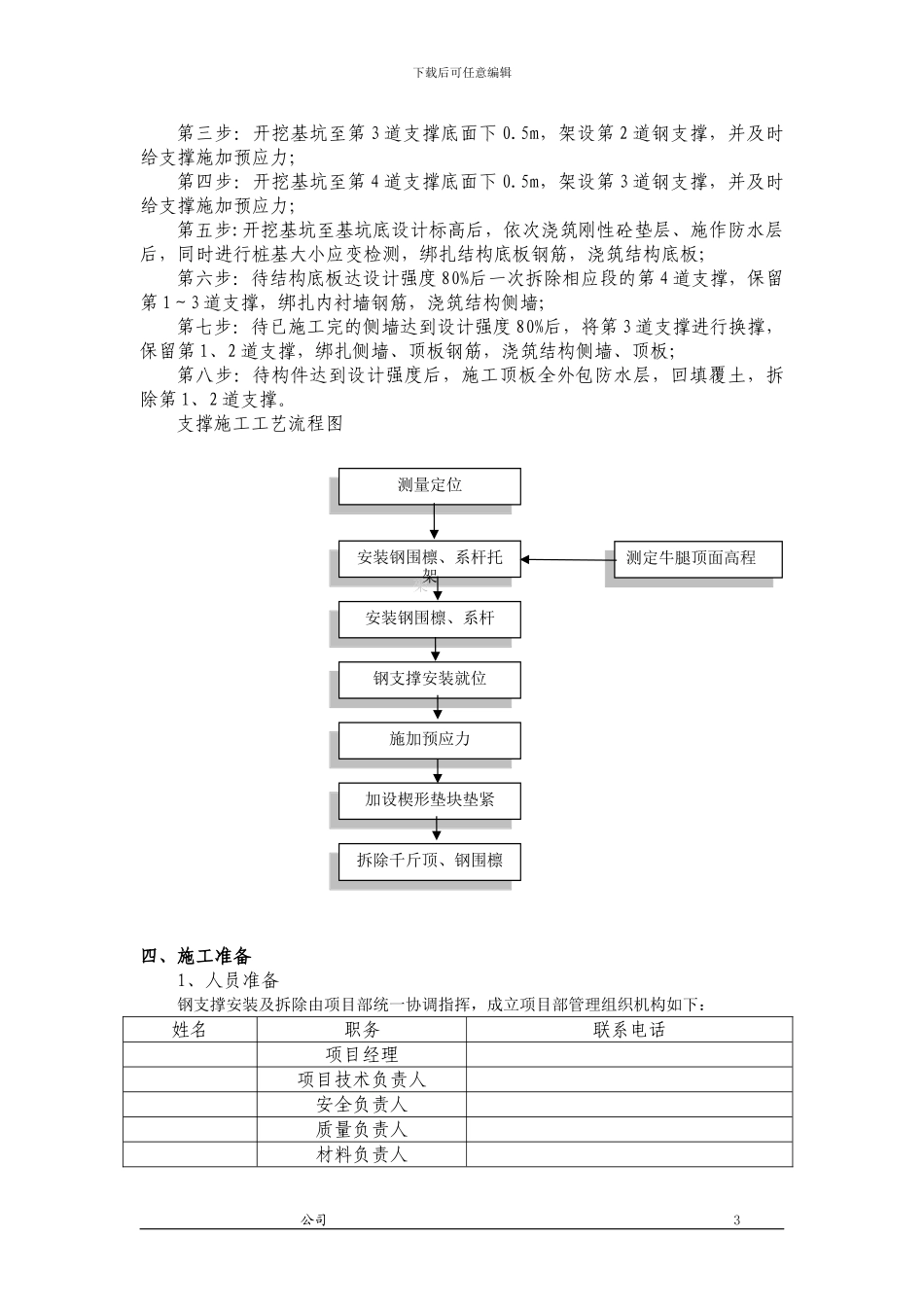

二、编制依据1、《 标段基坑围护工程调整施工图设计》;2、《 标段隧道结构工程施工图设计》;3、《 标段隧道深基坑施工方案》;4、《 标段隧道深基坑监测方案》;5、《 标段岩土工程勘察报告》;6、《建筑基坑支护技术规程》(JGJ120-99);7、《建筑钢结构焊接技术规程》(JGJ81-2024);8、《建筑工程施工现场供用电安全法律规范》(JG50194-93);9、《建筑地基基础工程施工质量验收法律规范》(GB50202-2002)10、《建筑安装工程质量验收统一标准》(G
