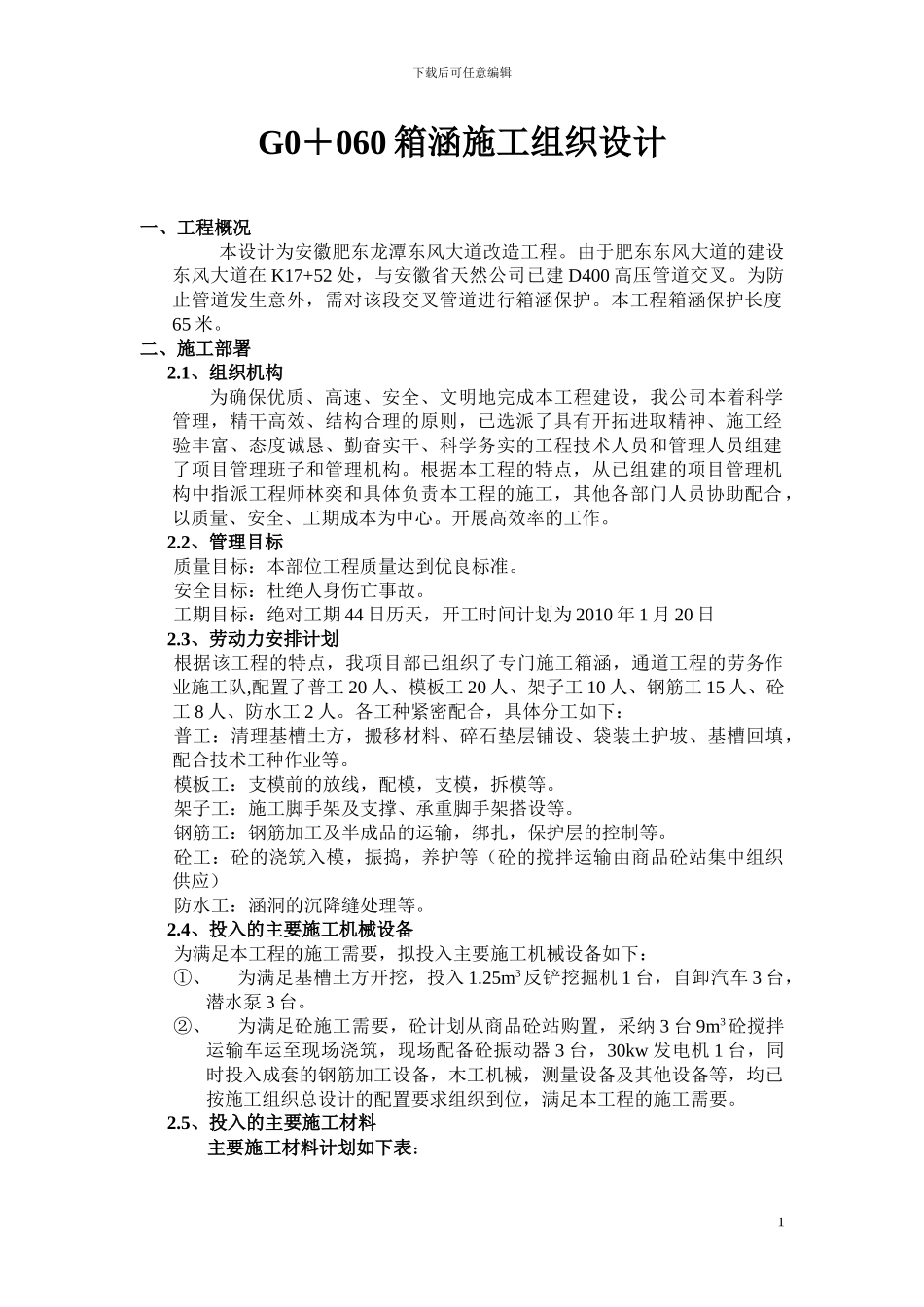

下载后可任意编辑G0+060 箱涵施工组织设计一、工程概况本设计为安徽肥东龙潭东风大道改造工程
由于肥东东风大道的建设东风大道在 K17+52 处,与安徽省天然公司已建 D400 高压管道交叉
为防止管道发生意外,需对该段交叉管道进行箱涵保护
本工程箱涵保护长度65 米
二、施工部署2
1、组织机构为确保优质、高速、安全、文明地完成本工程建设,我公司本着科学管理,精干高效、结构合理的原则,已选派了具有开拓进取精神、施工经验丰富、态度诚恳、勤奋实干、科学务实的工程技术人员和管理人员组建了项目管理班子和管理机构
根据本工程的特点,从已组建的项目管理机构中指派工程师林奕和具体负责本工程的施工,其他各部门人员协助配合,以质量、安全、工期成本为中心
开展高效率的工作
2、管理目标质量目标:本部位工程质量达到优良标准
安全目标:杜绝人身伤亡事故
工期目标:绝对工期 44 日历天,开工时间计划为 2010 年 1 月 20 日2
3、劳动力安排计划根据该工程的特点,我项目部已组织了专门施工箱涵,通道工程的劳务作业施工队,配置了普工 20 人、模板工 20 人、架子工 10 人、钢筋工 15 人、砼工 8 人、防水工 2 人
各工种紧密配合,具体分工如下:普工:清理基槽土方,搬移材料、碎石垫层铺设、袋装土护坡、基槽回填,配合技术工种作业等
模板工:支模前的放线,配模,支模,拆模等
架子工:施工脚手架及支撑、承重脚手架搭设等
钢筋工:钢筋加工及半成品的运输,绑扎,保护层的控制等
砼工:砼的浇筑入模,振捣,养护等(砼的搅拌运输由商品砼站集中组织供应)防水工:涵洞的沉降缝处理等

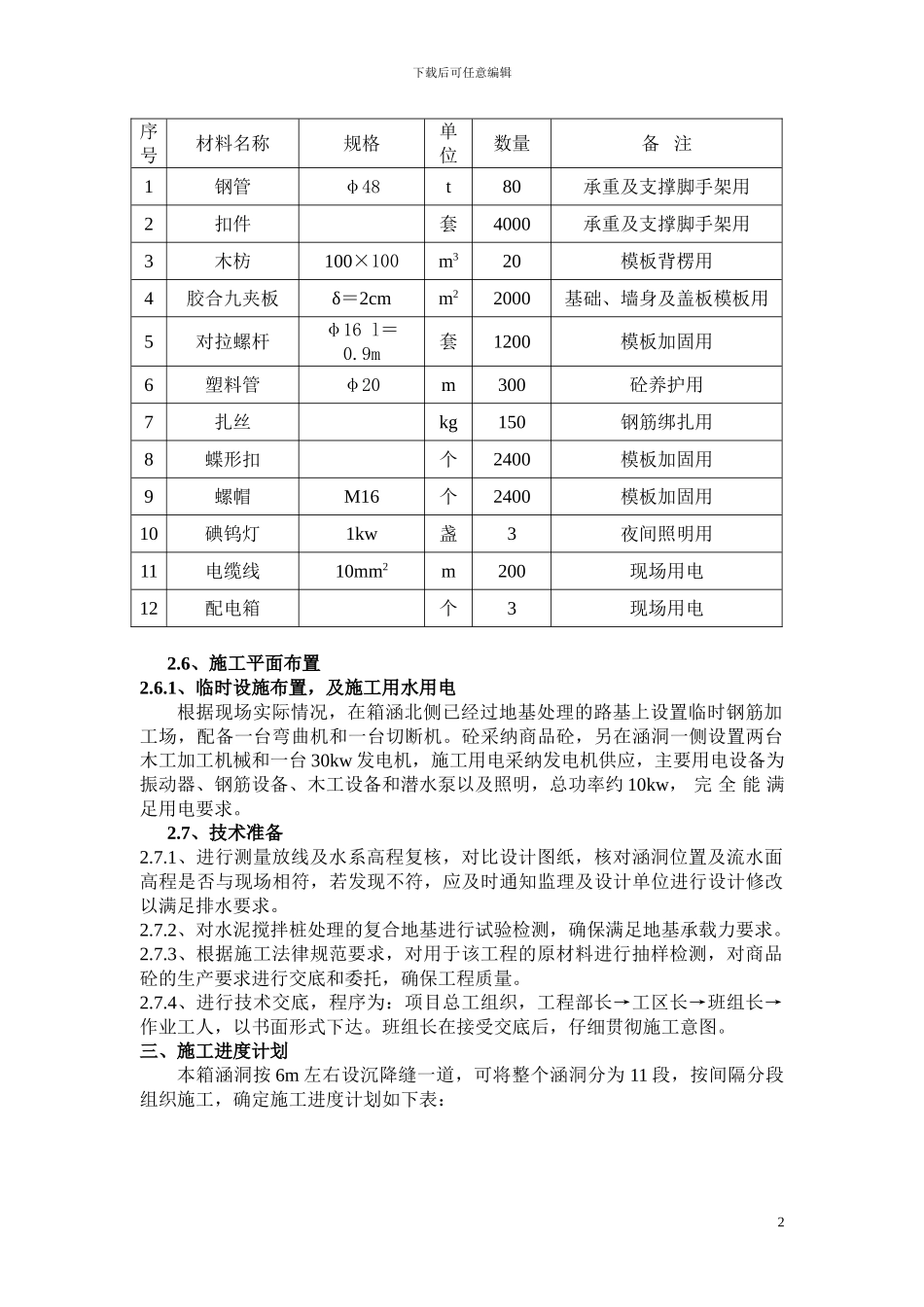

4、投入的主要施工机械设备为满足本工程的施工需要,拟投入主要施工机械设备如下:①、为满足基槽土方开挖,投入 1
25m3反铲挖掘机 1 台,自卸汽车 3 台,潜水泵 3 台
②、为满足砼施工需要,砼计划从商品砼站
