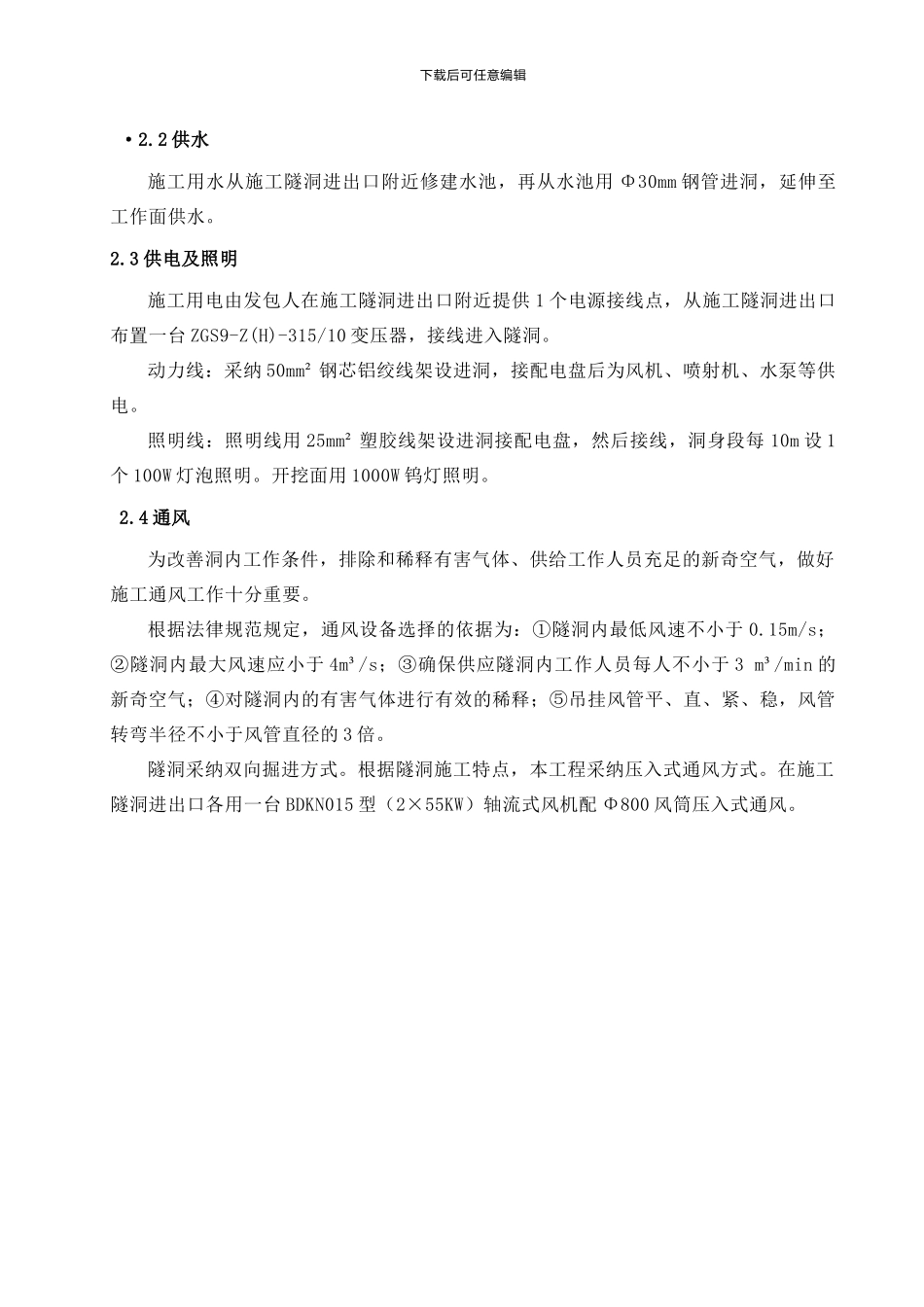

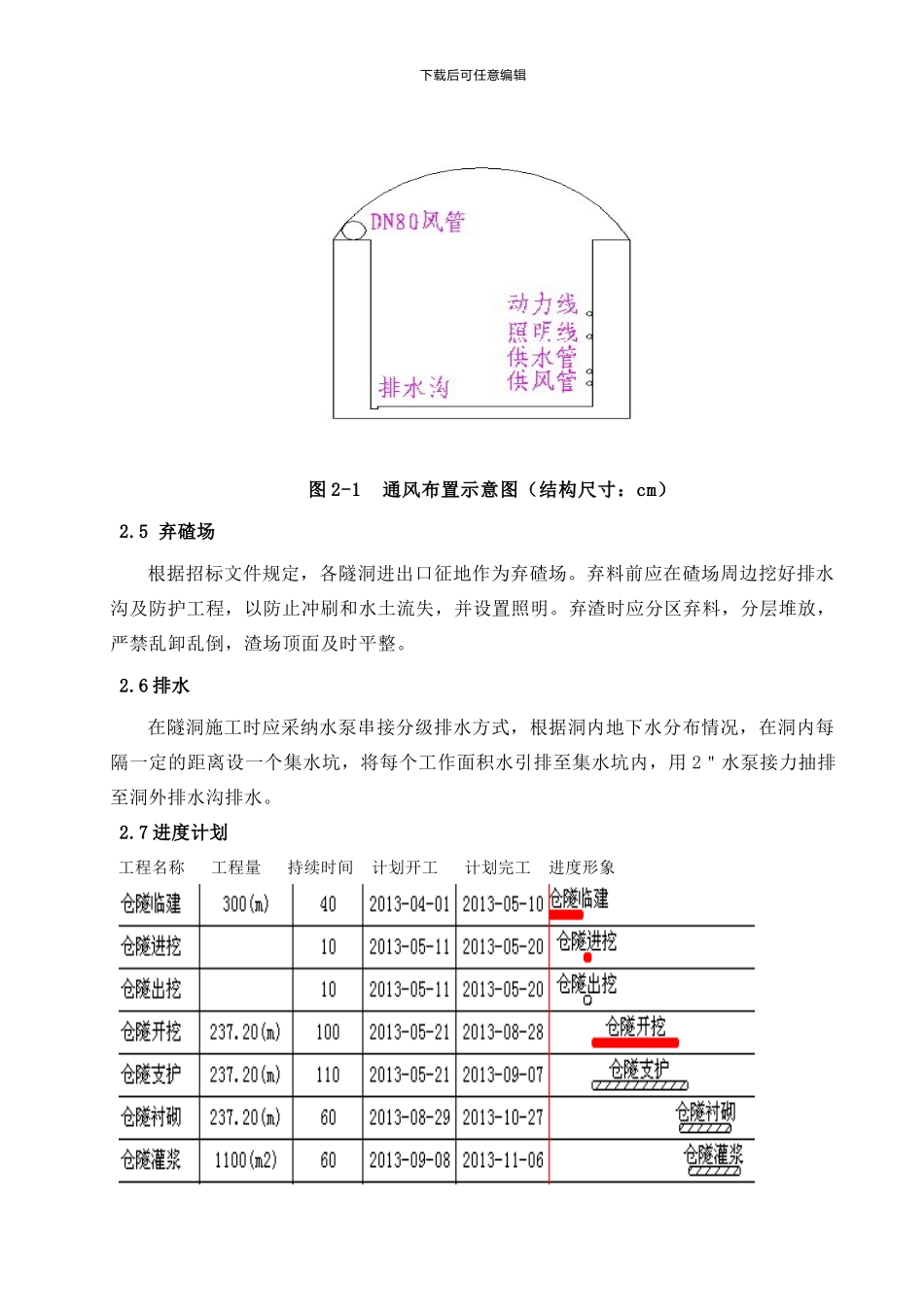

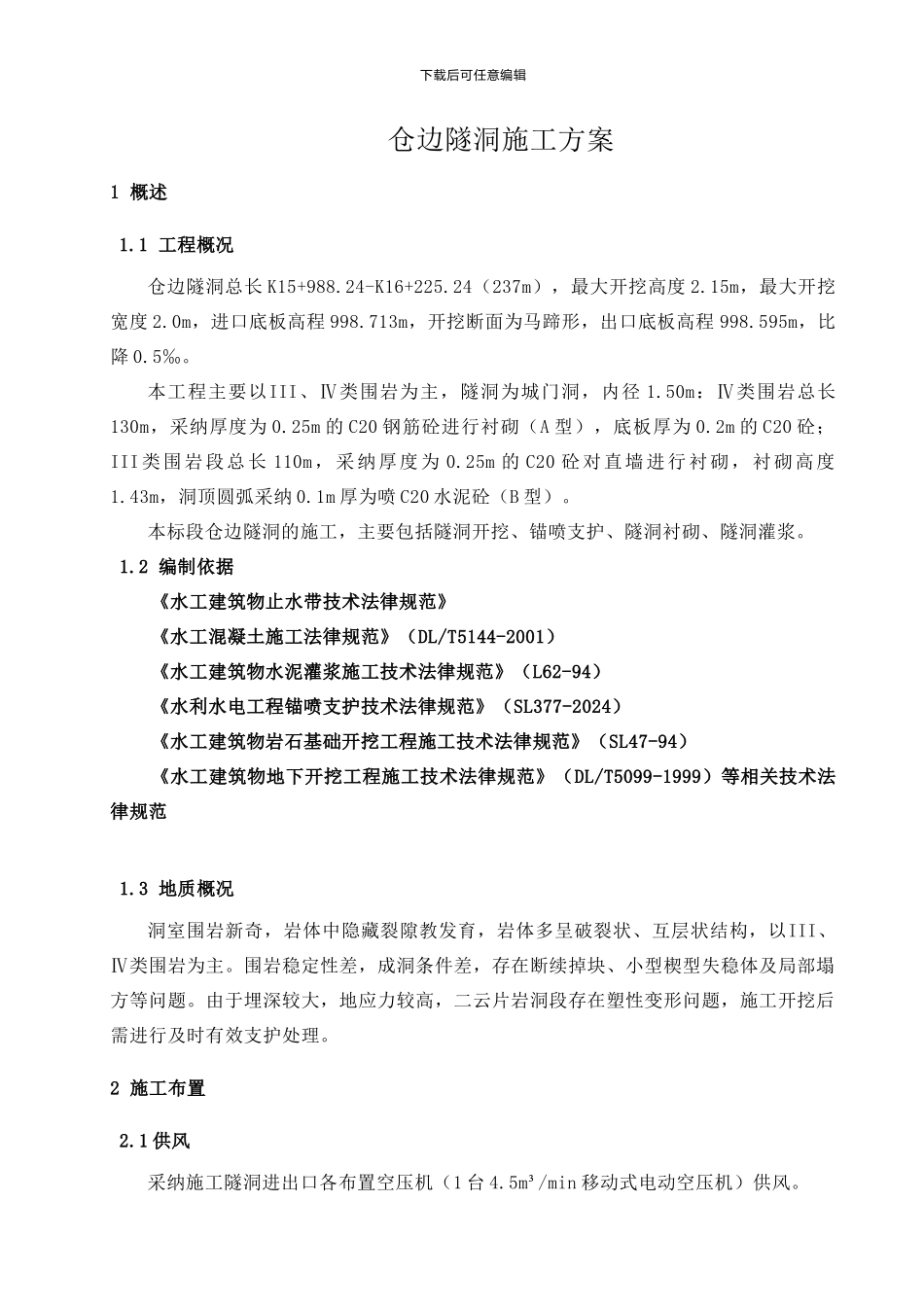

下载后可任意编辑仓边隧洞施工方案1 概述1.1 工程概况仓边隧洞总长 K15+988.24-K16+225.24(237m),最大开挖高度 2.15m,最大开挖宽度 2.0m,进口底板高程 998.713m,开挖断面为马蹄形,出口底板高程 998.595m,比降 0.5‰。本工程主要以III、Ⅳ类围岩为主,隧洞为城门洞,内径 1.50m:Ⅳ类围岩总长130m,采纳厚度为 0.25m 的 C20 钢筋砼进行衬砌(A 型),底板厚为 0.2m 的 C20 砼;III类围岩段总长 110m,采纳厚度为 0.25m 的 C20 砼对直墙进行衬砌,衬砌高度1.43m,洞顶圆弧采纳 0.1m 厚为喷 C20 水泥砼(B 型)。本标段仓边隧洞的施工,主要包括隧洞开挖、锚喷支护、隧洞衬砌、隧洞灌浆。1.2 编制依据《水工建筑物止水带技术法律规范》《水工混凝土施工法律规范》(DL/T5144-2001)《水工建筑物水泥灌浆施工技术法律规范》(L62-94)《水利水电工程锚喷支护技术法律规范》(SL377-2024)《水工建筑物岩石基础开挖工程施工技术法律规范》(SL47-94)《水工建筑物地下开挖工程施工技术法律规范》(DL/T5099-1999)等相关技术法律规范1.3 地质概况洞室围岩新奇,岩体中隐藏裂隙教发育,岩体多呈破裂状、互层状结构,以III、Ⅳ类围岩为主。围岩稳定性差,成洞条件差,存在断续掉块、小型楔型失稳体及局部塌方等问题。由于埋深较大,地应力较高,二云片岩洞段存在塑性变形问题,施工开挖后需进行及时有效支护处理。2 施工布置2.1 供风采纳施工隧洞进出口各布置空压机(1 台 4.5m³/min 移动式电动空压机)供风。下载后可任意编辑·2.2 供水施工用水从施工隧洞进出口附近修建水池,再从水池用 Φ30mm 钢管进洞,延伸至工作面供水。2.3 供电及照明施工用电由发包人在施工隧洞进出口附近提供 1 个电源接线点,从施工隧洞进出口布置一台 ZGS9-Z(H)-315/10 变压器,接线进入隧洞。动力线:采纳 50mm² 钢芯铝绞线架设进洞,接配电盘后为风机、喷射机、水泵等供电。照明线:照明线用 25mm² 塑胶线架设进洞接配电盘,然后接线,洞身段每 10m 设 1个 100W 灯泡照明。开挖面用 1000W 钨灯照明。2.4 通风为改善洞内工作条件,排除和稀释有害气体、供给工作人员充足的新奇空气,做好施工通风工作十分重要。根据法律规范规定,通风设备选择的依据为:①隧洞内最低风速不小于 0.15m/s;②隧洞内最大风速应小于 4m³/s;③确保供应隧洞内工作人员每人不小于 3 m³/min 的新奇空气;④对隧洞内的有...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧洞工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
