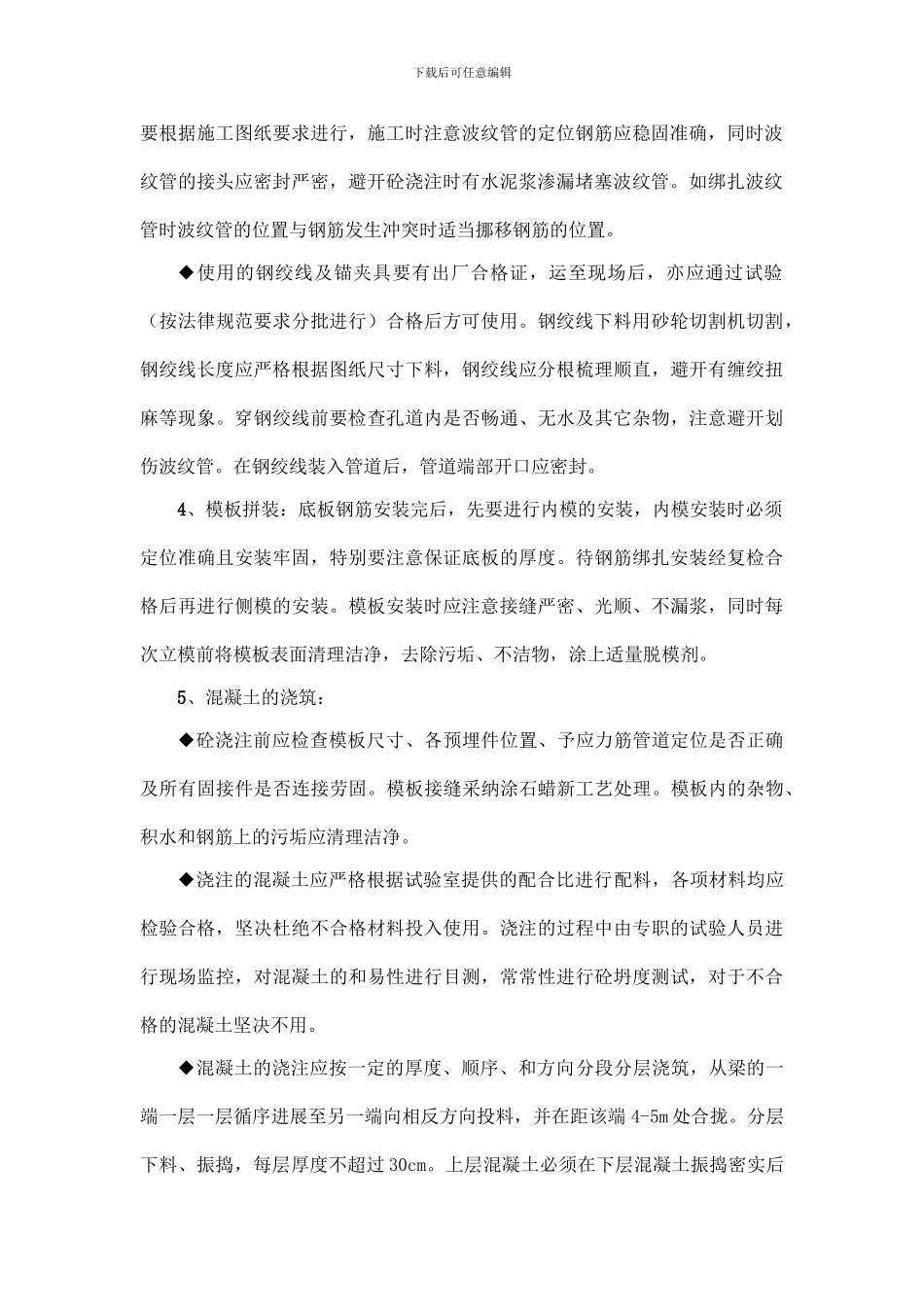

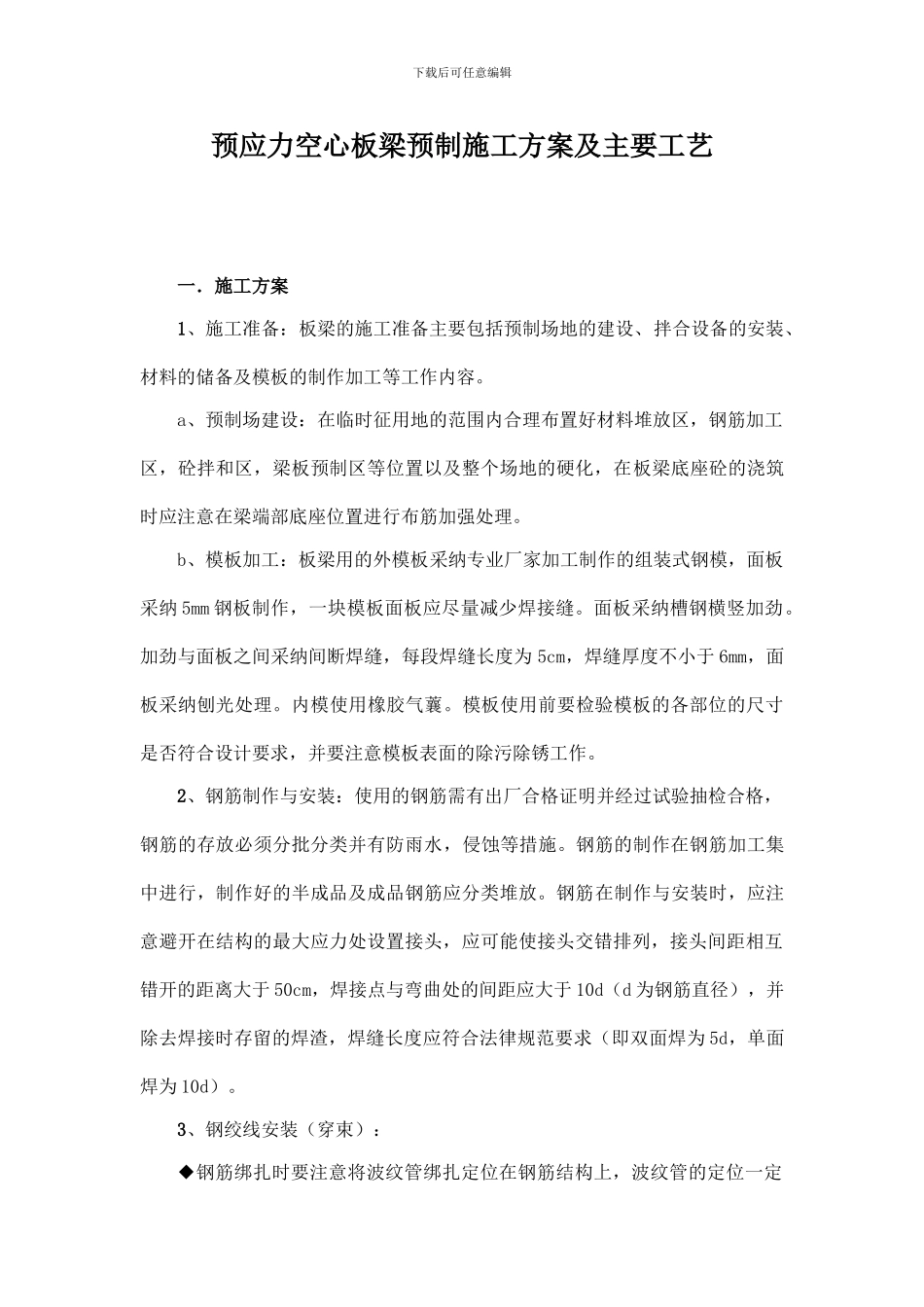

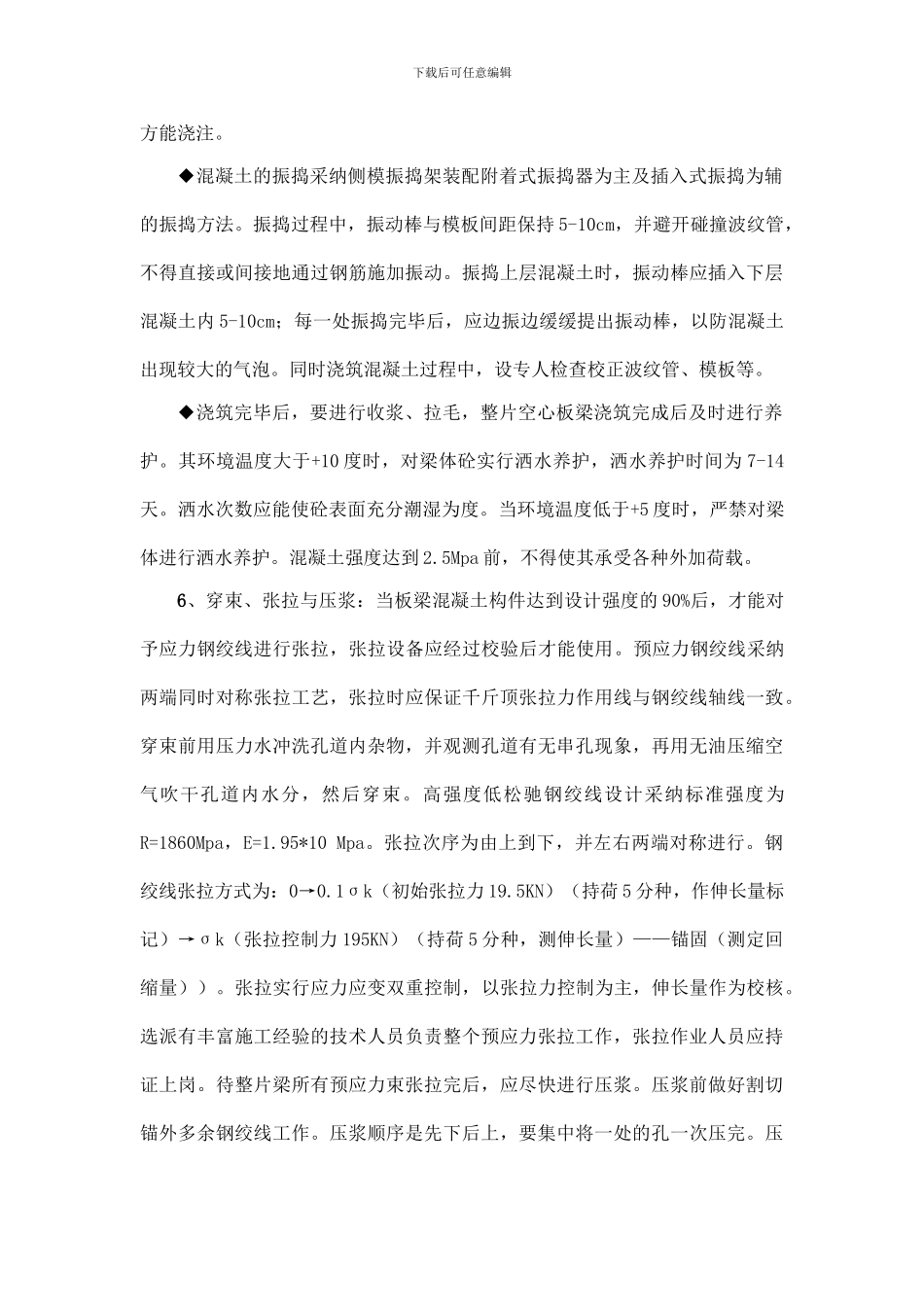

下载后可任意编辑预应力空心板梁预制施工方案及主要工艺 一.施工方案1、施工准备:板梁的施工准备主要包括预制场地的建设、拌合设备的安装、材料的储备及模板的制作加工等工作内容。a、预制场建设:在临时征用地的范围内合理布置好材料堆放区,钢筋加工区,砼拌和区,梁板预制区等位置以及整个场地的硬化,在板梁底座砼的浇筑时应注意在梁端部底座位置进行布筋加强处理。b、模板加工:板梁用的外模板采纳专业厂家加工制作的组装式钢模,面板采纳 5mm 钢板制作,一块模板面板应尽量减少焊接缝。面板采纳槽钢横竖加劲。加劲与面板之间采纳间断焊缝,每段焊缝长度为 5cm,焊缝厚度不小于 6mm,面板采纳刨光处理。内模使用橡胶气蘘。模板使用前要检验模板的各部位的尺寸是否符合设计要求,并要注意模板表面的除污除锈工作。2、钢筋制作与安装:使用的钢筋需有出厂合格证明并经过试验抽检合格,钢筋的存放必须分批分类并有防雨水,侵蚀等措施。钢筋的制作在钢筋加工集中进行,制作好的半成品及成品钢筋应分类堆放。钢筋在制作与安装时,应注意避开在结构的最大应力处设置接头,应可能使接头交错排列,接头间距相互错开的距离大于 50cm,焊接点与弯曲处的间距应大于 10d(d 为钢筋直径),并除去焊接时存留的焊渣,焊缝长度应符合法律规范要求(即双面焊为 5d,单面焊为 10d)。3、钢绞线安装(穿束):◆钢筋绑扎时要注意将波纹管绑扎定位在钢筋结构上,波纹管的定位一定下载后可任意编辑要根据施工图纸要求进行,施工时注意波纹管的定位钢筋应稳固准确,同时波纹管的接头应密封严密,避开砼浇注时有水泥浆渗漏堵塞波纹管。如绑扎波纹管时波纹管的位置与钢筋发生冲突时适当挪移钢筋的位置。◆使用的钢绞线及锚夹具要有出厂合格证,运至现场后,亦应通过试验(按法律规范要求分批进行)合格后方可使用。钢绞线下料用砂轮切割机切割,钢绞线长度应严格根据图纸尺寸下料,钢绞线应分根梳理顺直,避开有缠绞扭麻等现象。穿钢绞线前要检查孔道内是否畅通、无水及其它杂物,注意避开划伤波纹管。在钢绞线装入管道后,管道端部开口应密封。4、模板拼装:底板钢筋安装完后,先要进行内模的安装,内模安装时必须定位准确且安装牢固,特别要注意保证底板的厚度。待钢筋绑扎安装经复检合格后再进行侧模的安装。模板安装时应注意接缝严密、光顺、不漏浆,同时每次立模前将模板表面清理洁净,去除污垢、不洁物,涂上适量脱模剂。5、混凝土的浇筑:◆砼浇注...
