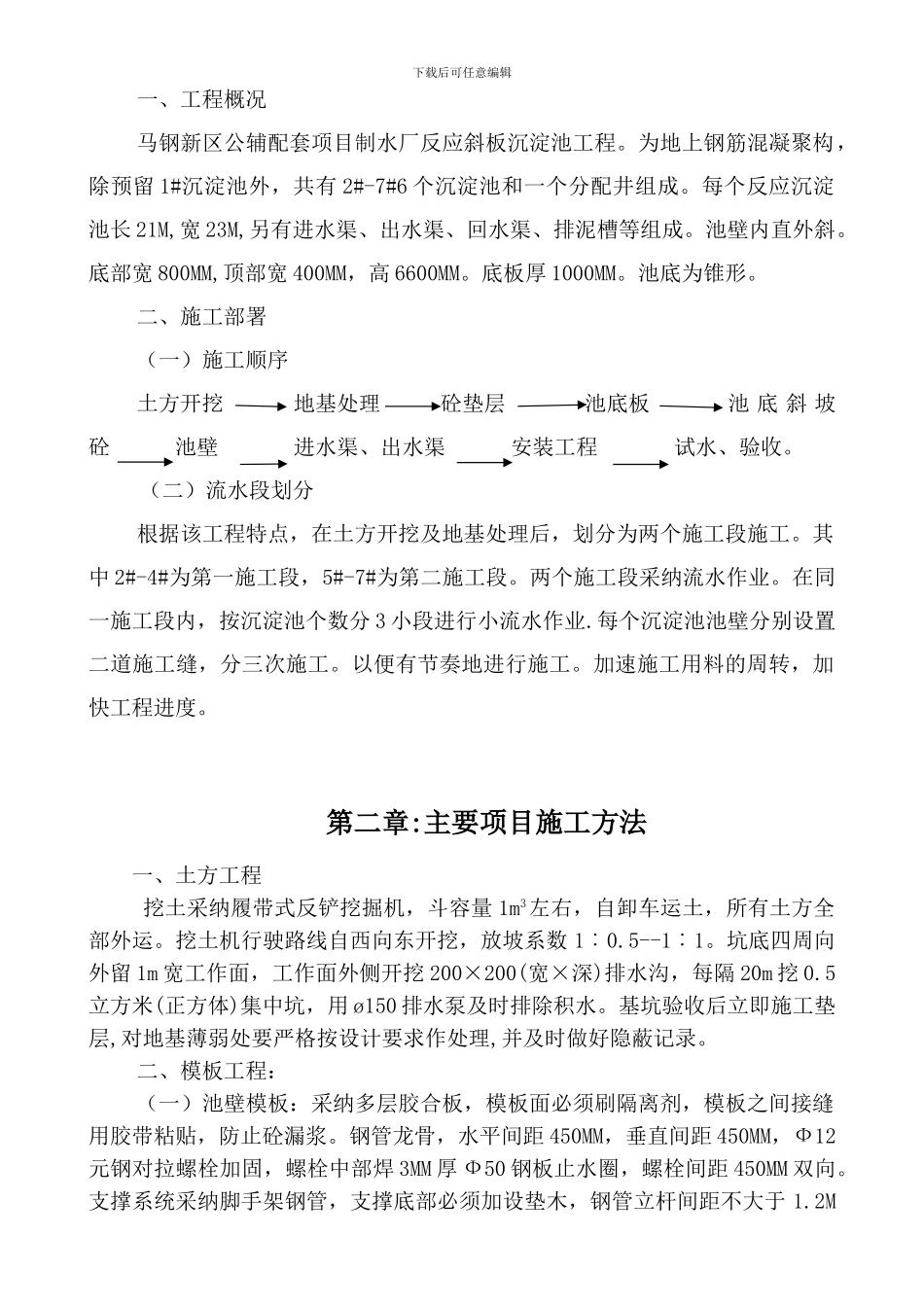

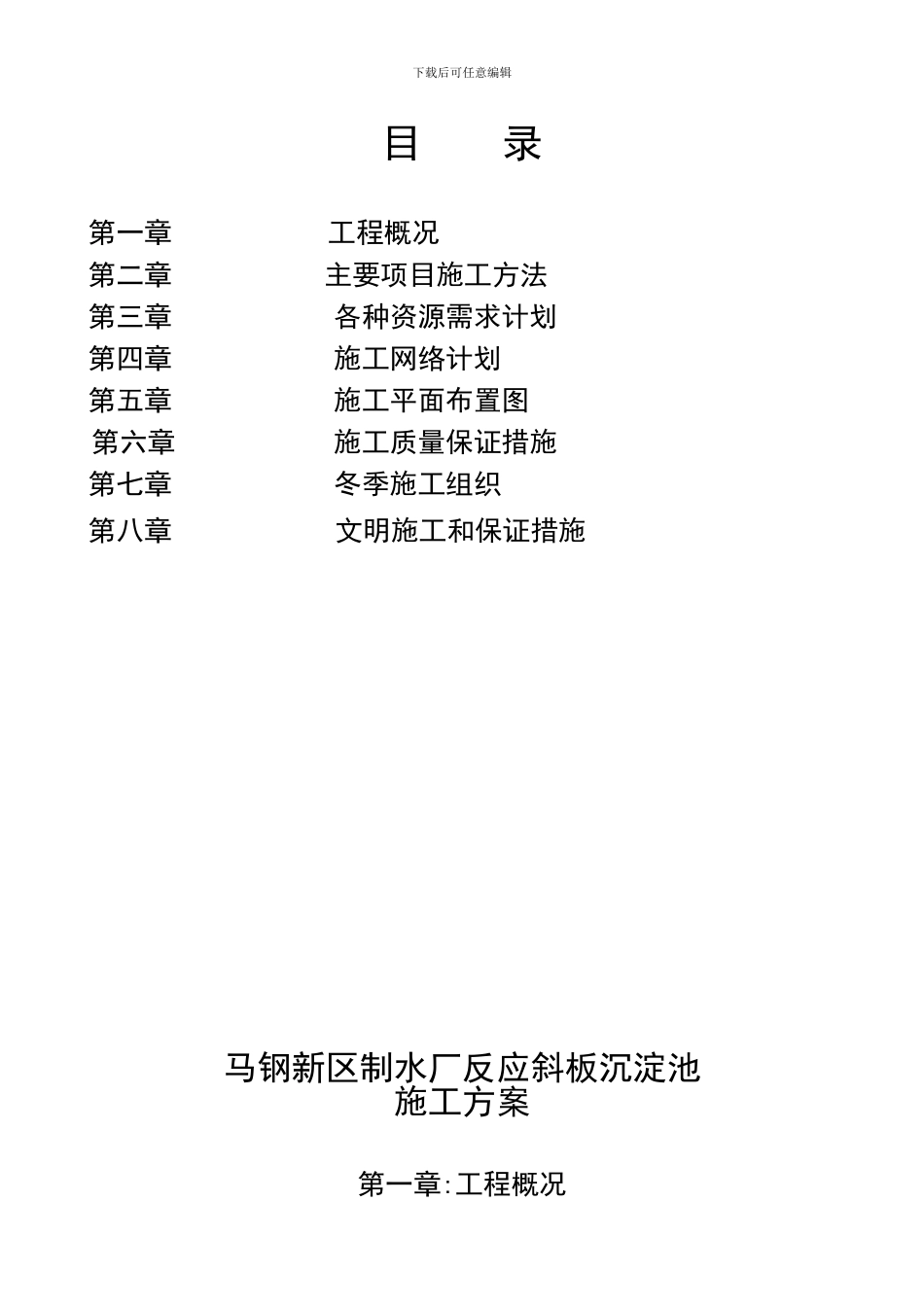

下载后可任意编辑目 录第一章 工程概况第二章主要项目施工方法第三章各种资源需求计划第四章施工网络计划第五章施工平面布置图第六章施工质量保证措施第七章冬季施工组织第八章文明施工和保证措施马钢新区制水厂反应斜板沉淀池施工方案第一章:工程概况下载后可任意编辑一、工程概况马钢新区公辅配套项目制水厂反应斜板沉淀池工程
为地上钢筋混凝聚构,除预留 1#沉淀池外,共有 2#-7#6 个沉淀池和一个分配井组成
每个反应沉淀池长 21M,宽 23M,另有进水渠、出水渠、回水渠、排泥槽等组成
池壁内直外斜
底部宽 800MM,顶部宽 400MM,高 6600MM
底板厚 1000MM
二、施工部署(一)施工顺序土方开挖地基处理 砼垫层池底板池 底 斜 坡砼 池壁进水渠、出水渠 安装工程 试水、验收
(二)流水段划分根据该工程特点,在土方开挖及地基处理后,划分为两个施工段施工
其中 2#-4#为第一施工段,5#-7#为第二施工段
两个施工段采纳流水作业
在同一施工段内,按沉淀池个数分 3 小段进行小流水作业
每个沉淀池池壁分别设置二道施工缝,分三次施工
以便有节奏地进行施工
加速施工用料的周转,加快工程进度

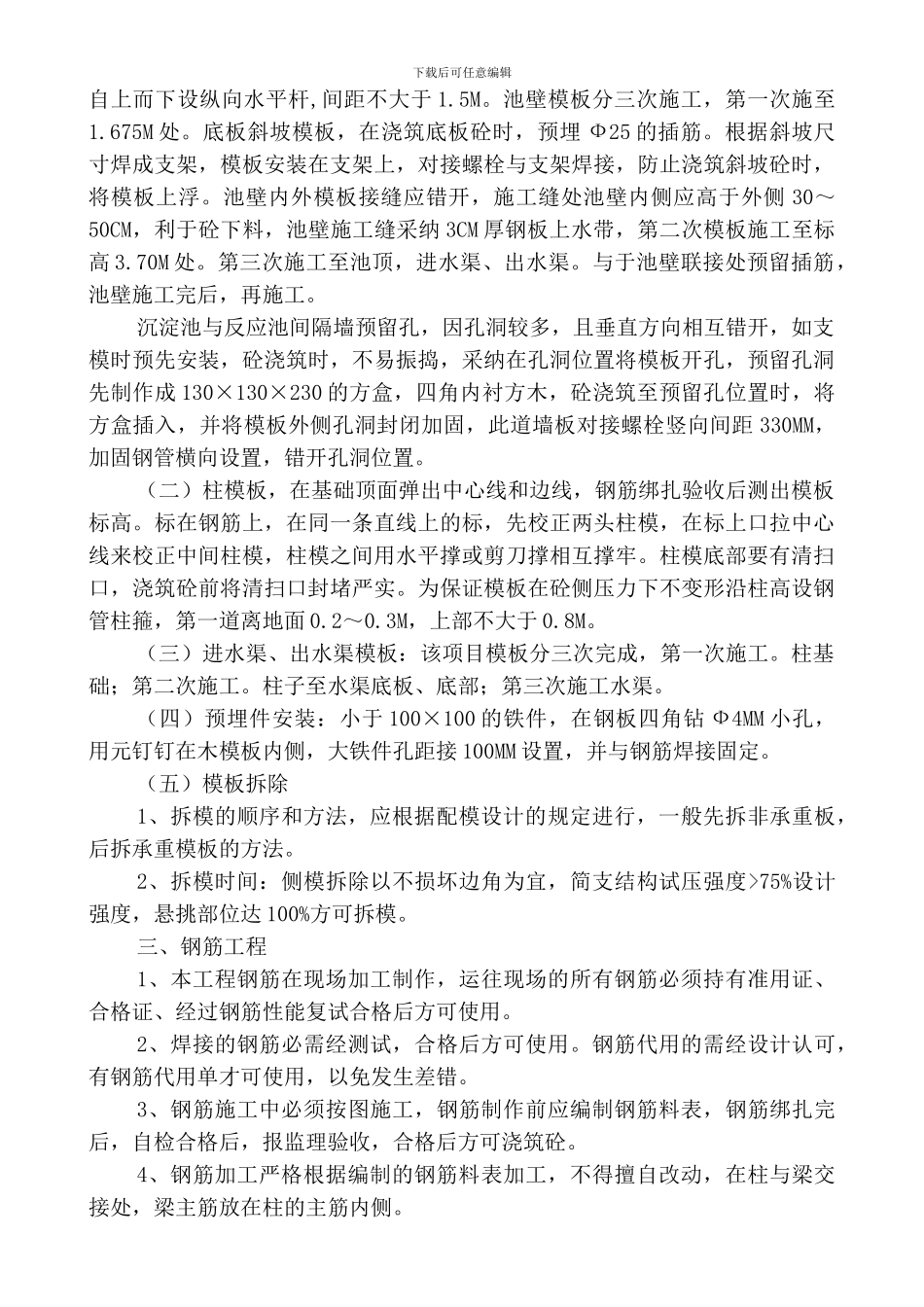

第二章:主要项目施工方法一、土方工程 挖土采纳履带式反铲挖掘机,斗容量 1m3左右,自卸车运土,所有土方全部外运
挖土机行驶路线自西向东开挖,放坡系数 1︰0
5--1︰1
坑底四周向外留 1m 宽工作面,工作面外侧开挖 200×200(宽×深)排水沟,每隔 20m 挖 0
5立方米(正方体)集中坑,用 ø150 排水泵及时排除积水
基坑验收后立即施工垫层,对地基薄弱处要严格按设计要求作处理,并及时做好隐蔽记录
二、模板工程:(一)池壁模板:采纳多层胶合板,模板面必须刷隔离剂,模板之间接缝用胶带粘贴,防止砼漏浆
钢管龙骨,水平间距 450MM,垂直间距 450MM,Ф12元钢对
