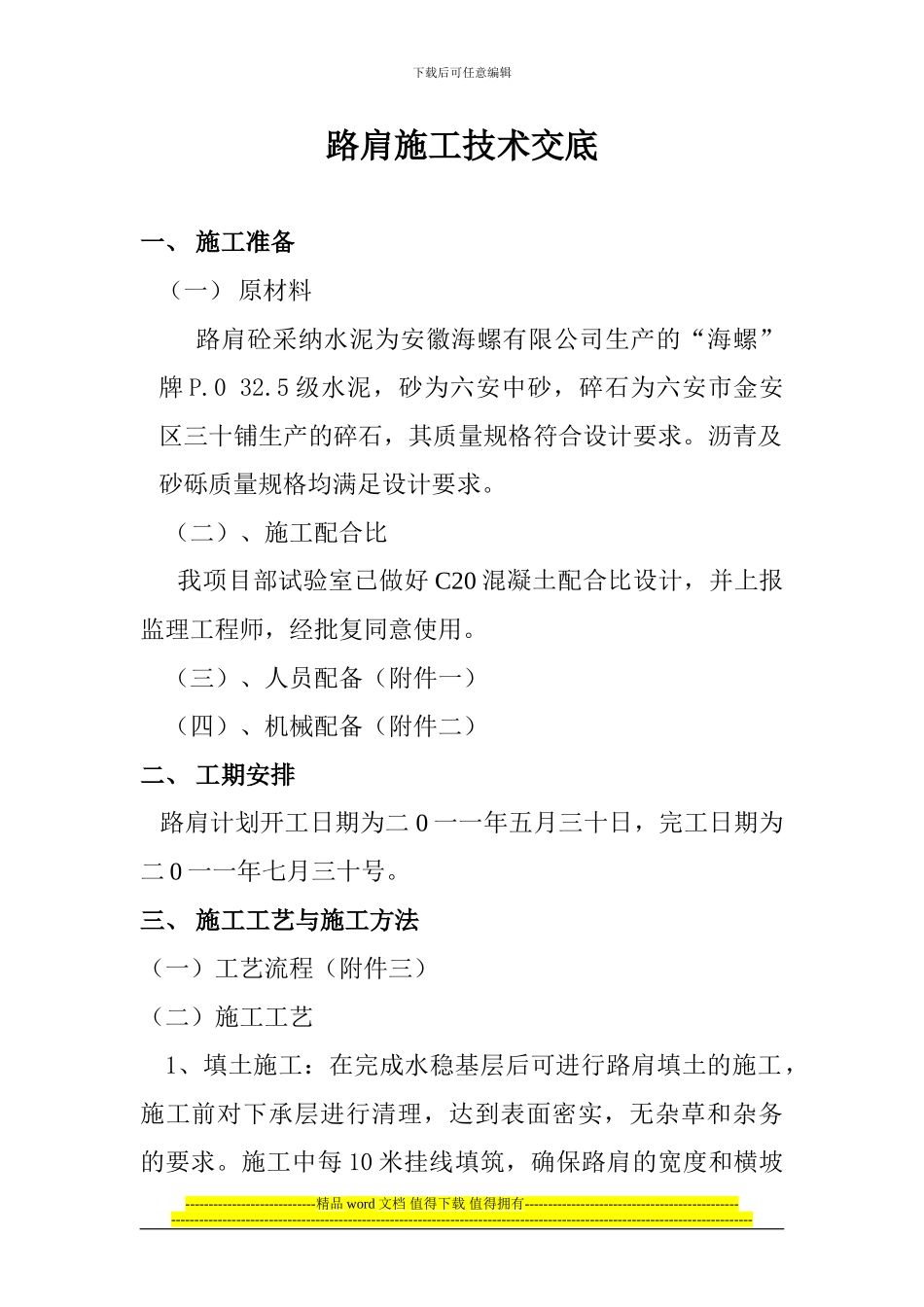

下载后可任意编辑路肩施工技术交底一、 施工准备(一) 原材料路肩砼采纳水泥为安徽海螺有限公司生产的“海螺”牌 P
5 级水泥,砂为六安中砂,碎石为六安市金安区三十铺生产的碎石,其质量规格符合设计要求
沥青及砂砾质量规格均满足设计要求
(二)、施工配合比我项目部试验室已做好 C20 混凝土配合比设计,并上报监理工程师,经批复同意使用
(三)、人员配备(附件一)(四)、机械配备(附件二)二、 工期安排 路肩计划开工日期为二 0 一一年五月三十日,完工日期为二 0 一一年七月三十号
三、 施工工艺与施工方法(一)工艺流程(附件三)(二)施工工艺1、填土施工:在完成水稳基层后可进行路肩填土的施工,施工前对下承层进行清理,达到表面密实,无杂草和杂务的要求

施工中每 10 米挂线填筑,确保路肩的宽度和横坡----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑度满足法律规范要求
采纳分层填筑,控制每层土的填筑厚度不超过 20cm,以保证其压实度能满足要求,路肩填土填至与基层顶面相平
在每层填土完成后采纳人工打夯,保证压实度不小于 80%
2、防水层、砂砾垫层施工:按设计要求在填土顶面涂沥青做沥青防水层,然后铺筑 3cm 厚砂砾垫层,使其排出路面结构层内的渗水
3、路肩混凝土的施工:在完成的砂砾垫层上开始路肩混凝土的施工

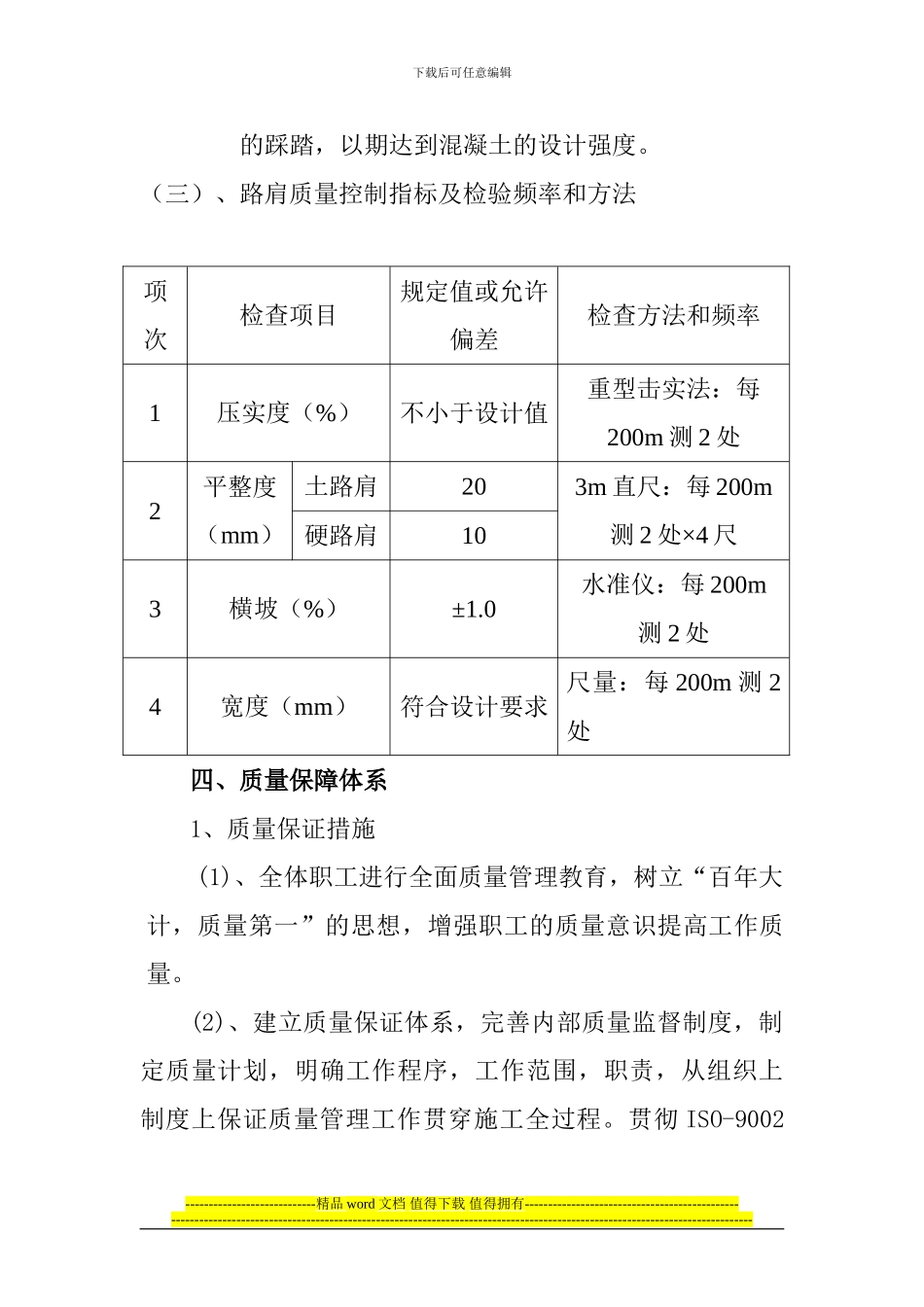

施工前放好施工边线,按 10 米一点放线,弯道上按 5 米一点放样
