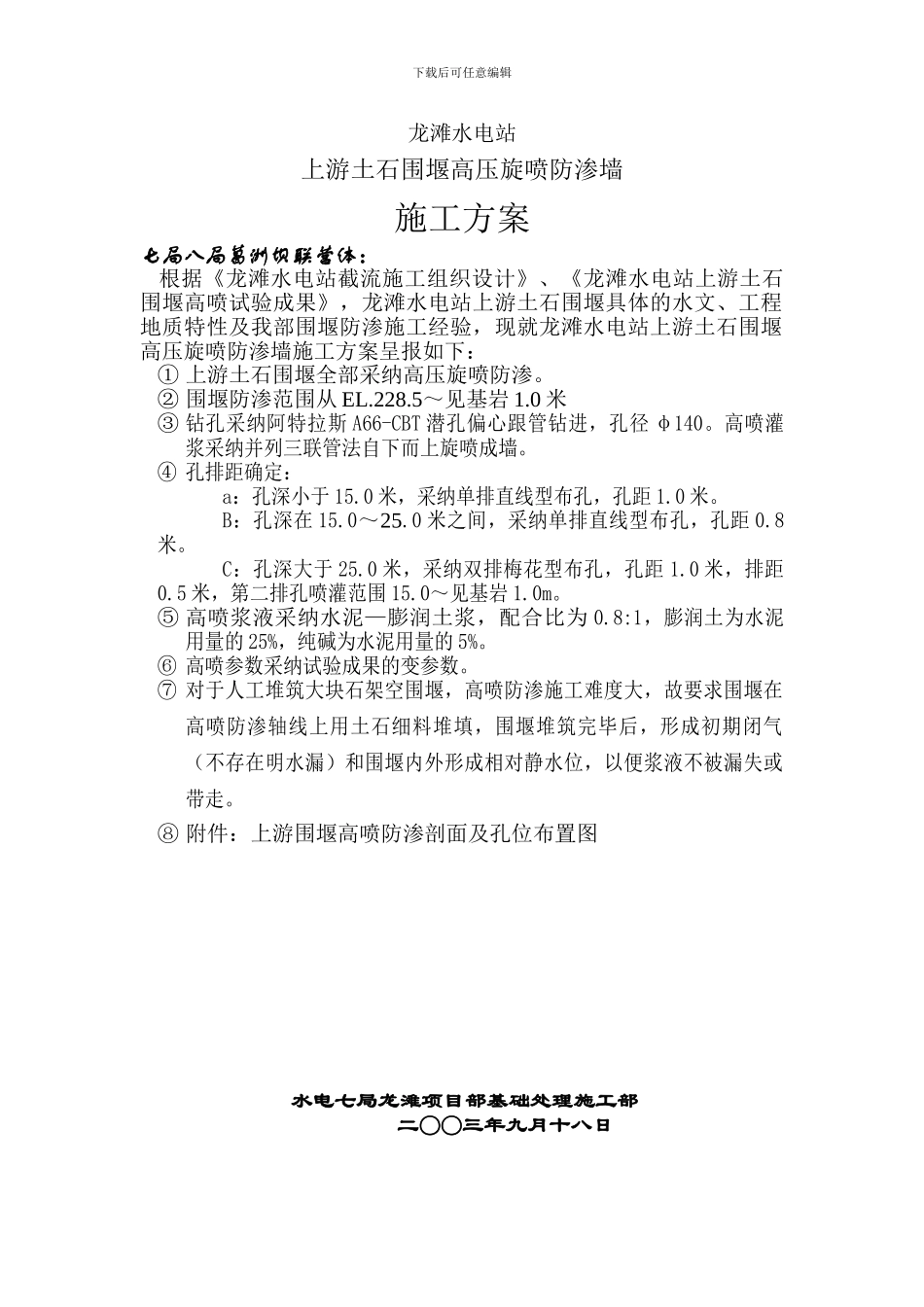

下载后可任意编辑龙滩水电站上游土石围堰高压旋喷防渗墙施工方案七局八局葛洲坝联营体: 根据《龙滩水电站截流施工组织设计》、《龙滩水电站上游土石围堰高喷试验成果》,龙滩水电站上游土石围堰具体的水文、工程地质特性及我部围堰防渗施工经验,现就龙滩水电站上游土石围堰高压旋喷防渗墙施工方案呈报如下:① 上游土石围堰全部采纳高压旋喷防渗
② 围堰防渗范围从 EL
5~见基岩 1
0 米③ 钻孔采纳阿特拉斯 A66-CBT 潜孔偏心跟管钻进,孔径 φ140
高喷灌浆采纳并列三联管法自下而上旋喷成墙
④ 孔排距确定:a:孔深小于 15
0 米,采纳单排直线型布孔,孔距 1
B:孔深在 15
0 米之间,采纳单排直线型布孔,孔距 0
C:孔深大于 25
0 米,采纳双排梅花型布孔,孔距 1
0 米,排距0
5 米,第二排孔喷灌范围 15
0~见基岩 1
⑤ 高喷浆液采纳水泥—膨润土浆,配合比为 0
8:1,膨润土为水泥用量的 25%,纯碱为水泥用量的 5%
⑥ 高喷参数采纳试验成果的变参数
⑦ 对于人工堆筑大块石架空围堰,高喷防渗施工难度大,故要求围堰在高喷防渗轴线上用土石细料堆填,围堰堆筑完毕后,形成初期闭气(不存在明水漏)和围堰内外形成相对静水位,以便浆液不被漏失或带走
⑧ 附件:上游围堰高喷防渗剖面及孔位布置图 水电七局龙滩项目部基础处理施工部 二○○三年九月十八日下载后可任意编辑下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除
祝各位朋友生活愉快
员工年终工作总结 【范文一】 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近
可以说,201x 年是公司推动行业改革、拓展市场、持续进展的关键年
