下载后可任意编辑阜阳市十九中学、姜庄小学工程龙门架安装专项施工方案安徽华力建设集团有限公司2024 年 2 月 10 日一、编制依据JGJ88-2024 龙门架及井架物料提升机安全技术法律规范建筑施工扣件式钢管脚手架安全技术法律规范《建筑施工安全检查标准》以及强制性条文
下载后可任意编辑二、工程概况及安装条件 本工程为阜阳市十九中学、姜庄小学工程,总建筑面积约为 40000平方米
总工程区域内分为 1—5#楼,单体工程 11 栋,共安装龙门架 8 台,主要用于后期填充墙体材料装饰工程等运输物料,安装高度为 20m
三、龙门架安装 1、首先检查地基是否符合法律规范要求,龙门架的基础,应符合下列要求:A、土层夯实后的承载力应不小于 80kPa
B、浇筑 C30 号混 凝 土 厚 度 500mm
C 、 基 础 表 面 应 平 整 , 水 平 偏 差 不 大 于10mm
D、基础四周应有排水措施,不得有积水浸泡基础,E 龙门架使用国家规定的配件安装,龙门架均按法律规范采纳相应的缆风绳固定
2、安装前,首先检查龙门架体的直线度,导轨的平行度,导轨对接点的错位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜 度应保证在 1
5‰以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止
3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺栓
4、放置自升平台就位,使套架中心线与立柱中心线重合
5、将第一组立柱标准节放入套架内,底端与地梁用螺栓连接,找正紧固
6、将提升滑轮组件置于安装好的两立柱顶端
7、安装手动卷扬机于自升平台上,并按规定的绕绳方式穿好提升钢丝绳
8、将扒杆安装于自升平台上
9、利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐,取下提升滑轮组件置于平台上

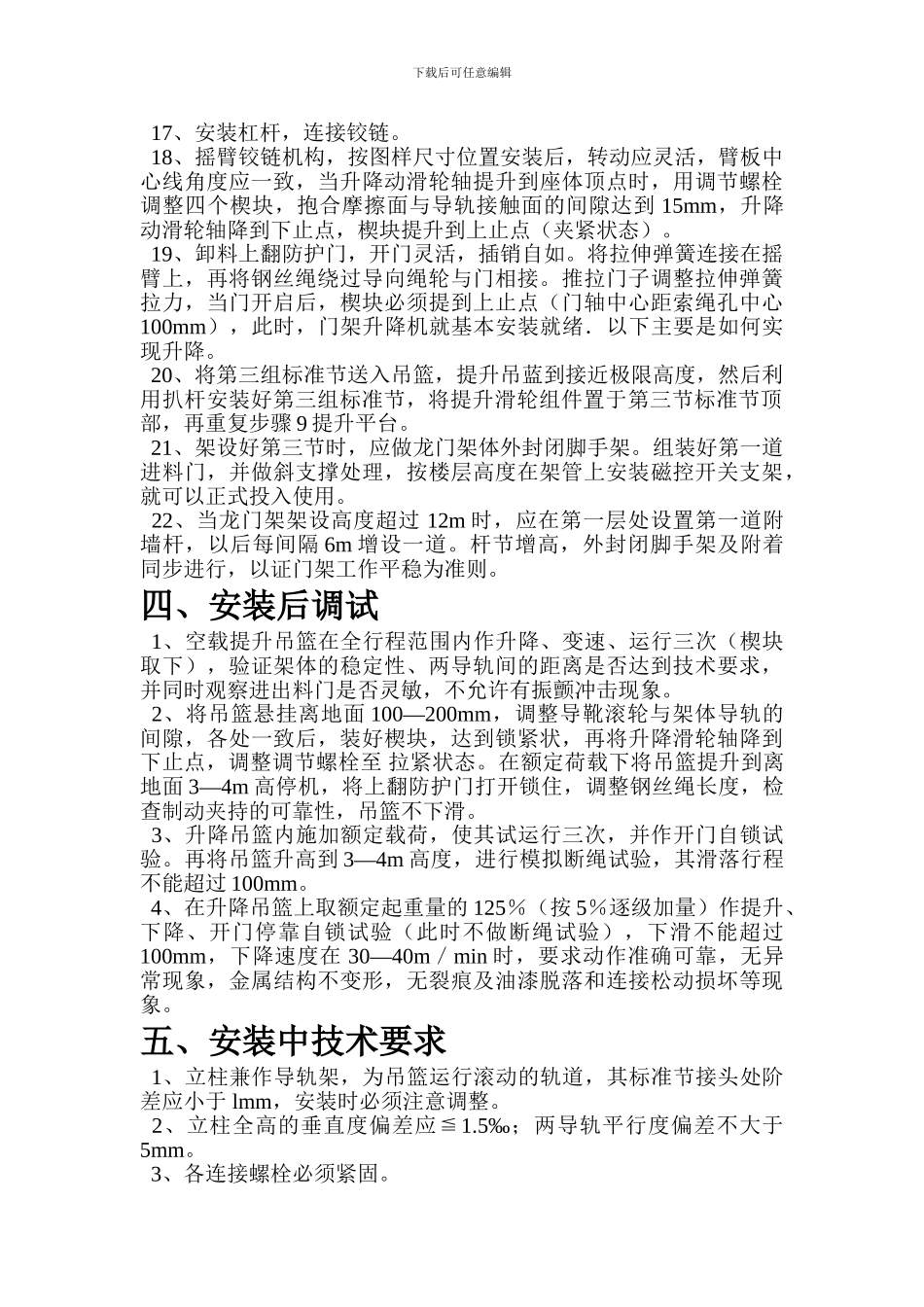

10、利用扒杆安装好第二组标准节,并将提升滑轮组件置于第二组标准节顶部
