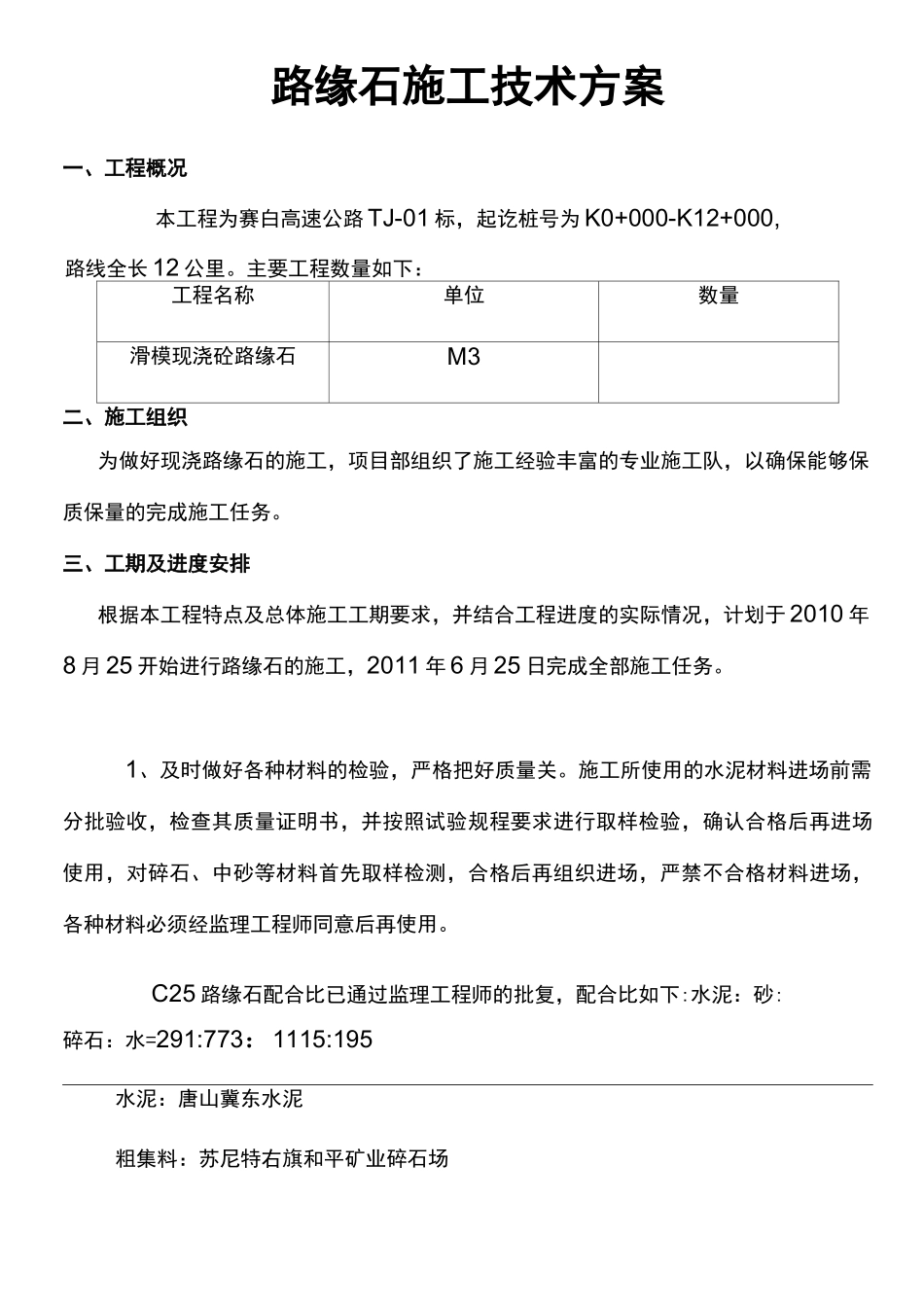

现浇路缘石施工方案Companynumber:[0089WT-8898YT-W8CCB-BUUT-202108]路缘石施工技术方案一、工程概况本工程为赛白高速公路 TJ-01 标,起讫桩号为 K0+000-K12+000,路线全长 12 公里。主要工程数量如下:工程名称单位数量滑模现浇砼路缘石M3二、施工组织为做好现浇路缘石的施工,项目部组织了施工经验丰富的专业施工队,以确保能够保质保量的完成施工任务。三、工期及进度安排根据本工程特点及总体施工工期要求,并结合工程进度的实际情况,计划于 2010 年8 月 25 开始进行路缘石的施工,2011 年 6 月 25 日完成全部施工任务。1、及时做好各种材料的检验,严格把好质量关。施工所使用的水泥材料进场前需分批验收,检查其质量证明书,并按照试验规程要求进行取样检验,确认合格后再进场使用,对碎石、中砂等材料首先取样检测,合格后再组织进场,严禁不合格材料进场,各种材料必须经监理工程师同意后再使用。C25 路缘石配合比已通过监理工程师的批复,配合比如下:水泥:砂:碎石:水=291:773:1115:195水泥:唐山冀东水泥粗集料:苏尼特右旗和平矿业碎石场细集料:都呼木南砂场2、人员配置:施工负责人一人,现场施工员/试验员及测量员各人,专业技术工人5 人,辅助工人 5 人。卢海军施工总负责刘卫东负责现场主要施工工作范凯负责测量放样工作葛佳丽负责各项试验检测工作专业技术工人5 人辅助工人5 人五、施工方法在路缘石施工前,首先应进行施工放样,放出路缘石的平面位置,打出基线,路缘石外侧距中线 1m,高度为 36cm。施工方法:施工放样---浇筑基座---浇筑路缘石---光面---养生。1、路缘石采用滑膜施工,根据监理工程师批复的 C25 砼配合比进行砼的拌和,拌和采用 1000 型拌和楼集中拌和。2、运输采用小型农用车,对车厢四周及底部采用钢板焊接成一个固定的料斗,有效的防止了运输过程中泥浆泄露污染路面。3、将拌好的混凝土运到施工现场,人工用铁锹站在车上向路缘机料仓里送料,同时启动路缘机,通过撞锺挤推混凝土使向前运行,每一次撞锺大约使路缘机向前移动 65~70mm.并检查成型的路缘石是否塌陷,若塌陷则说明混凝土的水灰比过大,此时应减少拌和用水量,直至调到合适为止,以后水灰比以此为准。待路缘石成型 6~8m 后,便可用成型工具对路缘石进行光面。以消除机器留下的痕迹,达到光面的目的。4、为防止污染路面,路缘石基座施工前须在下基层上铺一层彩条布,彩条布长可根据路上施工情况定,宽度在 3m 以...
