北京市市管城市道路西四北大街西四路口-地安门西大街)道路大修工程路缘石专项施工方案审批:日期审核:日期编制:日期可编辑范本

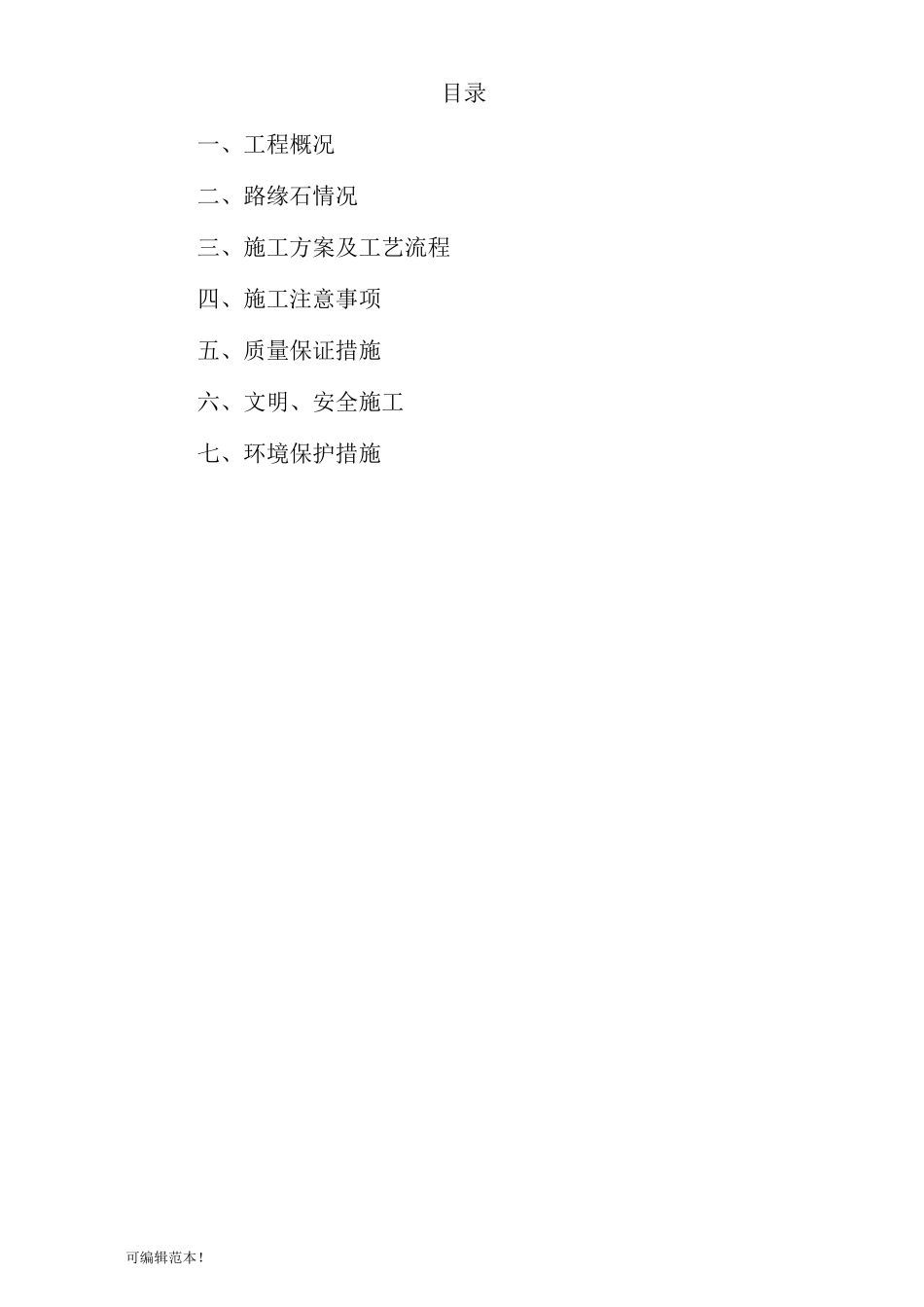

目录一、工程概况二、路缘石情况三、施工方案及工艺流程四、施工注意事项五、质量保证措施六、文明、安全施工七、环境保护措施可编辑范本

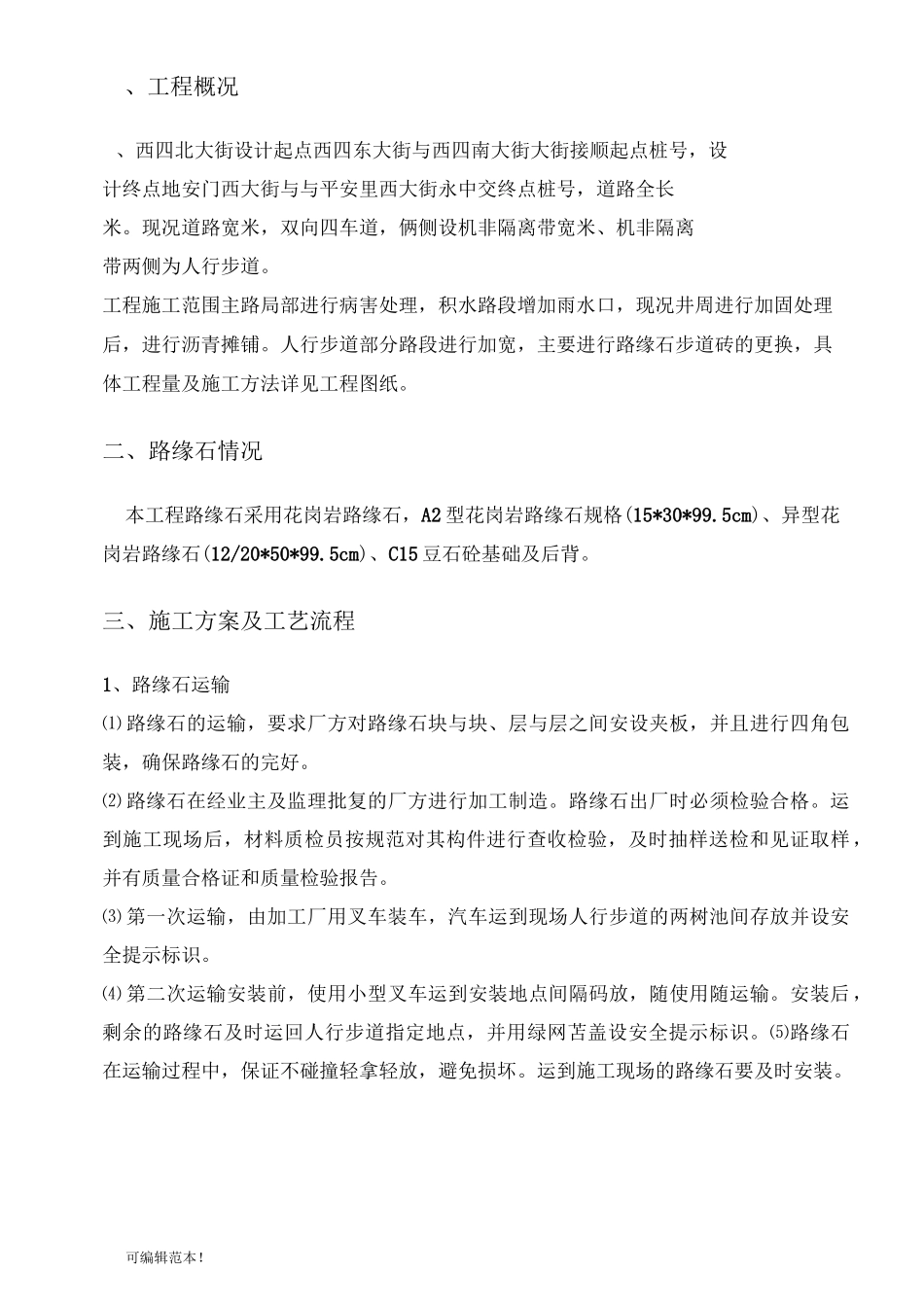

、工程概况、西四北大街设计起点西四东大街与西四南大街大街接顺起点桩号,设计终点地安门西大街与与平安里西大街永中交终点桩号,道路全长米
现况道路宽米,双向四车道,俩侧设机非隔离带宽米、机非隔离带两侧为人行步道
工程施工范围主路局部进行病害处理,积水路段增加雨水口,现况井周进行加固处理后,进行沥青摊铺
人行步道部分路段进行加宽,主要进行路缘石步道砖的更换,具体工程量及施工方法详见工程图纸
二、路缘石情况本工程路缘石采用花岗岩路缘石,A2 型花岗岩路缘石规格(15*30*99
5cm)、异型花岗岩路缘石(12/20*50*99
5cm)、C15 豆石砼基础及后背
三、施工方案及工艺流程1、路缘石运输⑴ 路缘石的运输,要求厂方对路缘石块与块、层与层之间安设夹板,并且进行四角包装,确保路缘石的完好
⑵ 路缘石在经业主及监理批复的厂方进行加工制造
路缘石出厂时必须检验合格
运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告
⑶ 第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放并设安全提示标识
⑷ 第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输
安装后,剩余的路缘石及时运回人行步道指定地点,并用绿网苫盖设安全提示标识
⑸路缘石在运输过程中,保证不碰撞轻拿轻放,避免损坏
运到施工现场的路缘石要及时安装
2、工艺流程豆石砼、运砂浆拌和、运豆石砼、运现浇豆石碇垫层3cm厚1:3水泥砂安装路缘石豆石后背碇可编辑范本
测量放样3、主要施工方法1)
