桥涵施工方案1
桥梁工程概况2

钻孔灌注桩施工施工顺序:施工放样 →埋设护筒 →复核桩位 →钻机就位 →钻进清孔 →制作及安装钢筋笼→安装导管、灌注水下砼→拆除护筒、处理桩头→成桩检验钻孔灌注桩施工工艺框图见表5-9-1
(1)场地平坦按文明施工要求,对钻孔桩施工场地进行平坦压实,清除桩位附着物以便桩机就位和测量定位
(2)修筑循环泥浆池在桩位附近适当位置开挖泥浆循环池,安装泥浆泵, 预备脚够量优质粘土供调制泥浆
制浆粘土技术指标符合规范要求
(3)护筒埋设及钻机安放(4)钻孔钻孔机械就位,进行钻机试运转,检查钻机是否正常
在钻孔初始时期,潜水砂石泵未进入水中之前, 利用泥浆泵向孔内压送泥浆,采纳正循环钻进, 当潜水砂石泵潜入水中后,泥浆泵停止工作, 解除排碴胶管与泥浆泵连接,启动潜水砂石泵和潜水钻机,进行反循环钻进
利用潜水砂石泵将钻碴排抽至沉淀池
钻孔作业分班延续进行,及时填写钻孔施工记录,交接班时交待钻进事情及下一班应注意事项
定期对钻孔泥浆进行检测和试验,遇土层变化增加检查次数,随时调整泥浆指标,确保成孔质量
每钻进2m 或地层变化处,捞取碴样查明土类并记录,并与地质勘探剖面图核对是否相符
(5)测孔成孔至设计深度后,采纳标准测绳试孔深,泥渣测定应依照钻具长度和钻头长度及机上余尺来操纵成孔实际深度,依照二次清孔后实测深度之间误差,为孔底沉渣厚度,在孔径倾歪度方面,确保桩身垂直度在1%桩长之内
钻孔在终孔和清孔后,对孔径、孔形和倾歪度采纳专用仪器测定;也可采纳外径d 等于钻孔桩钢筋笼直径加10cm(但别得大于钻头之境),长度别小于4-6d 的钢筋检孔器吊入钻孔内进行检测
(6)清孔检查(7)钢筋骨的制作和起吊钢筋骨架的制作采纳卡板法,本桥钻孔桩钢筋骨架设计长度为25-65 米,分克制作,爱护层按设计图纸要求在主筋上焊钢筋鼻环操纵

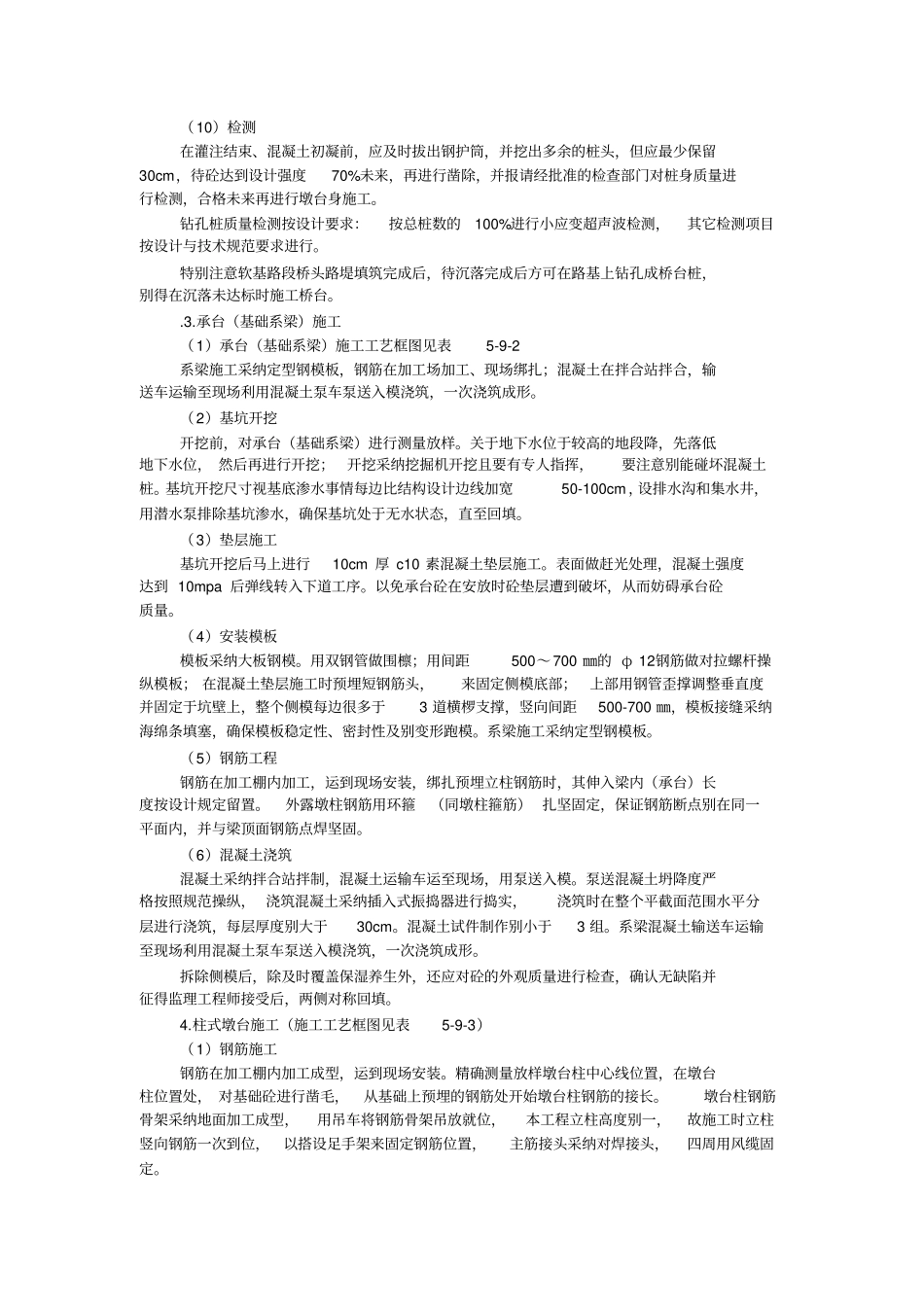

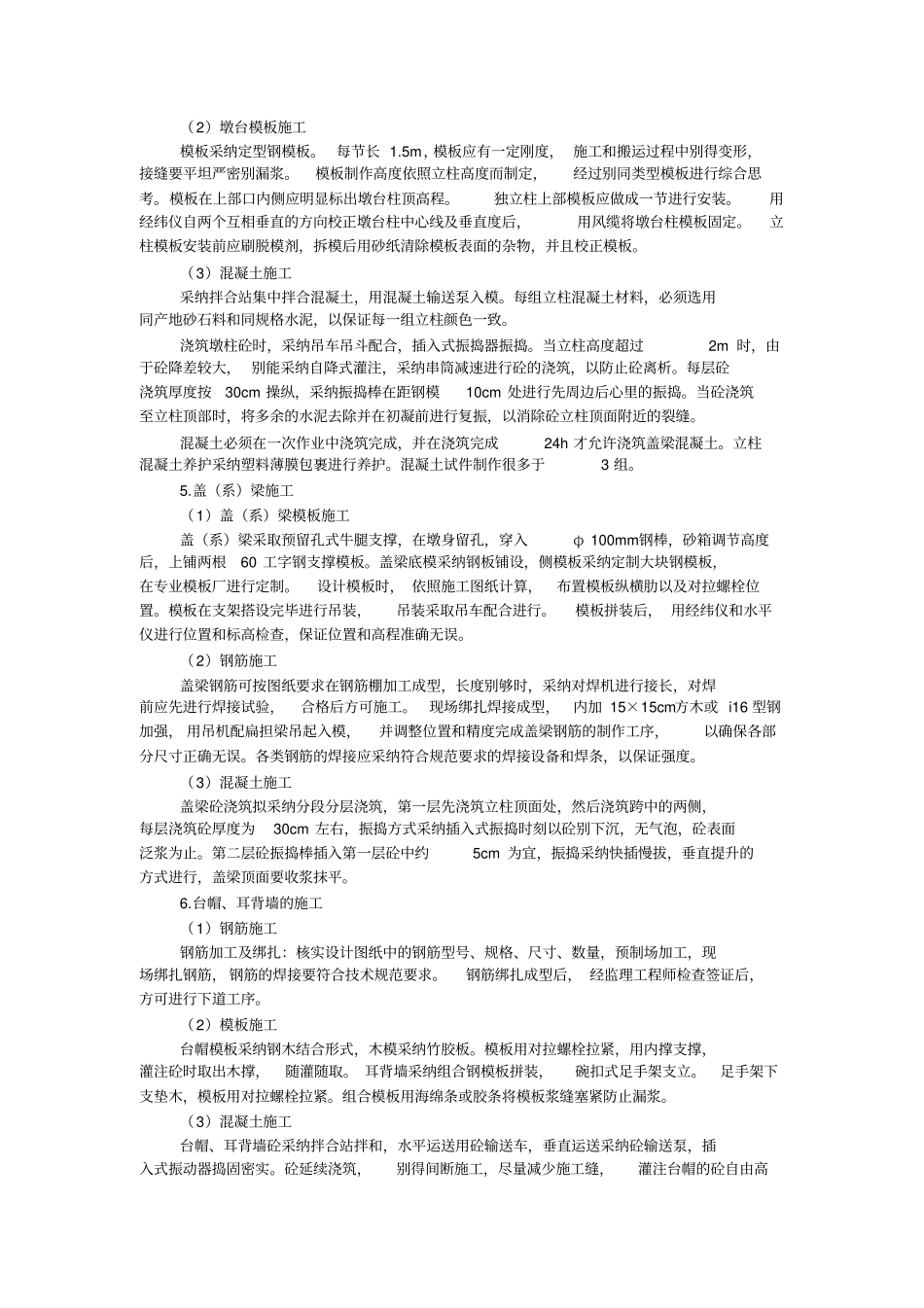

(8)安放导管导管由管径为300mm
