梦龙网络计划教程解析1 / 22 梦龙网络计划软件使用教程及要点1、块(多项工作的移动进行块 (多项工作移动时 ,首先点击网络图编辑状态条上的指示器状态,让鼠标处于编辑空闲状态
然后按住鼠标左键拉一虚线框,选取要移动的工作 ,再将光标移到已选择的任一工作上
当鼠标形状发生变化后,按下鼠标左键进行上下的移动即可
此项操作建议在整图显示下进行
2、网络图库的维护与使用该软件自带一个网络图库 ,以方便用户对常用网络模块的维护和使用
图库的维护 :首先使当前工作处于 “引出 ”状态 ,然后按住鼠标左键画框 ,将需要放入图库的多项工作选中
松开左键弹出引出确认窗口,此时选择 “组件库 ”,确认后进入“网络图库目录 ”,然后选择相应的节点确认即可

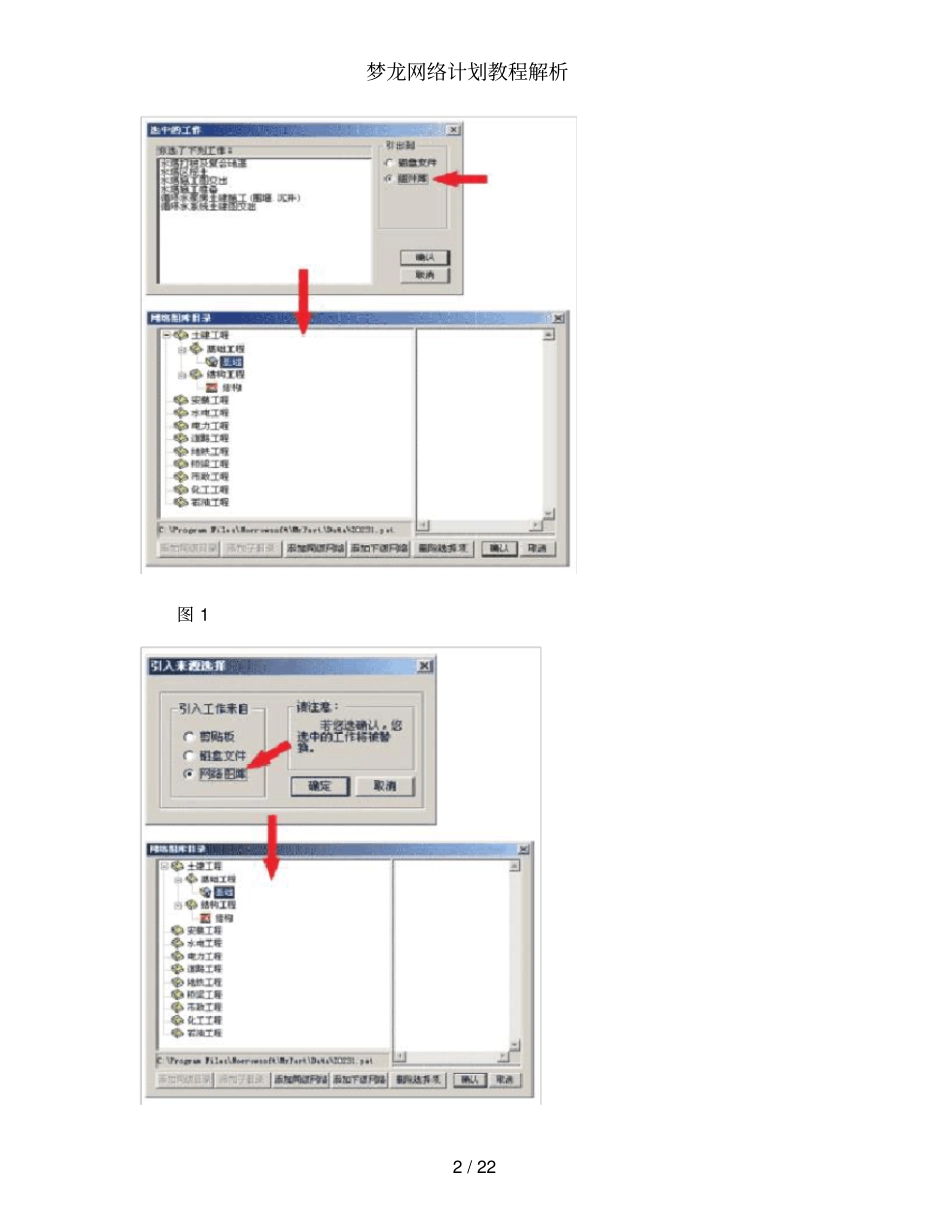

(见图 1 图库的使用 :首先使当前工作处于 “引入 ”状态 ,然后双击一项工作 ,在弹出的 “引入来源选择 ”窗口中选择网络图库 ,最后选择需要引入的节点即可
(见图 2 梦龙网络计划教程解析2 / 22 图 1 梦龙网络计划教程解析3 / 22 图 2 鼠标右键的各种属性特征软件非正常退出时该如何解决当操作系统出现意外或自己误操作导致非正常退出,甚至死机怎么办
重新开机或启动操作系统 ,再进入系统 ,此时它可以检测到上次是非正常退出,并提示你是否自动恢复未存的内容
软件非正常退出可能由如下几种情况引起: 1、突然断电等硬故障
2、机器内存不可靠 ,需要更换内存条
3、操作系统有问题 ,需要重装系统
梦龙网络计划教程解析4 / 22 如何修改工作的时间单位软件持续时间的单位可以细分到分钟,你能将计划做得十分详细
系统默认的时间单位是日 ,当需要改变时 ,只需要在弹出的工作信息卡里将工作单位选成相应的内容即可
(如图所示如何显示时间标尺 ,设置工程对于已做好的图 ,只需要将显示时标的转换开关打开,就会将时标加到网络图上
然后通过撑长或压缩
