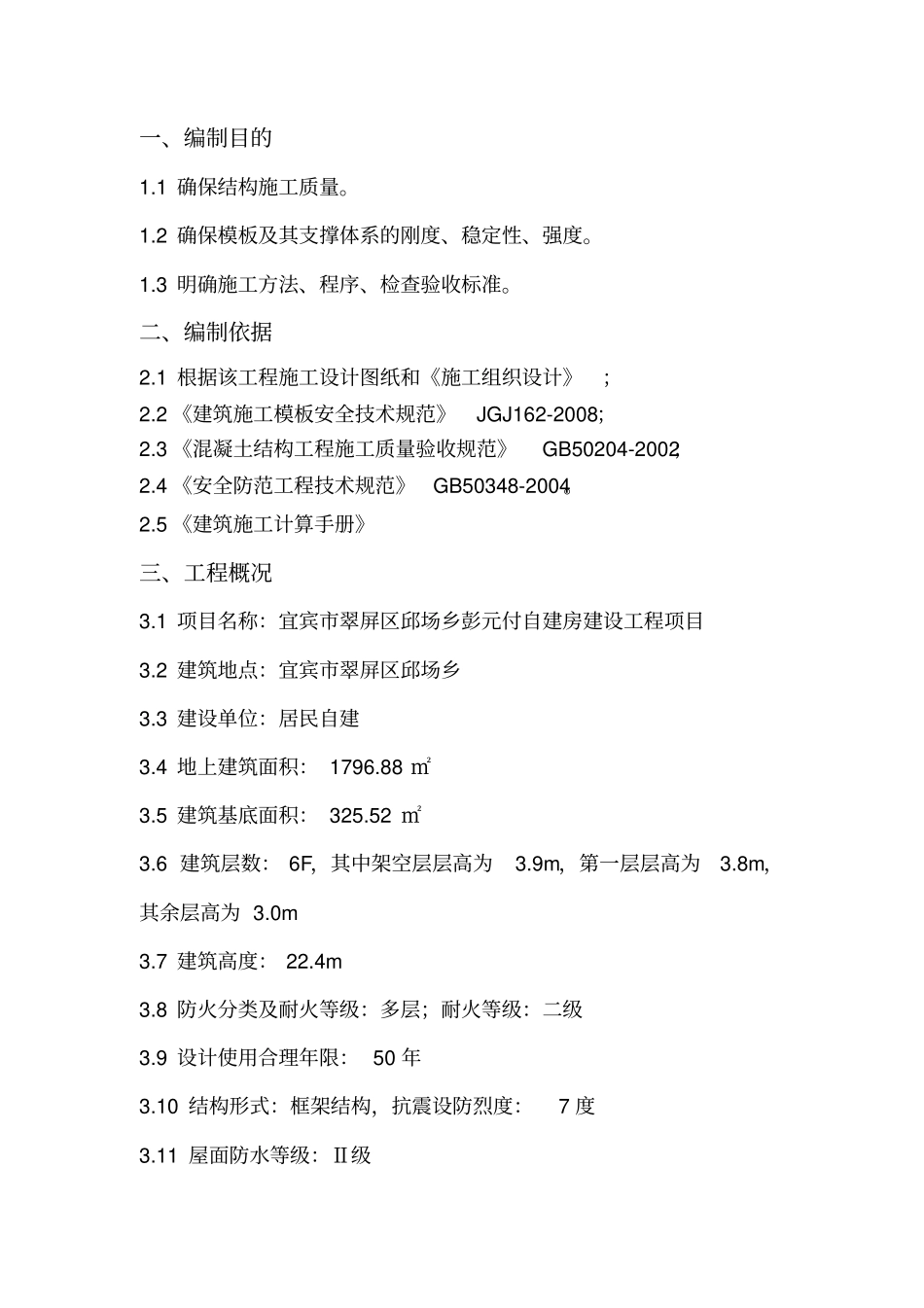

一、编制目的1
1 确保结构施工质量
2 确保模板及其支撑体系的刚度、稳定性、强度
3 明确施工方法、程序、检查验收标准
二、编制依据2
1 根据该工程施工设计图纸和《施工组织设计》;2
2 《建筑施工模板安全技术规范》JGJ162-2008;2
3 《混凝土结构工程施工质量验收规范》GB50204-2002;2
4 《安全防范工程技术规范》GB50348-2004
5 《建筑施工计算手册》三、工程概况3
1 项目名称:宜宾市翠屏区邱场乡彭元付自建房建设工程项目3
2 建筑地点:宜宾市翠屏区邱场乡3
3 建设单位:居民自建3
4 地上建筑面积: 1796
5 建筑基底面积: 325
6 建筑层数: 6F,其中架空层层高为3
9m,第一层层高为3
8m,其余层高为 3
7 建筑高度: 22
8 防火分类及耐火等级:多层;耐火等级:二级3
9 设计使用合理年限: 50 年3
10 结构形式:框架结构,抗震设防烈度:7 度3
11 屋面防水等级:Ⅱ级3
12 工期要求: 180 天3

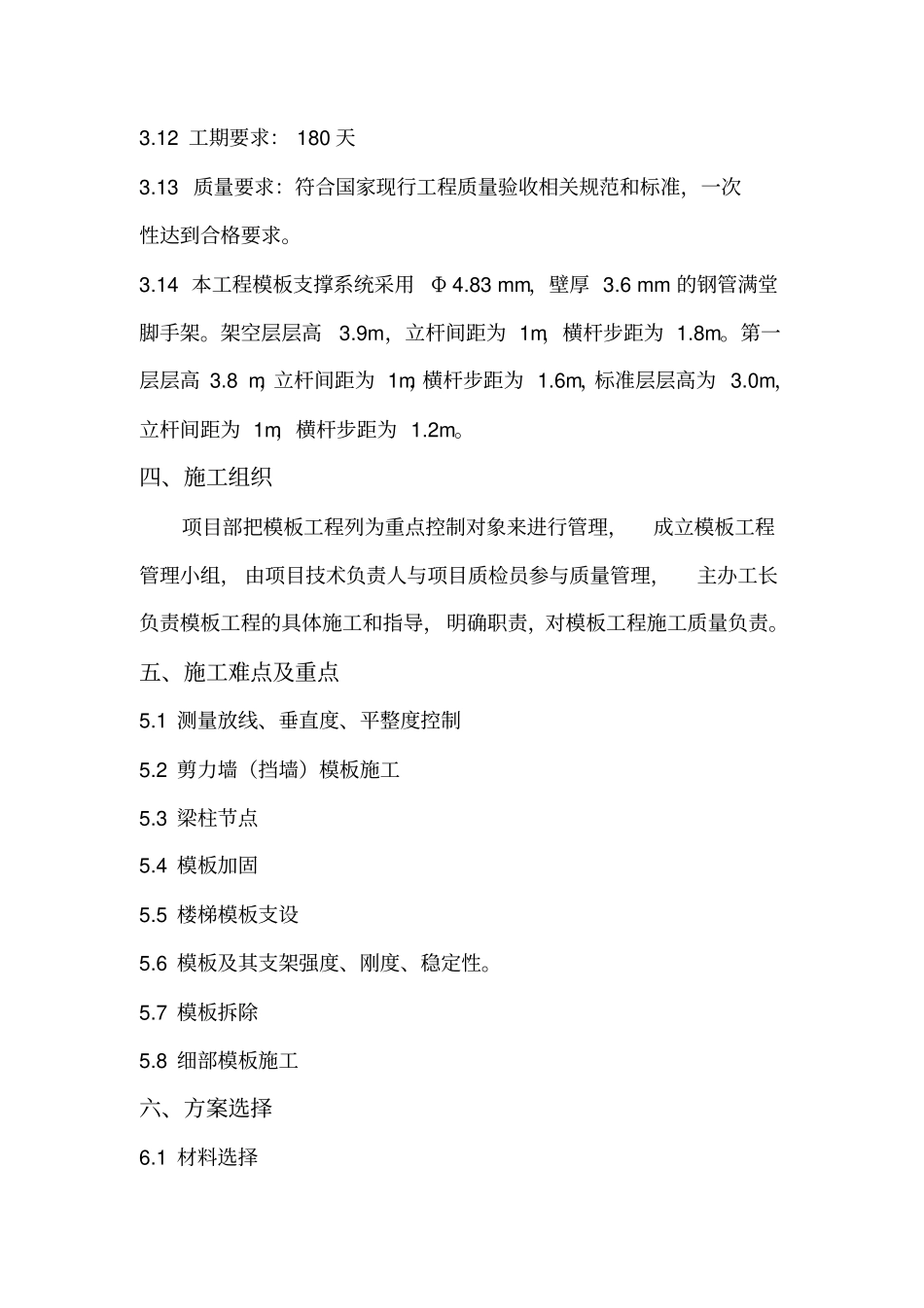

13 质量要求:符合国家现行工程质量验收相关规范和标准,一次性达到合格要求
14 本工程模板支撑系统采用Φ 4
83 mm,壁厚 3
6 mm 的钢管满堂脚手架
架空层层高3
9m,立杆间距为 1m,横杆步距为 1
第一层层高 3
8 m,立杆间距为 1m,横杆步距为 1
6m,标准层层高为 3
0m,立杆间距为 1m,横杆步距为 1
四、施工组织项目部把模板工程列为重点控制对象来进行管理,成立模板工程管理小组, 由项目技术负责人与项目质检员参与质量管理,主办工长负责模板工程的具体施工和指导,明确职责,对模板工程施工质量负责
五、施工难点及重点5
1 测量放线、垂直度、平整度控制5
2 剪力墙(挡墙)模板施工5
3 梁柱节点5
