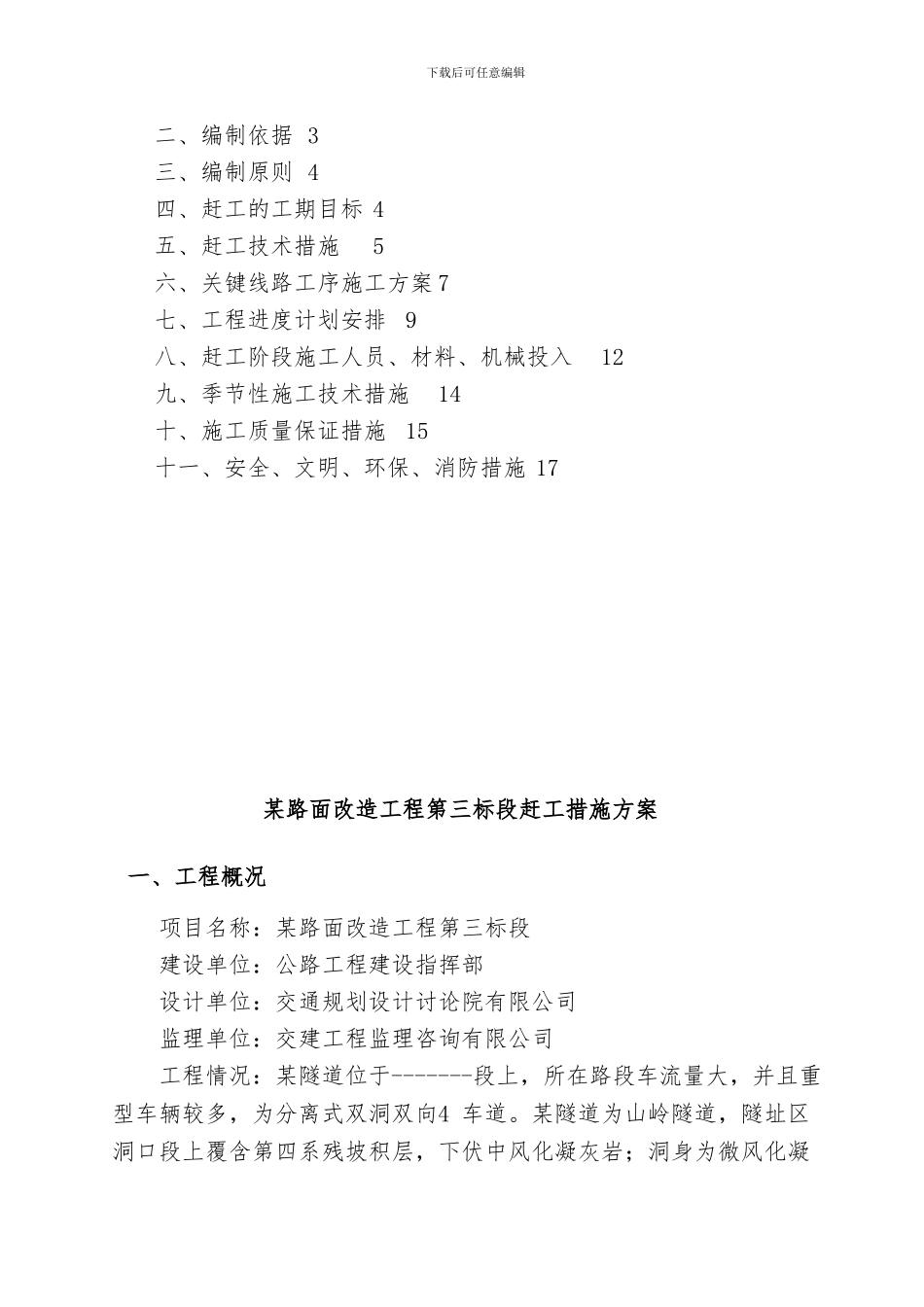

某路面改造工程第三标段赶工措施方案某公司某路面改造工程第三标段项目部目 录一、工程概况 3下载后可任意编辑二、编制依据 3三、编制原则 4四、赶工的工期目标 4五、赶工技术措施5六、关键线路工序施工方案 7七、工程进度计划安排 9八、赶工阶段施工人员、材料、机械投入12九、季节性施工技术措施14十、施工质量保证措施 15十一、安全、文明、环保、消防措施 17某路面改造工程第三标段赶工措施方案一、工程概况项目名称:某路面改造工程第三标段建设单位:公路工程建设指挥部 设计单位:交通规划设计讨论院有限公司 监理单位:交建工程监理咨询有限公司工程情况:某隧道位于-------段上,所在路段车流量大,并且重型车辆较多,为分离式双洞双向4 车道

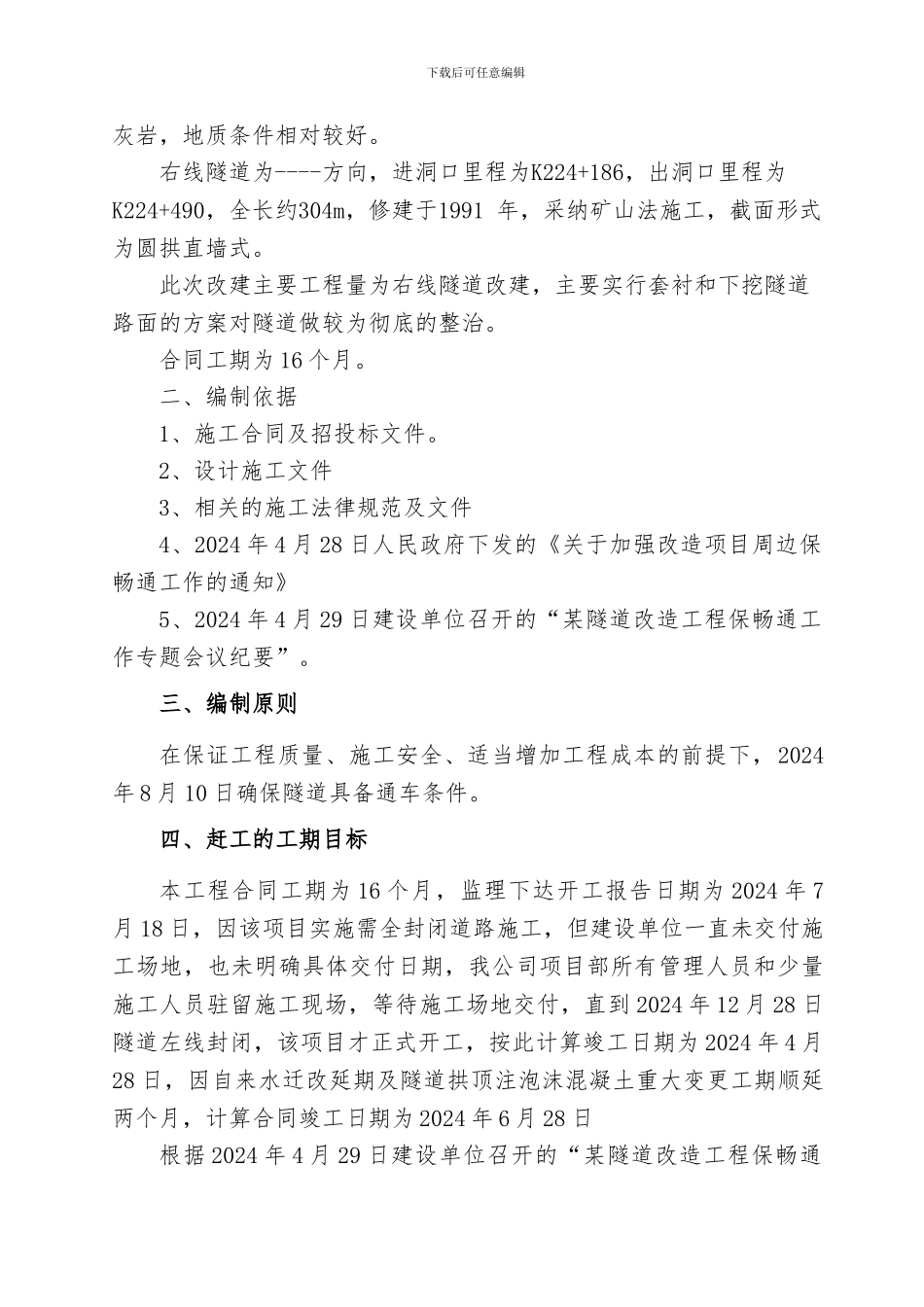

某隧道为山岭隧道,隧址区洞口段上覆含第四系残坡积层,下伏中风化凝灰岩;洞身为微风化凝下载后可任意编辑灰岩,地质条件相对较好
右线隧道为----方向,进洞口里程为K224+186,出洞口里程为K224+490,全长约304m,修建于1991 年,采纳矿山法施工,截面形式为圆拱直墙式
此次改建主要工程量为右线隧道改建,主要实行套衬和下挖隧道路面的方案对隧道做较为彻底的整治
合同工期为 16 个月
二、编制依据1、施工合同及招投标文件
2、设计施工文件3、相关的施工法律规范及文件4、2024 年 4 月 28 日人民政府下发的《关于加强改造项目周边保畅通工作的通知》5、2024 年 4 月 29 日建设单位召开的“某隧道改造工程保畅通工作专题会议纪要”
三、编制原则在保证工程质量、施工安全、适当增加工程成本的前提下,2024年 8 月 10 日确保隧道具备通车条件
四、赶工的工期目标本工程合同工期为 16 个月,监理下达开工报告日期为 2024 年 7月 18 日,因该项目实施需全封闭道路施工,但建设单位一直未交付施工场地,也未明确具体交付日期,我公
