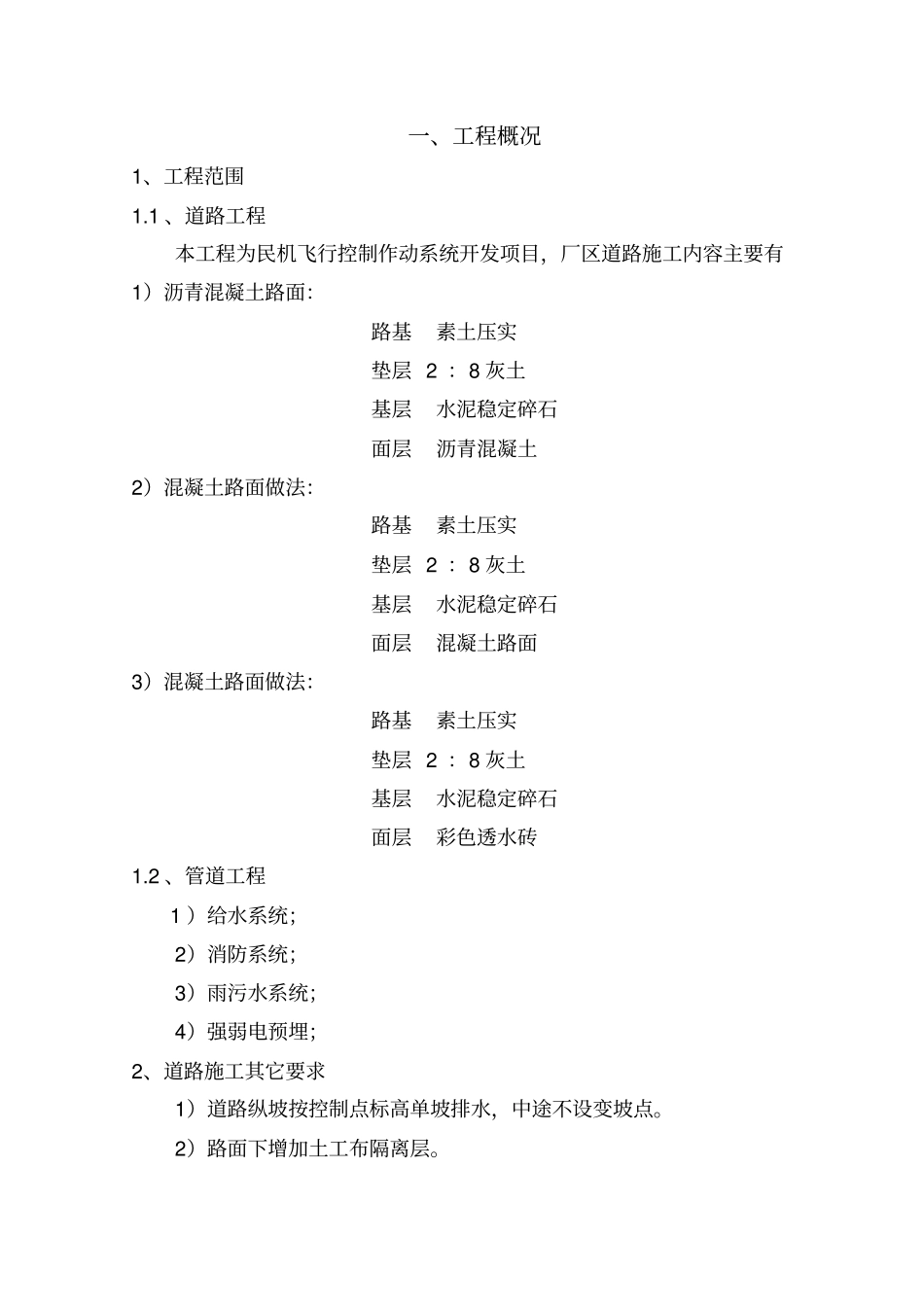

民机飞行控制作动系统开发项目厂区道路工程施工方案编制人:审核人:审批人:施工单位:陕西建工第三建设集团有限公司二 0 一六年四月四日一、工程概况1、工程范围1
1 、道路工程本工程为民机飞行控制作动系统开发项目,厂区道路施工内容主要有1)沥青混凝土路面:路基素土压实垫层 2 :8 灰土基层水泥稳定碎石面层沥青混凝土2)混凝土路面做法:路基素土压实垫层 2 :8 灰土基层水泥稳定碎石面层混凝土路面3)混凝土路面做法:路基素土压实垫层 2 :8 灰土基层水泥稳定碎石面层彩色透水砖1

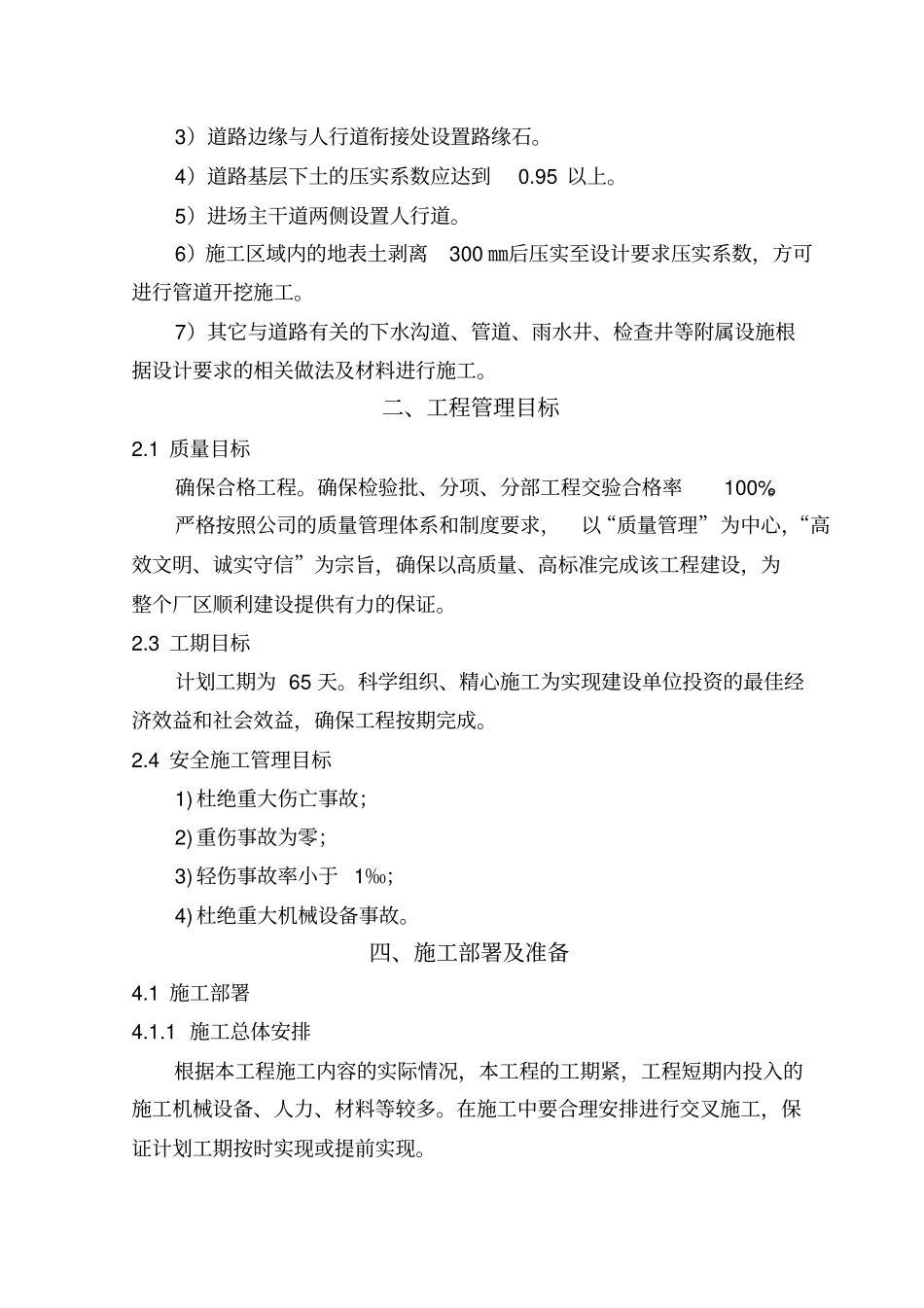

2 、管道工程 1 )给水系统;2)消防系统;3)雨污水系统;4)强弱电预埋;2、道路施工其它要求1)道路纵坡按控制点标高单坡排水,中途不设变坡点
2)路面下增加土工布隔离层
3)道路边缘与人行道衔接处设置路缘石
4)道路基层下土的压实系数应达到0
5)进场主干道两侧设置人行道
6)施工区域内的地表土剥离300 ㎜后压实至设计要求压实系数,方可进行管道开挖施工
7)其它与道路有关的下水沟道、管道、雨水井、检查井等附属设施根据设计要求的相关做法及材料进行施工
二、工程管理目标2
1 质量目标确保合格工程
确保检验批、分项、分部工程交验合格率100%
严格按照公司的质量管理体系和制度要求,以“质量管理”为中心,“高效文明、诚实守信”为宗旨,确保以高质量、高标准完成该工程建设,为整个厂区顺利建设提供有力的保证
3 工期目标计划工期为 65 天
科学组织、精心施工为实现建设单位投资的最佳经济效益和社会效益,确保工程按期完成
4 安全施工管理目标1) 杜绝重大伤亡事故;2) 重伤事故为零;3) 轻伤事故率小于 1‰;4) 杜绝重大机械设备事故
四、施工部署及准备4
1 施工部署4
1 施工总体安排根据本工程施工内容的实际情况,本工程的工期紧,工程短期内投入的施工机械设备、人力、材料等较
