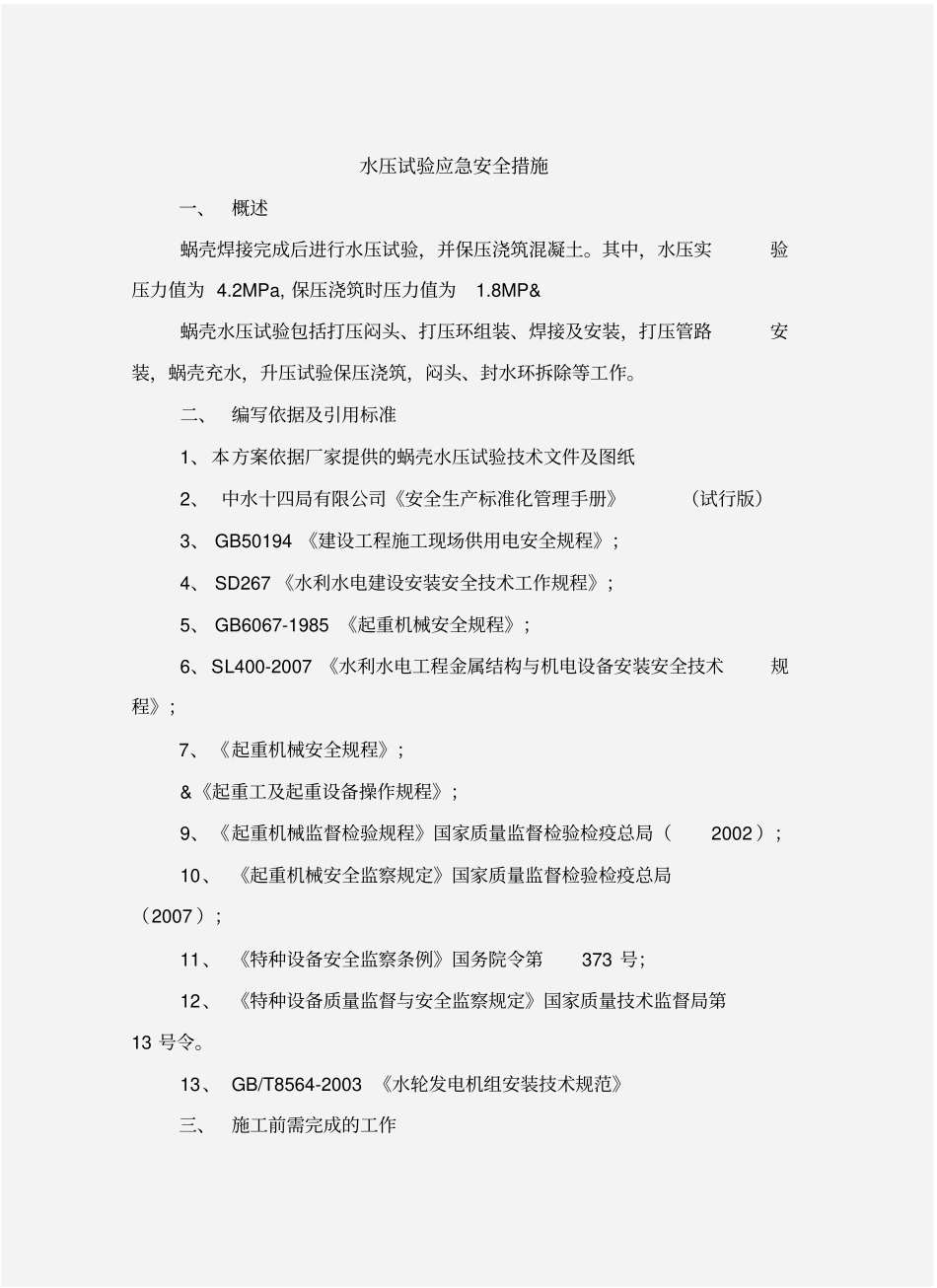

安全管理文书水压试验应急安全措施日期: ___________ 单位: ____________ 水压试验应急安全措施一、概述蜗壳焊接完成后进行水压试验,并保压浇筑混凝土
其中,水压实验压力值为 4
2MPa, 保压浇筑时压力值为1
8MP&蜗壳水压试验包括打压闷头、打压环组装、焊接及安装,打压管路安装,蜗壳充水,升压试验保压浇筑,闷头、封水环拆除等工作
二、编写依据及引用标准1、本方案依据厂家提供的蜗壳水压试验技术文件及图纸2、 中水十四局有限公司《安全生产标准化管理手册》(试行版)3、 GB50194 《建设工程施工现场供用电安全规程》;4、 SD267 《水利水电建设安装安全技术工作规程》;5、 GB6067-1985 《起重机械安全规程》;6、SL400-2007 《水利水电工程金属结构与机电设备安装安全技术规程》;7、 《起重机械安全规程》;&《起重工及起重设备操作规程》;9、《起重机械监督检验规程》国家质量监督检验检疫总局(2002 );10、 《起重机械安全监察规定》国家质量监督检验检疫总局(2007 );11、 《特种设备安全监察条例》国务院令第373 号;12、 《特种设备质量监督与安全监察规定》国家质量技术监督局第13 号令
13、 GB/T8564-2003 《水轮发电机组安装技术规范》三、施工前需完成的工作1

蜗壳安装、调整、焊接全部完成;2
蜗壳所有焊缝无损检测合格并通过业主、监理、厂家检查验收;3
蜗壳所有内支撑已全部割除并完成打磨、防腐、验收合格;4
水压试验方案已得业主、监理审批;5
蜗壳水压试验全部设备、材料及附件已检查清点、准备齐全;6
蜗壳水压试验取水、排水措施已获得业主、监理审批;7
完成对相关班组人员施工技术及安全技术交底;8
水压试验指挥系统组织机构已建立,试验人员就位,分工明确,责任到位;9
水压试验应急措施及
