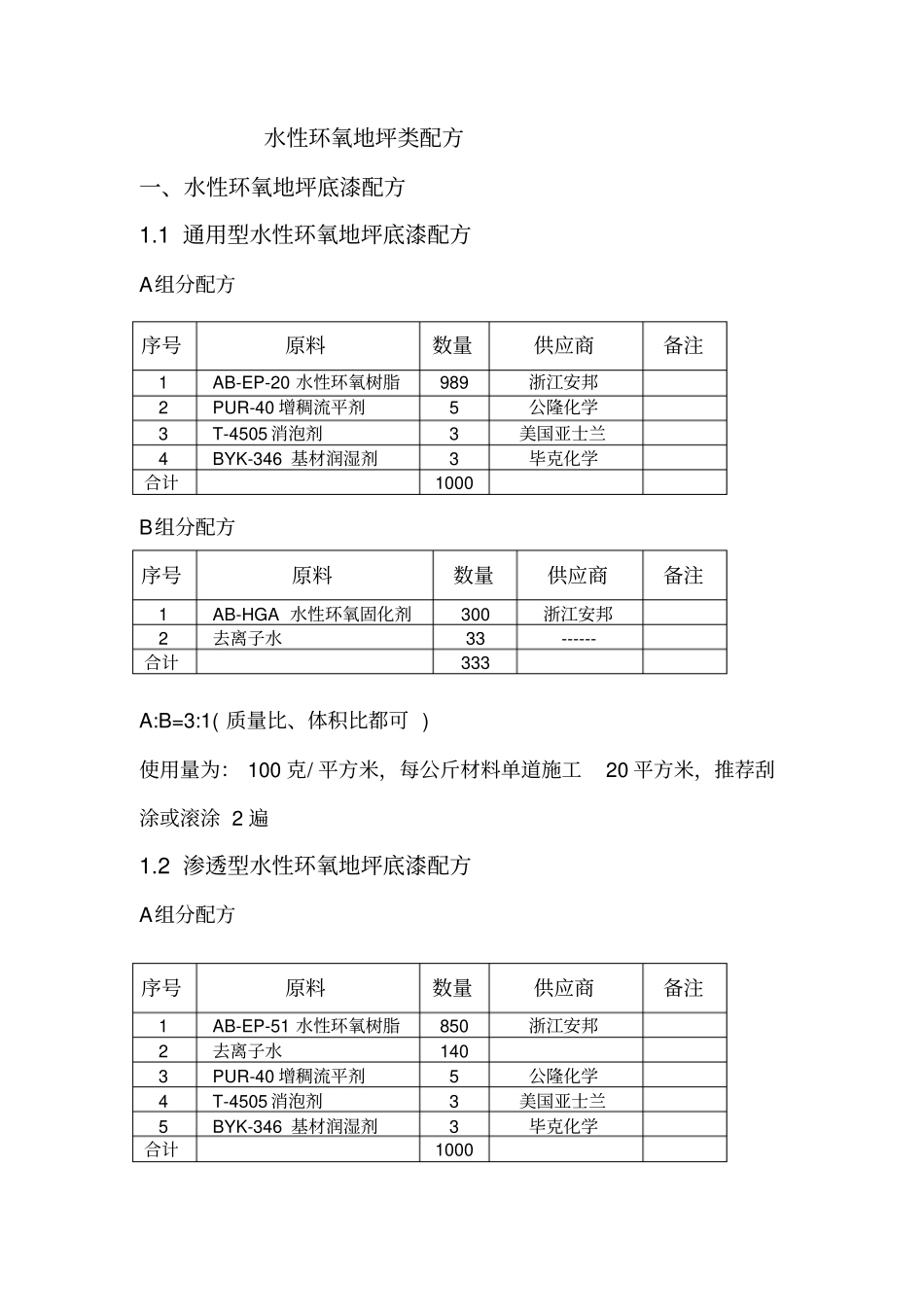

水性环氧地坪类配方一、水性环氧地坪底漆配方1
1 通用型水性环氧地坪底漆配方A组分配方B组分配方A:B=3:1( 质量比、体积比都可 ) 使用量为: 100 克/ 平方米,每公斤材料单道施工20 平方米,推荐刮涂或滚涂 2 遍1
2 渗透型水性环氧地坪底漆配方A组分配方序号原料数量供应商备注1 AB-EP-20 水性环氧树脂989 浙江安邦2 PUR-40 增稠流平剂5 公隆化学3 T-4505 消泡剂3 美国亚士兰4 BYK-346 基材润湿剂3 毕克化学合计1000 序号原料数量供应商备注1 AB-HGA 水性环氧固化剂300 浙江安邦2 去离子水33 ------ 合计333 序号原料数量供应商备注1 AB-EP-51 水性环氧树脂850 浙江安邦2 去离子水140 3 PUR-40 增稠流平剂5 公隆化学4 T-4505 消泡剂3 美国亚士兰5 BYK-346 基材润湿剂3 毕克化学合计1000 B组分配方A:B=4:3( 质量比、体积比都可 ) 使用量为: 150 克/ 平方米,每公斤材料单道施工15 平方米,推荐施工两遍

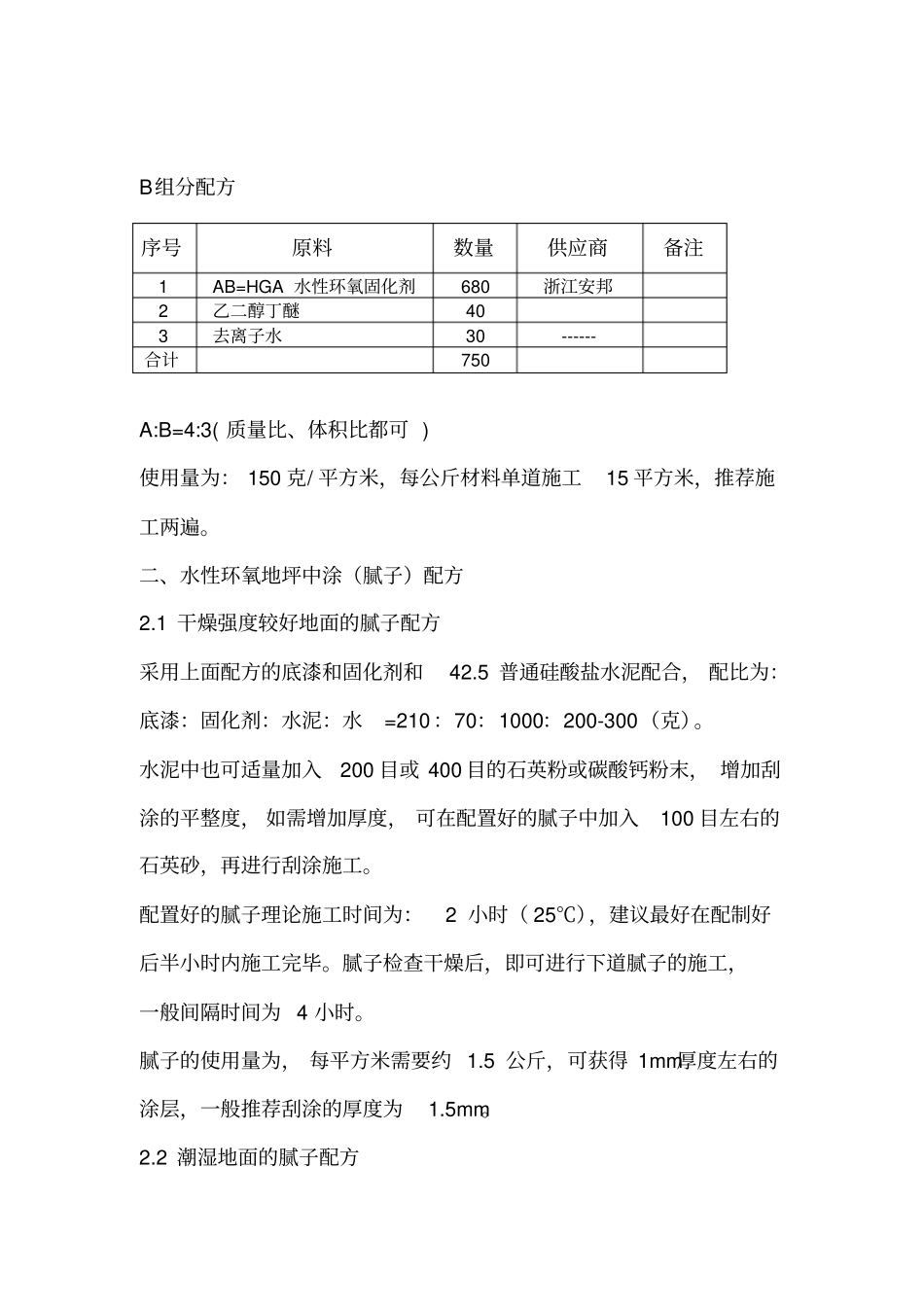

二、水性环氧地坪中涂(腻子)配方2
1 干燥强度较好地面的腻子配方采用上面配方的底漆和固化剂和42
5 普通硅酸盐水泥配合, 配比为:底漆:固化剂:水泥:水 =210:70:1000:200-300(克)
水泥中也可适量加入200 目或 400 目的石英粉或碳酸钙粉末, 增加刮涂的平整度, 如需增加厚度, 可在配置好的腻子中加入100 目左右的石英砂,再进行刮涂施工
配置好的腻子理论施工时间为:2 小时( 25℃),建议最好在配制好后半小时内施工完毕
腻子检查干燥后,即可进行下道腻子的施工,一般间隔时间为 4 小时
腻子的使用量为, 每平方米需要约 1
5 公斤,可获得 1mm厚度左右的涂层,一般推荐刮涂的厚度为1

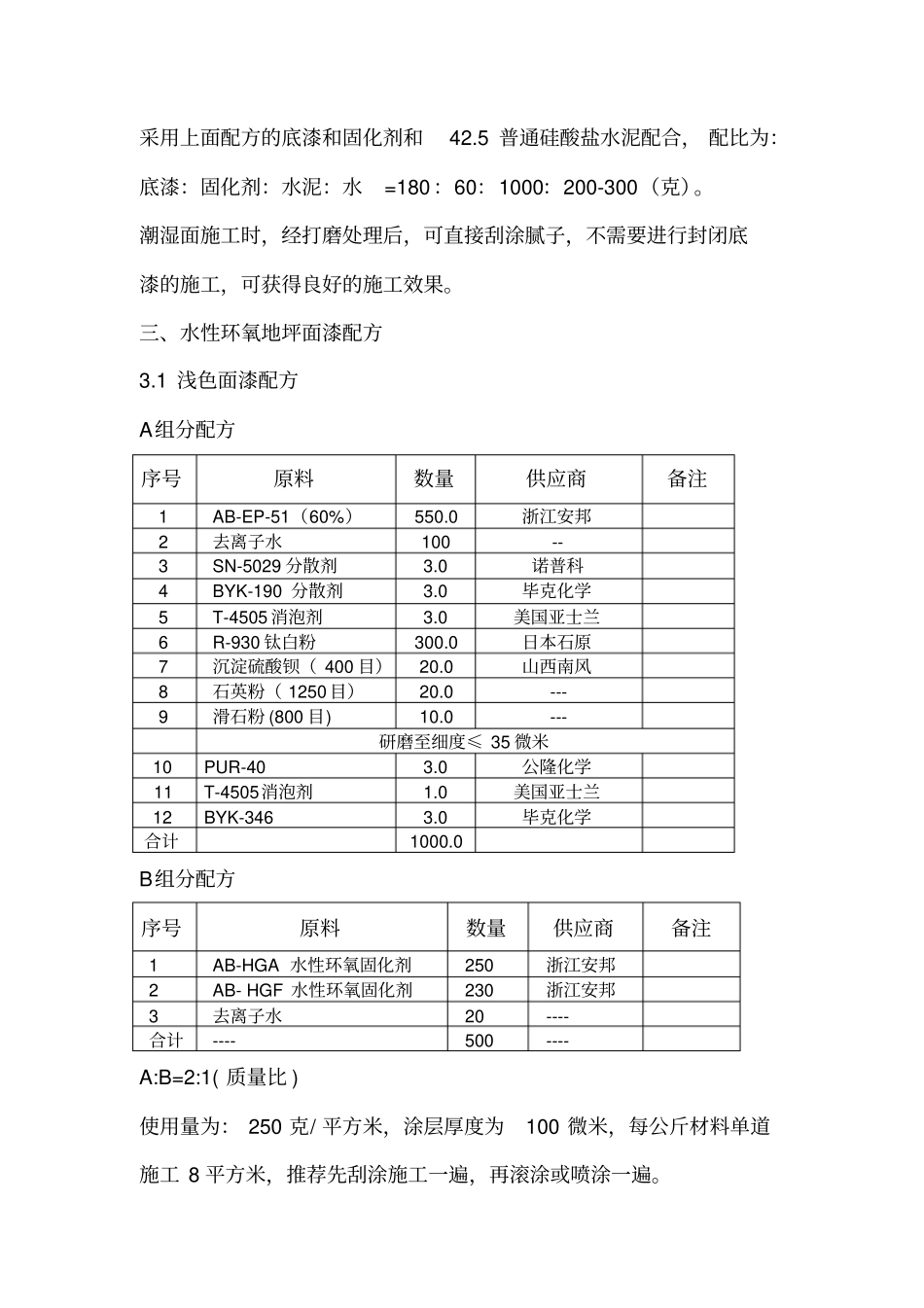

2 潮湿地面的腻
