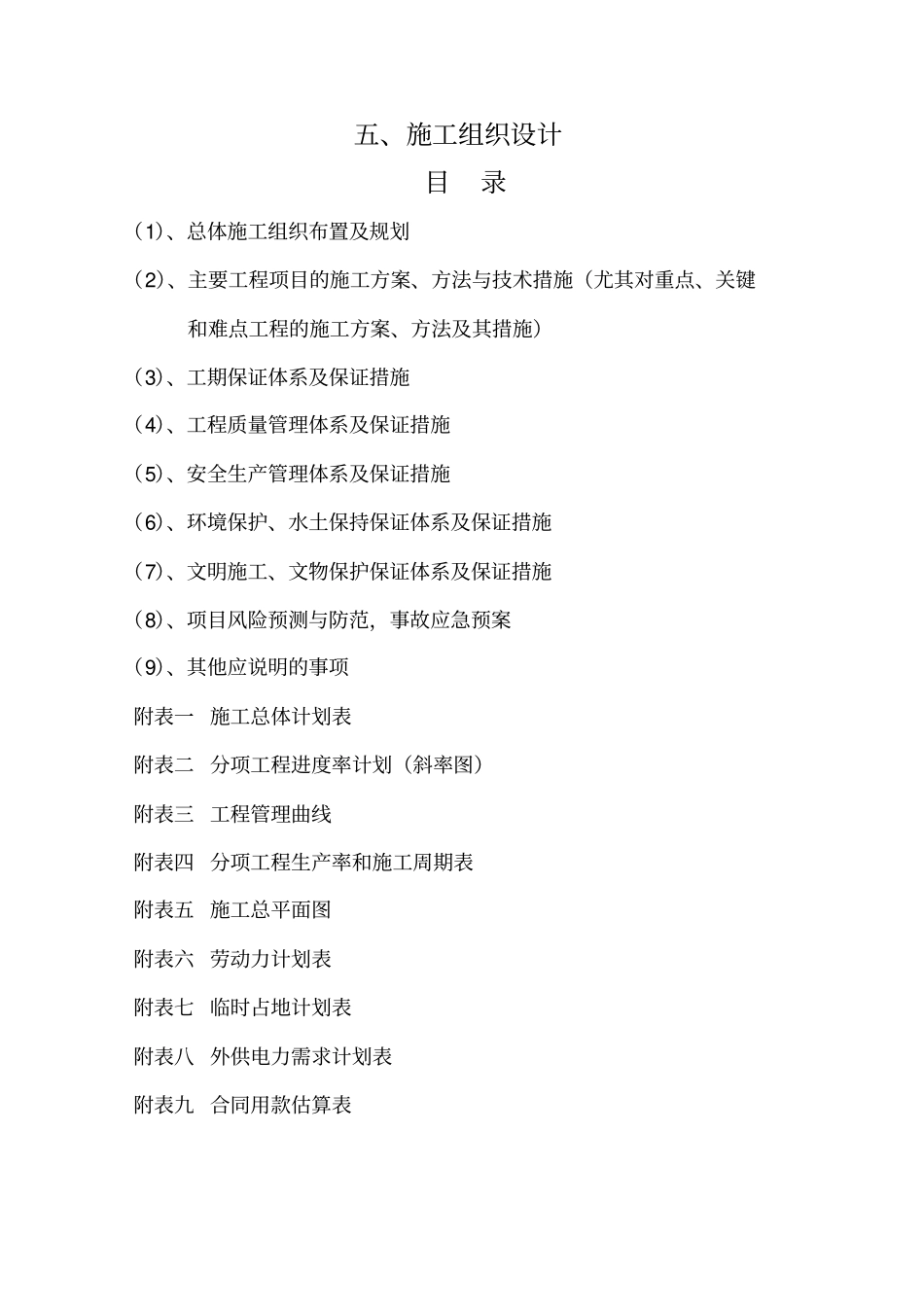

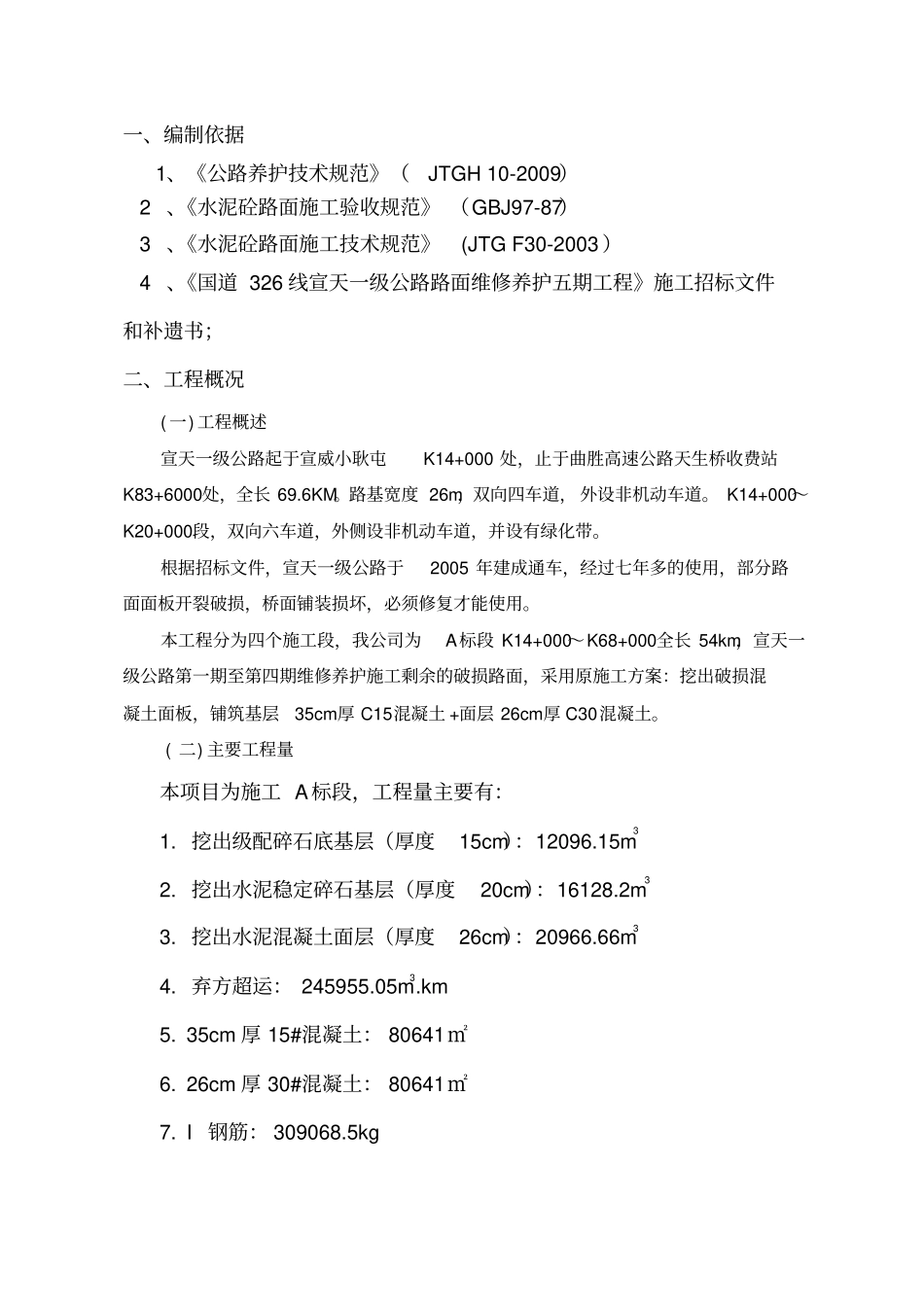

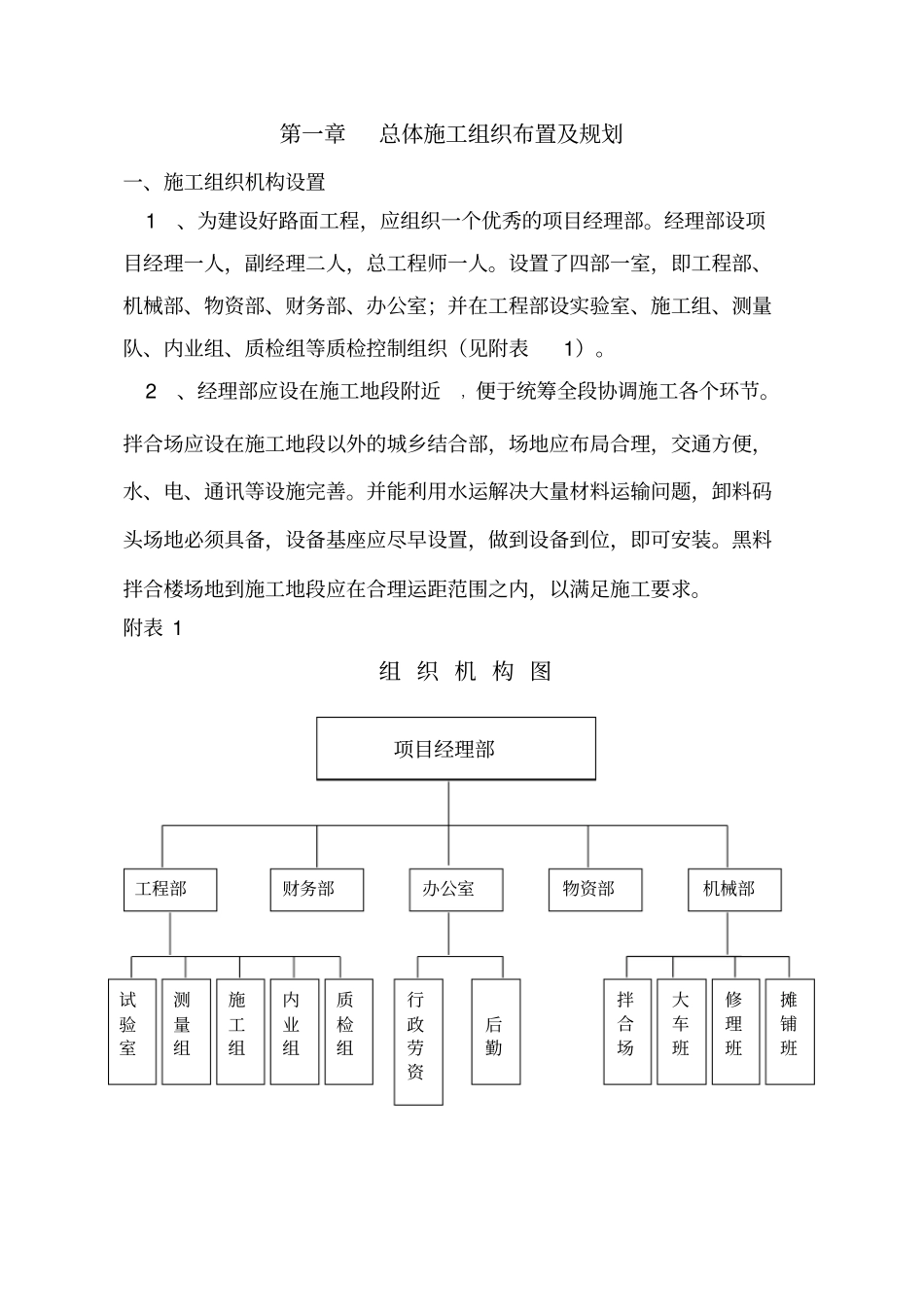

五、施工组织设计目录(1)、总体施工组织布置及规划(2)、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)、工期保证体系及保证措施(4)、工程质量管理体系及保证措施(5)、安全生产管理体系及保证措施(6)、环境保护、水土保持保证体系及保证措施(7)、文明施工、文物保护保证体系及保证措施(8)、项目风险预测与防范,事故应急预案(9)、其他应说明的事项附表一 施工总体计划表附表二 分项工程进度率计划(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时占地计划表附表八 外供电力需求计划表附表九 合同用款估算表一、编制依据1、《公路养护技术规范》(JTGH 10-2009) 2 、《水泥砼路面施工验收规范》 (GBJ97-87) 3 、《水泥砼路面施工技术规范》(JTG F30-2003 ) 4 、《国道 326 线宣天一级公路路面维修养护五期工程》施工招标文件和补遗书;二、工程概况( 一) 工程概述宣天一级公路起于宣威小耿屯K14+000 处,止于曲胜高速公路天生桥收费站K83+6000处,全长 69.6KM。路基宽度 26m,双向四车道, 外设非机动车道。 K14+000~K20+000段,双向六车道,外侧设非机动车道,并设有绿化带。根据招标文件,宣天一级公路于2005 年建成通车,经过七年多的使用,部分路面面板开裂破损,桥面铺装损坏,必须修复才能使用。本工程分为四个施工段,我公司为A标段 K14+000~K68+000全长 54km,宣天一级公路第一期至第四期维修养护施工剩余的破损路面,采用原施工方案:挖出破损混凝土面板,铺筑基层35cm厚 C15混凝土 +面层 26cm厚 C30混凝土。 ( 二) 主要工程量本项目为施工 A标段,工程量主要有:1. 挖出级配碎石底基层(厚度15cm):12096.15m32. 挖出水泥稳定碎石基层(厚度20cm):16128.2m33. 挖出水泥混凝土面层(厚度26cm):20966.66m34. 弃方超运: 245955.05m3.km5. 35cm 厚 15#混凝土: 80641㎡6. 26cm 厚 30#混凝土: 80641㎡7. I 钢筋: 309068.5kg第一章总体施工组织布置及规划一、施工组织机构设置 1、为建设好路面工程,应组织一个优秀的项目经理部。经理部设项目经理一人,副经理二人,总工程师一人。设置了四部一室,即工程部、机械部、物资部、财务部、办公室;并在工程部设实验室、施工组、测量队、内业组、质检组等质检控制组织(见附表1)...
