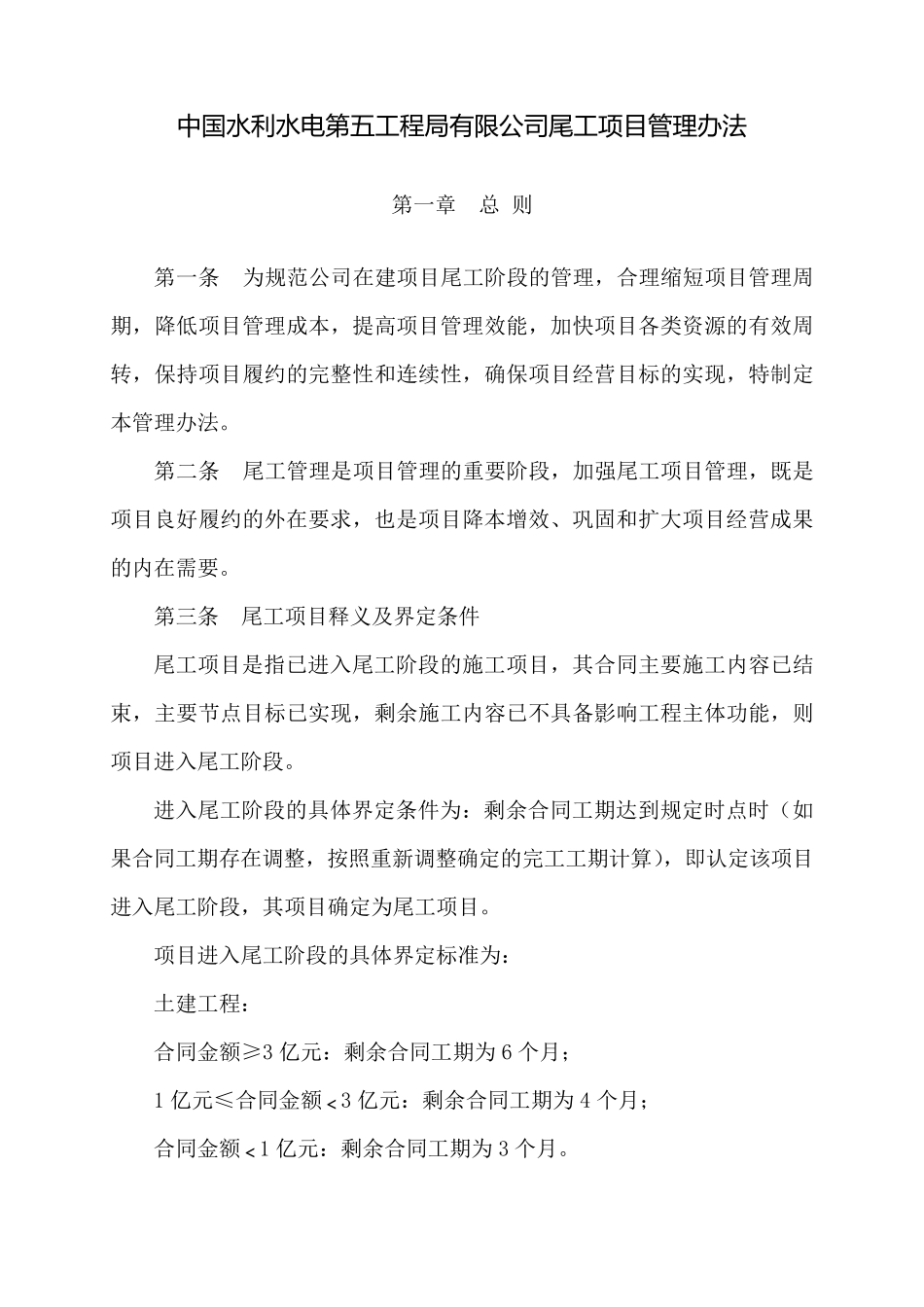

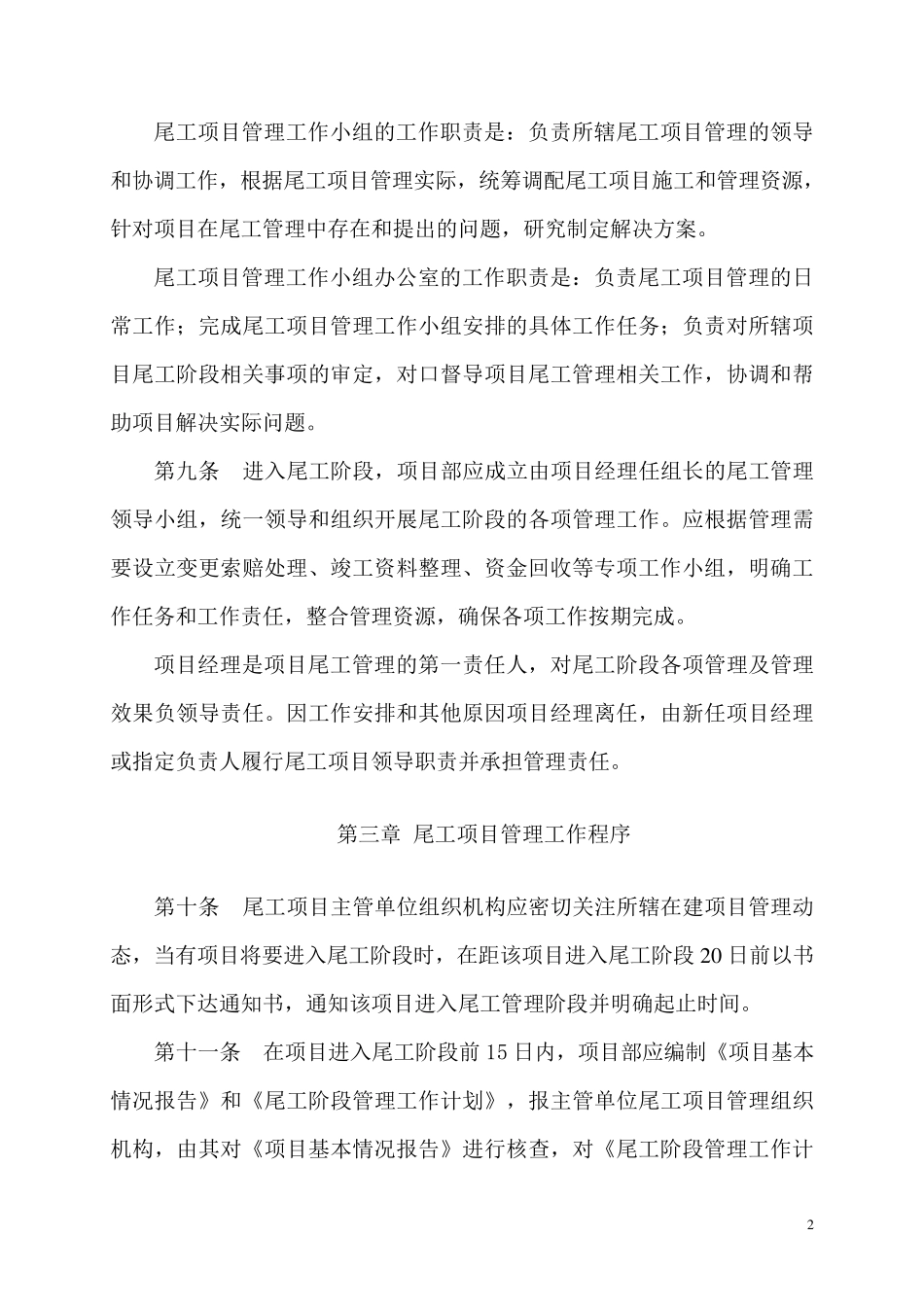

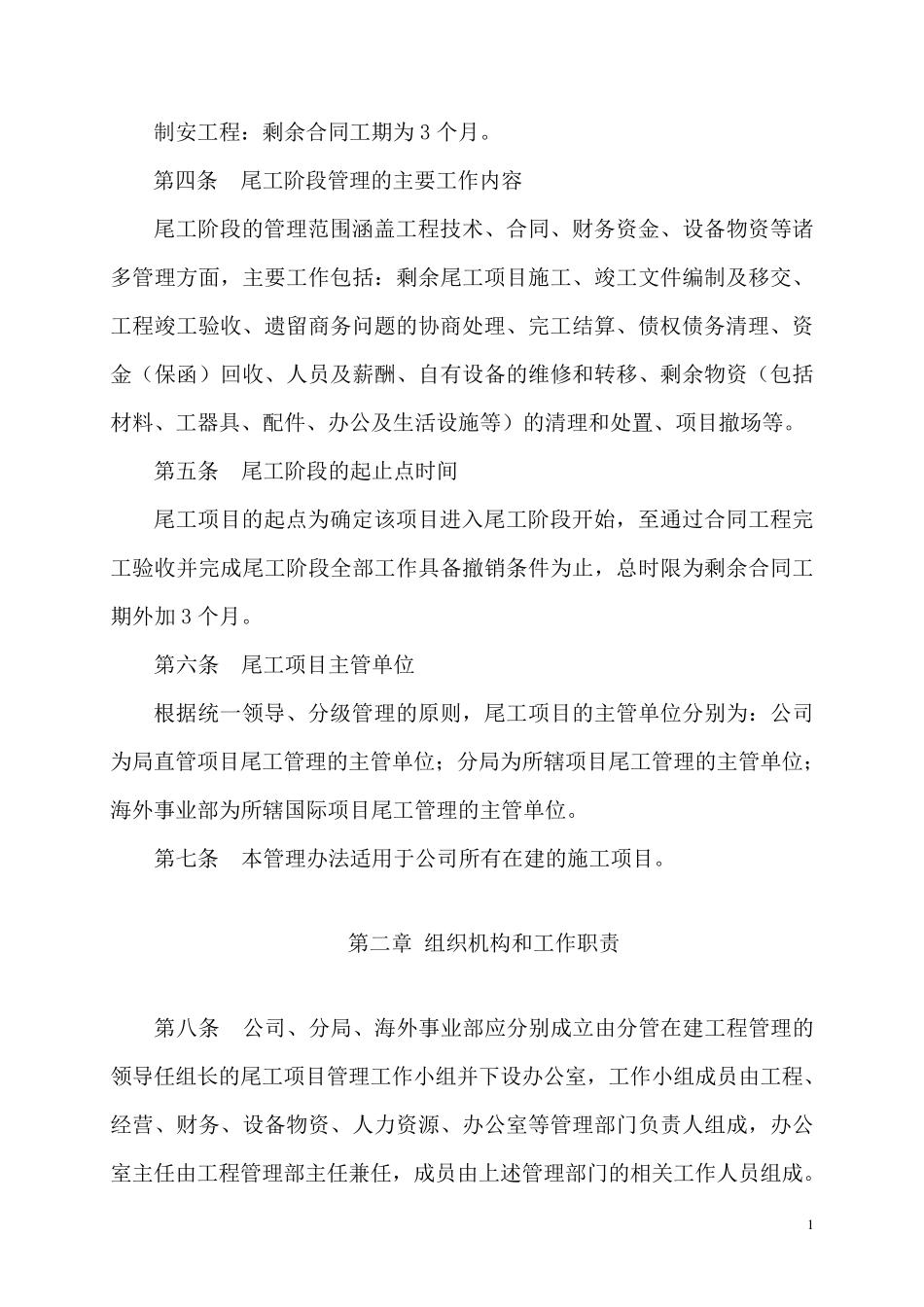

中国水利水电第五工程局有限公司尾工项目管理办法 第 一 章 总 则 第 一 条 为 规 范 公 司 在 建 项 目 尾 工 阶 段 的 管 理 , 合 理 缩 短 项 目 管 理 周期 , 降 低 项 目 管 理 成 本 , 提 高 项 目 管 理 效 能 , 加 快 项 目 各 类 资 源 的 有 效 周转 , 保 持 项 目 履 约 的 完 整 性 和 连 续 性 , 确 保 项 目 经 营 目 标 的 实 现 , 特 制 定本 管 理 办 法 。 第 二 条 尾 工 管 理 是 项 目 管 理 的 重 要 阶 段 , 加 强 尾 工 项 目 管 理 , 既 是项 目 良 好 履 约 的 外 在 要 求 , 也 是 项 目 降 本 增 效 、 巩 固 和 扩 大 项 目 经 营 成 果的 内 在 需 要 。 第 三 条 尾 工 项 目 释 义 及 界 定 条 件 尾 工 项 目 是 指 已 进 入 尾 工 阶 段 的 施 工 项 目 , 其 合 同 主 要 施 工 内 容 已 结束 , 主 要 节 点 目 标 已 实 现 , 剩 余 施 工 内 容 已 不 具 备 影 响 工 程 主 体 功 能 , 则项 目 进 入 尾 工 阶 段 。 进 入 尾 工 阶 段 的 具 体 界 定 条 件 为 : 剩 余 合 同 工 期 达 到 规 定 时 点 时 ( 如果 合 同 工 期 存 在 调 整 , 按 照 重 新 调 整 确 定 的 完 工 工 期 计 算 ), 即认定 该项 目进 入 尾 工 阶 段 , 其 项 目 确 定 为 尾 工 项 目 。 项 目 进 入 尾 工 阶 段 的 具 体 界 定 标 准为 : 土建 工 程 : 合 同 金额≥3 亿元: 剩 余 合 同 工 期 为 6 个月; 1 亿元≤合 同 金额<3 亿元: 剩 余 合 同 工 期 为 4 个月; 合 同 金额<1 亿元: 剩 余 合 同 工 期 为 3 个月。 1 制安工程:剩余合同工期为3 个月。 第四条 尾工阶段管理的主要工作内容 尾工阶段的管理范围涵盖工程技术、合同、财务资金、设备物资等诸多管理方面,主要工作包括:剩余尾工项目施工、竣工文件编制及移交、工程竣工验收、遗留商务问题的协商处理、完工结算、债权债务清理、资金(保函)回收、人员及薪酬、自有设备的维修和转移、剩余物资(包括材料、工器具、配...
