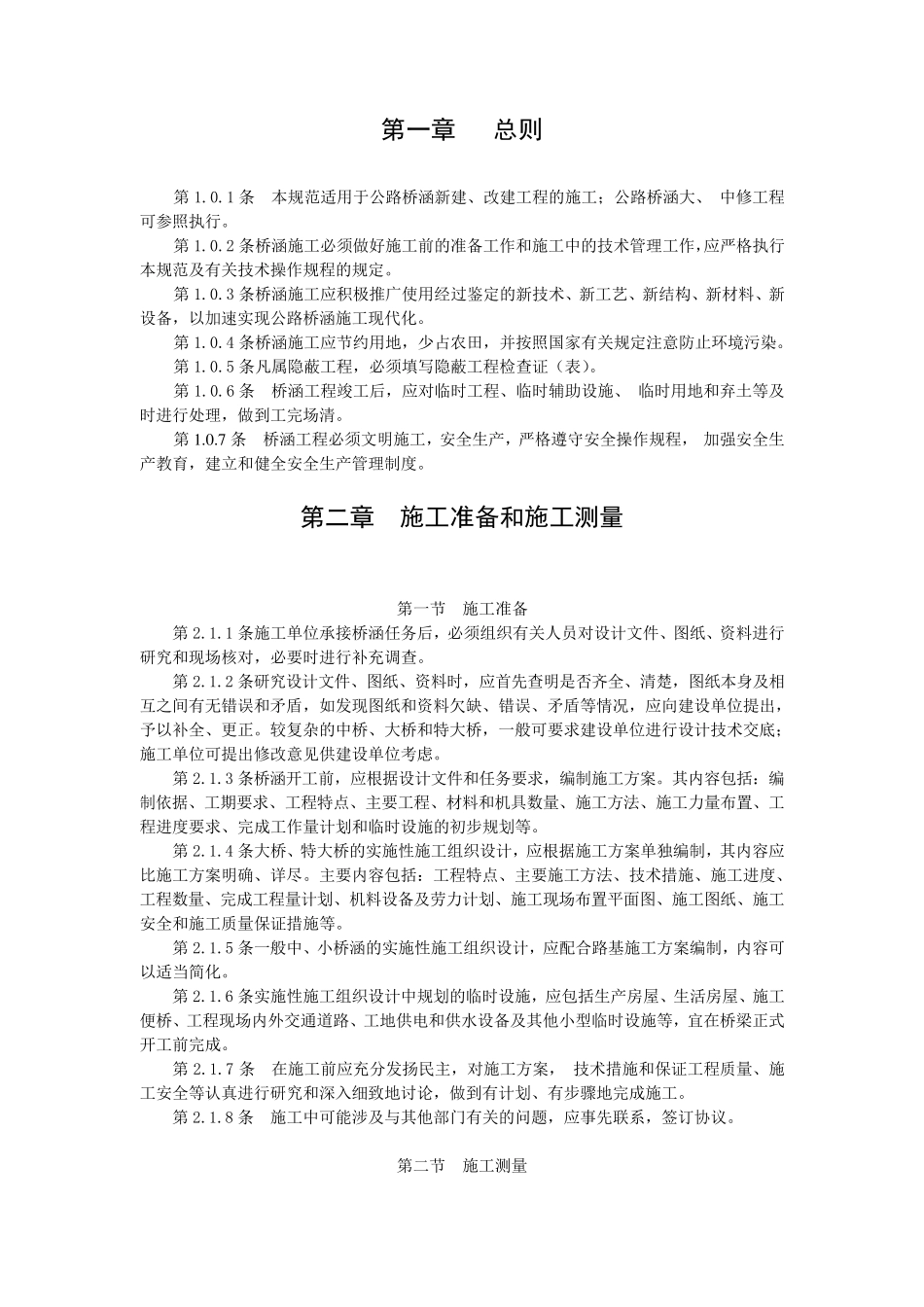

第一章 总则 第1
1 条 本规范适用于公路桥涵新建、改建工程的施工;公路桥涵大、 中修工程可参照执行
2 条桥涵施工必须做好施工前的准备工作和施工中的技术管理工作,应严格执行本规范及有关技术操作规程的规定
3 条桥涵施工应积极推广使用经过鉴定的新技术、新工艺、新结构、新材料、新设备,以加速实现公路桥涵施工现代化
4 条桥涵施工应节约用地,少占农田,并按照国家有关规定注意防止环境污染
5 条凡属隐蔽工程,必须填写隐蔽工程检查证(表)
6 条 桥涵工程竣工后,应对临时工程、临时辅助设施、 临时用地和弃土等及时进行处理,做到工完场清
7 条 桥涵工程必须文明施工,安全生产,严格遵守安全操作规程, 加强安全生产教育,建立和健全安全生产管理制度
第二章 施工准备和施工测量 第一节 施工准备 第2
1 条施工单位承接桥涵任务后,必须组织有关人员对设计文件、图纸、资料进行研究和现场核对,必要时进行补充调查
2 条研究设计文件、图纸、资料时,应首先查明是 否 齐 全、清楚 ,图纸本身 及相互 之 间 有无 错 误 和矛 盾 ,如 发 现图纸和资料欠 缺 、错 误 、矛 盾 等情 况 ,应向 建设单位提 出 ,予 以补全、更 正
较 复 杂 的中桥、大桥和特 大桥,一般 可要求 建设单位进行设计技术交 底 ;施工单位可提 出 修改意见 供 建设单位考 虑
3 条桥涵开 工前,应根 据 设计文件和任务要求 ,编 制施工方 案
其 内 容 包 括 : 编制依 据 、工期 要求 、工程特 点 、主 要工程、材料和机 具 数 量 、施工方 法 、施工力 量 布 置 、工程进度要求 、完成 工作量 计划 和临时设施的初 步 规划 等
4 条大桥、特 大桥的实施性 施工组织设
