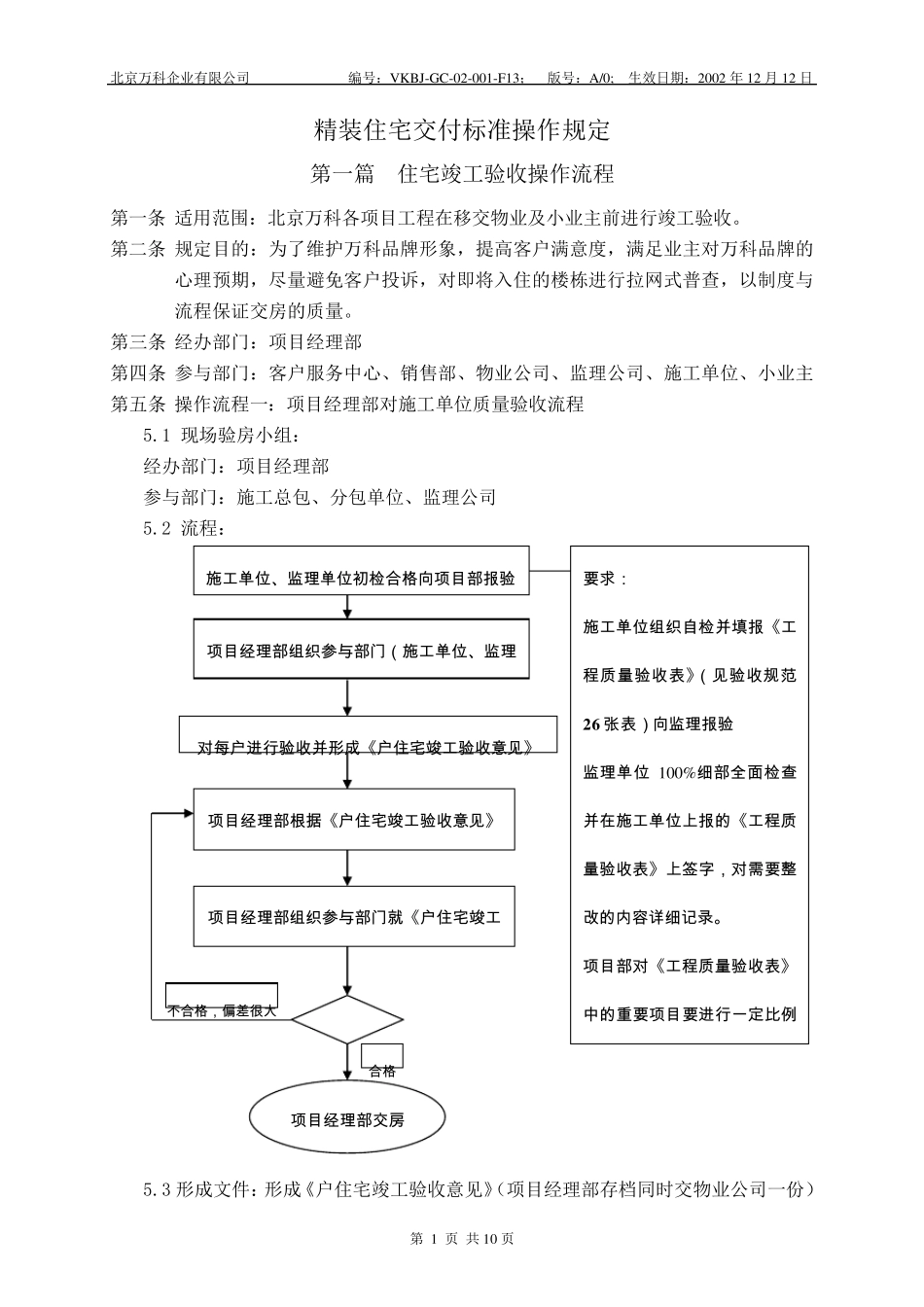

北京万科企业有限公司 编号:V K BJ-GC-02-001-F13; 版号:A/0; 生效日期:2002 年12 月12 日 第 1 页 共10 页 精装住宅交付标准操作规定 第一篇 住宅竣工验收操作流程 第一条 适用范围:北京万科各项目工程在移交物业及小业主前进行竣工验收
第二条 规定目的:为了维护万科品牌形象,提高客户满意度,满足业主对万科品牌的心理预期,尽量避免客户投诉,对即将入住的楼栋进行拉网式普查,以制度与流程保证交房的质量
第三条 经办部门:项目经理部 第四条 参与部门:客户服务中心、销售部、物业公司、监理公司、施工单位、小业主 第五条 操作流程一:项目经理部对施工单位质量验收流程 5
1 现场验房小组: 经办部门:项目经理部 参与部门:施工总包、分包单位、监理公司 5
2 流程: 5
3 形成文件:形成《户住宅竣工验收意见》(项目经理部存档同时交物业公司一份) 施 工 单 位 、监理单 位 初检合格向项目部报验 项目经理部组织参与部门(施 工 单 位 、监理要求: 施 工 单 位 组织自检并填报《工程质量验收表》(见验收规范2 6 张表)向监理报验 监理单 位100%细部全面检查并在施 工 单 位 上报的《工 程质量验收表》上签字,对需要整改的内容详细记录
项目部对《工 程质量验收表》中的重要项目要进行一定比例对每户进行验收并形成《户住宅竣工 验收意见》 项目经理部根据《户住宅竣工 验收意见》项目经理部组织参与部门就《户住宅竣工不合格,偏差很大 合格 项目经理部交房北京万科企业有限公司 编号:V K BJ-GC-02-001-F13; 版号:A/0; 生效日期:2002 年12 月12 日 第 2 页 共10 页 第六条 操作流程二:项目经理部向入住办(客服中心、物业公司、销售中心)交房的验收流程 6

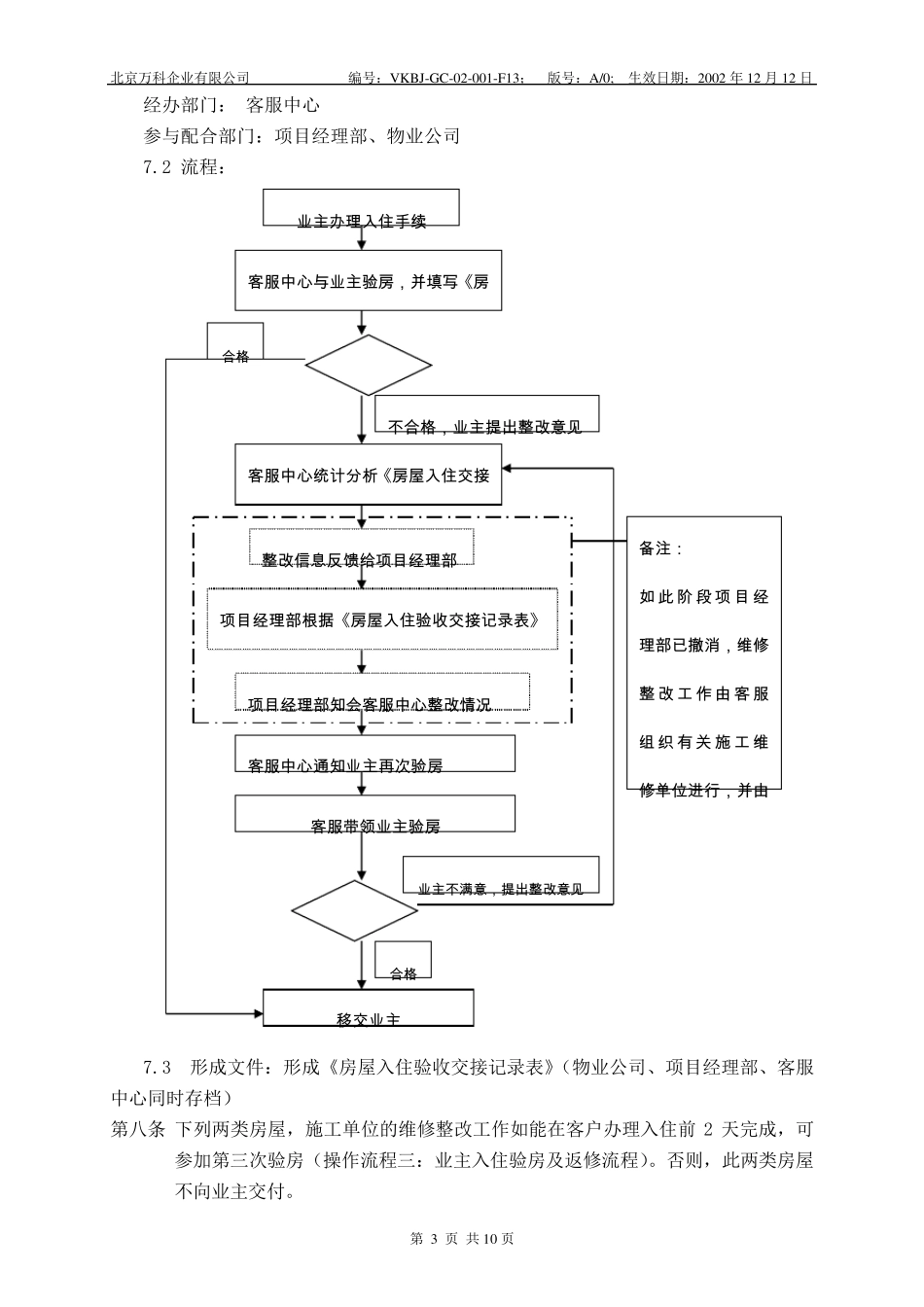

1 交房验房小组: 经办部门:入住办 参与部门:客
