- 1 - 第 1 页 共 5 8 页 《工程项目管理》课程设计说明书 第一章 工程概况 1
1 建筑概况 本工程为陕西省石油化工局办公楼(见单身职工宿舍),位于西安市雁塔路
该建筑物为五层局部六层,最高处22
45m,平面为“L”型,附楼带地下室,总建筑面积为6121m2
本工程基础部分(前楼±0
00 以下,附楼地下-2
350 以下)已完工
要求于4 月 1 日开工,10 月 30 日竣工,项目总工期 7 个月
2 结构概况 承重结构除门厅部分为现浇钢筋混凝土框架外,其余皆采用砖混结构,实体砖墙承重,预制钢筋混凝土空心板,大梁及楼梯均为现浇钢筋混凝土结构
为了满足抗震要求,每个楼层设置圈梁一道,在外墙内每隔十米左右设有钢筋混凝土抗震构造柱 1
3 装修概况 室内地面均采用水磨石地面,室内抹灰为石灰砂浆打底,纸浆灰罩面并喷白
室外装修均采用干粘石
屋面采用炉渣保温层,二毡三油防水层上 铺绿 豆 砂
散 水为无 筋混凝土一次 抹光
设备 安装及水、 暖 、 电 工程配 合 土建施 工
4 施 工条 件 根 据 勘 察 报 告 土壤 为一级 大孔 性 黄 土,天 然 地基承载 力 为15T/ m2,地下水位在地表 下6-7m,地表 耕 土层厚 0
建筑场 地南 侧 及北 侧 均有已建成 建筑物,西侧 为菜 地,以砖墙为界 ,东侧 为雁塔路,距 道沿 3m 内的 人 行 道不 得 占 用,沿 街 树 木 不 得 损 伤
人 行 道一侧 上 面尚 有高压 输 电 线 及点 发 现通 过 (附总平面图 )
- 2 - 第 2 页 共 5 8 页 施工期间在夏、秋二季,施工期间不遇冬季,雨季为9、10 两个月

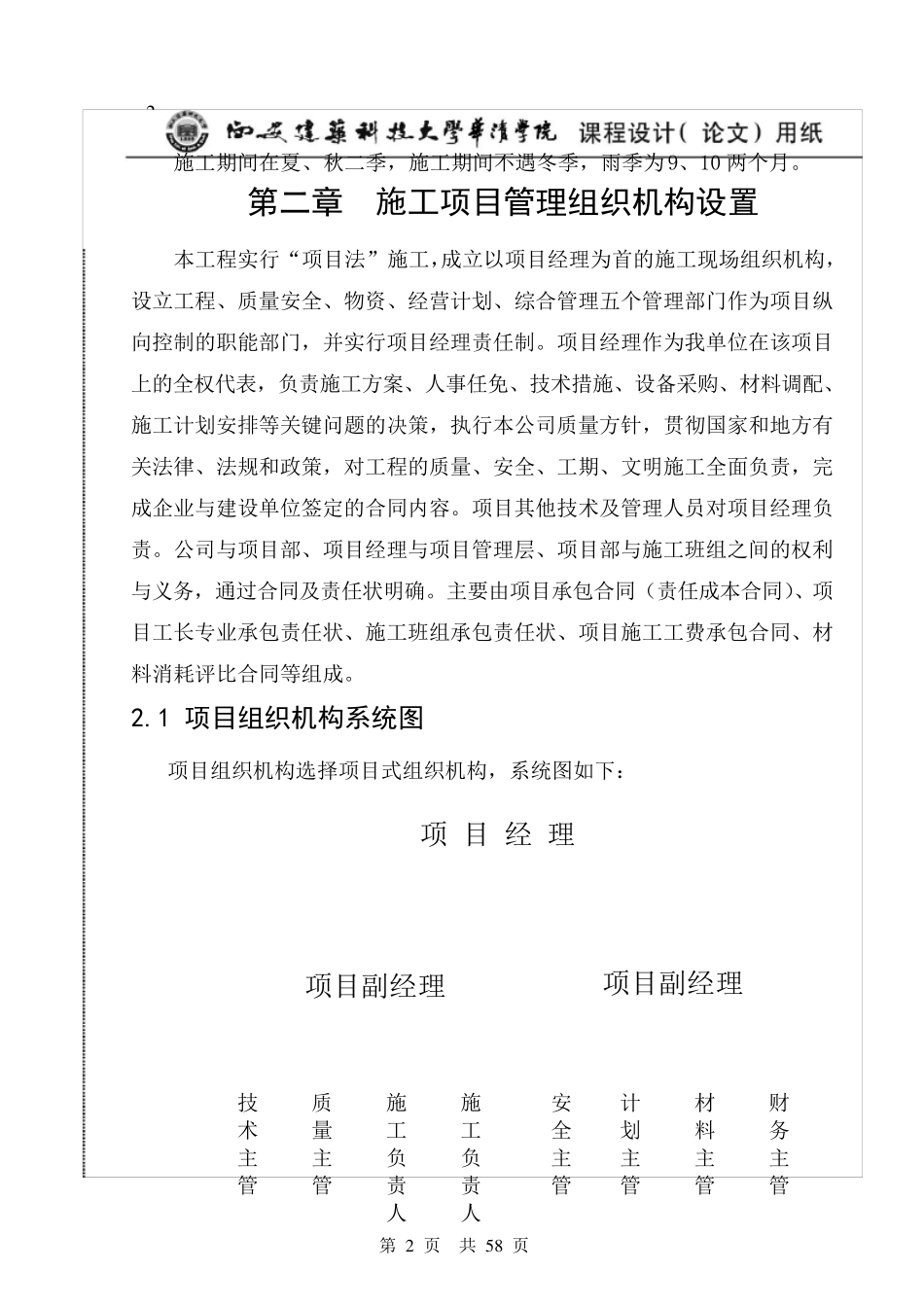

第二章 施工项目管理组织机构设置 本工程实行“项目法”施工,成立以项目经理为首的施工现场组织机构,设立工程、质量安全、物资、经营计划、综合管理五
