水泥砂浆楼地面施工方案一、施工准备(一)材料准备水泥采用复核硅酸盐水泥,砂采用中粗砂,过 8mm 孔径筛子,含泥量不大于 3%
(二)机具准备搅拌机、手推车、木刮杠、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等
(三)作业条件1、地面或楼门的垫层以及预埋在地面内各种管线已做完,穿过楼门的竖管已安装完毕,管洞已堵塞密实
有地漏的房间已找好泛水
《2、墙面+50cm 水平标高线已弹在四周墙上
3、墙面抹灰已做完
二、施工工艺1、基层处理 f 找标高、弹线 f 洒水湿润 f 抹灰饼和表筋 f 搅拌砂浆 f 刷水泥浆结合层一铺水泥砂浆面层一木抹子搓平一铁抹子压第一遍一第二遍压光 f 第三遍压光 f 养护2、先浆基层上的灰尘扫掉,用钢丝刷和錾子刷净,剔掉灰浆和灰渣层,用 10%的火碱溶液刷掉基层上的油污,并用清水及时浆碱液冲掉
3、根据墙上的+50cm 水平线,往下量测出标高,并弹在墙上
4、用喷壶将楼地面基层均匀洒水一遍
5、根据房间内四周墙上的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5cm*5cm),横竖间距为灰饼上平面[即为楼地面面层标高

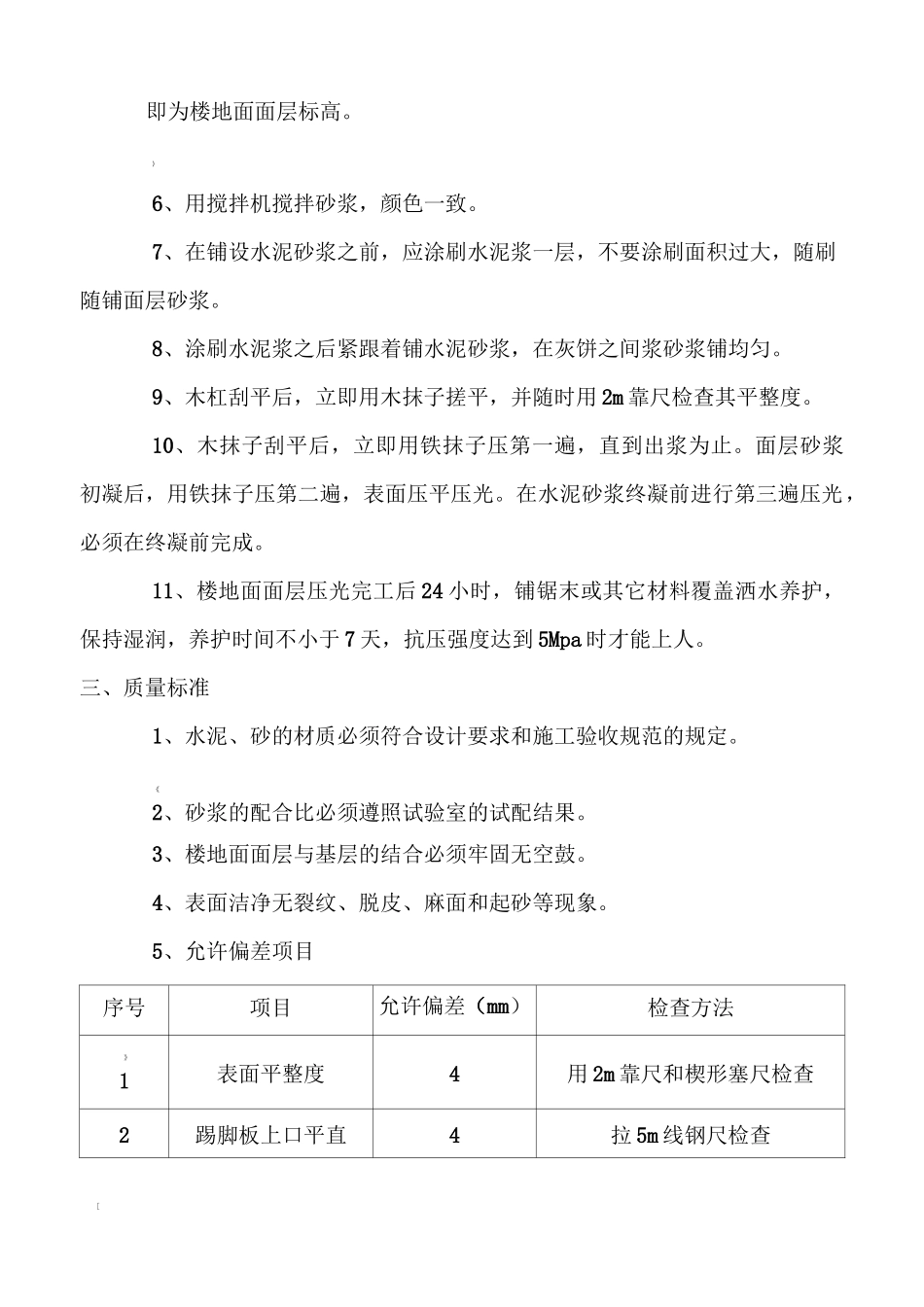

)6、用搅拌机搅拌砂浆,颜色一致
7、在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆
8、涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间浆砂浆铺均匀
9、木杠刮平后,立即用木抹子搓平,并随时用 2m 靠尺检查其平整度
10、木抹子刮平后,立即用铁抹子压第一遍,直到出浆为止
面层砂浆初凝后,用铁抹子压第二遍,表面压平压光
在水泥砂浆终凝前进行第三遍压光,必须在终凝前完成
11、楼地面面层压光完工后 24 小时,铺锯末或其它材料覆盖洒水养护,保持湿润,养护时间不小于 7 天,抗压强度达到 5Mpa 时才能上人
三、质量标准1、水泥、砂的材质必须符合设计要求和施工验收规范的规
