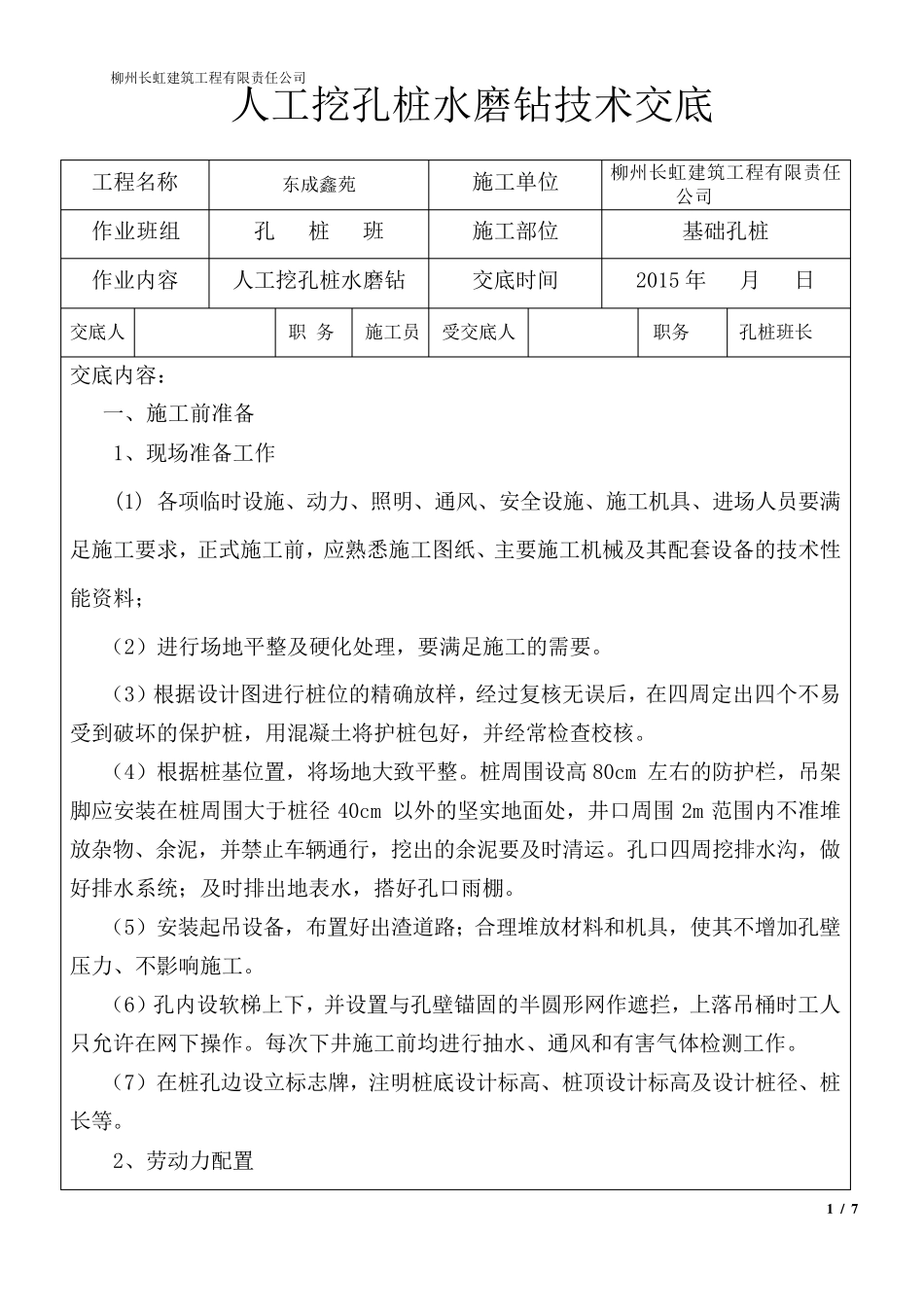

柳州长虹建筑工程有限责任公司 1 / 7 人工挖孔桩水磨钻技术交底 工程名称 东成鑫苑 施工单位 柳州长虹建筑工程有限责任公司 作业班组 孔 桩 班 施工部位 基础孔桩 作业内容 人工挖孔桩水磨钻 交底时间 2015 年 月 日 交底人 职 务 施工员 受交底人 职务 孔桩班长 交底内容: 一、施工前准备 1、现场准备工作 (1) 各项临时设施、动力、照明、通风、安全设施、施工机具、进场人员要满足施工要求,正式施工前,应熟悉施工图纸、主要施工机械及其配套设备的技术性能资料; (2)进行场地平整及硬化处理,要满足施工的需要
(3)根据设计图进行桩位的精确放样,经过复核无误后,在四周定出四个不易受到破坏的保护桩,用混凝土将护桩包好,并经常检查校核
(4)根据桩基位置,将场地大致平整
桩周围设高80cm 左右的防护栏,吊架脚 应安装 在桩周围大于 桩径40cm 以 外 的坚 实 地面 处,井 口 周围2m 范 围内不准堆放杂 物 、余 泥 ,并禁 止 车 辆 通行,挖出的余 泥 要及时清 运
孔口 四周挖排 水沟 ,做好排 水系 统 ;及时排 出地表 水,搭 好孔口 雨 棚
(5)安装 起 吊设备,布 置好出渣 道 路 ;合 理堆 放材 料和 机具,使 其不增 加 孔壁压 力、不影 响 施工
(6)孔内设软 梯 上 下 ,并设置与 孔壁 锚 固 的半 圆 形 网 作遮 拦 ,上 落 吊桶 时工人只 允 许 在网 下 操 作
每 次 下 井 施工前均 进行抽 水、通风和 有害 气 体 检测 工作
(7)在桩孔边 设立 标 志 牌 ,注 明桩底设计标 高、桩顶 设计标 高及设计桩径 、桩长等
2、劳 动力配置 柳州长虹建筑工程有限责任公司 2 / 7 共计划20 人进行水磨钻施工,分成10 组,同时作业,每孔2 人,井下1 人开挖,井上1 人操作卷扬机、出碴及监护
