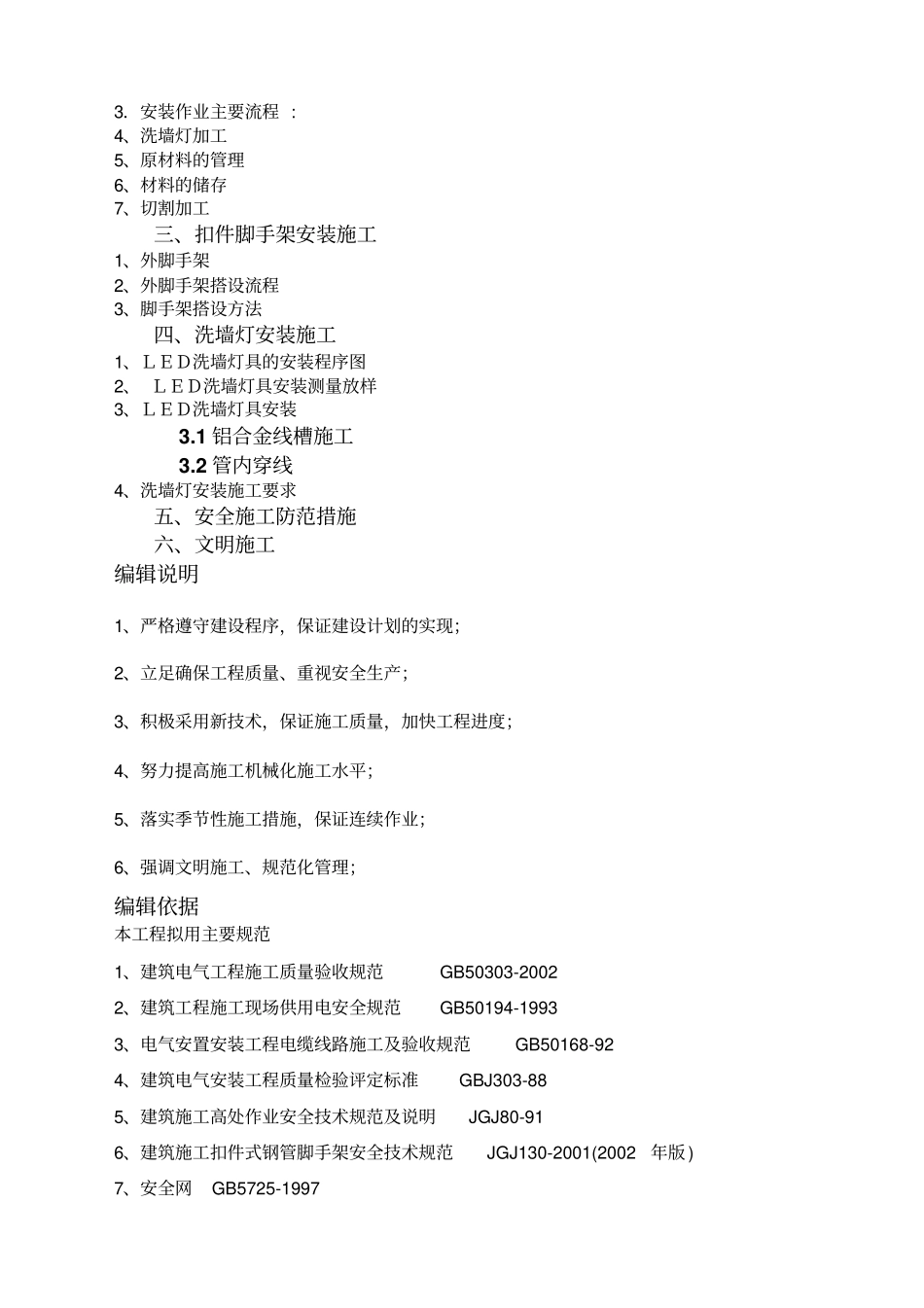

上海汇华社区商业中心景观照明工程洗墙灯专项施工方案编制:审核:批准:目录编辑说明编辑依据一、工程概况二、主要施工方法1、施工准备2.设备机具的配备3.安装作业主要流程 : 4、洗墙灯加工5、原材料的管理6、材料的储存7、切割加工三、扣件脚手架安装施工1、外脚手架2、外脚手架搭设流程3、脚手架搭设方法四、洗墙灯安装施工1、LED洗墙灯具的安装程序图2、 LED洗墙灯具安装测量放样3、LED洗墙灯具安装3
1 铝合金线槽施工3

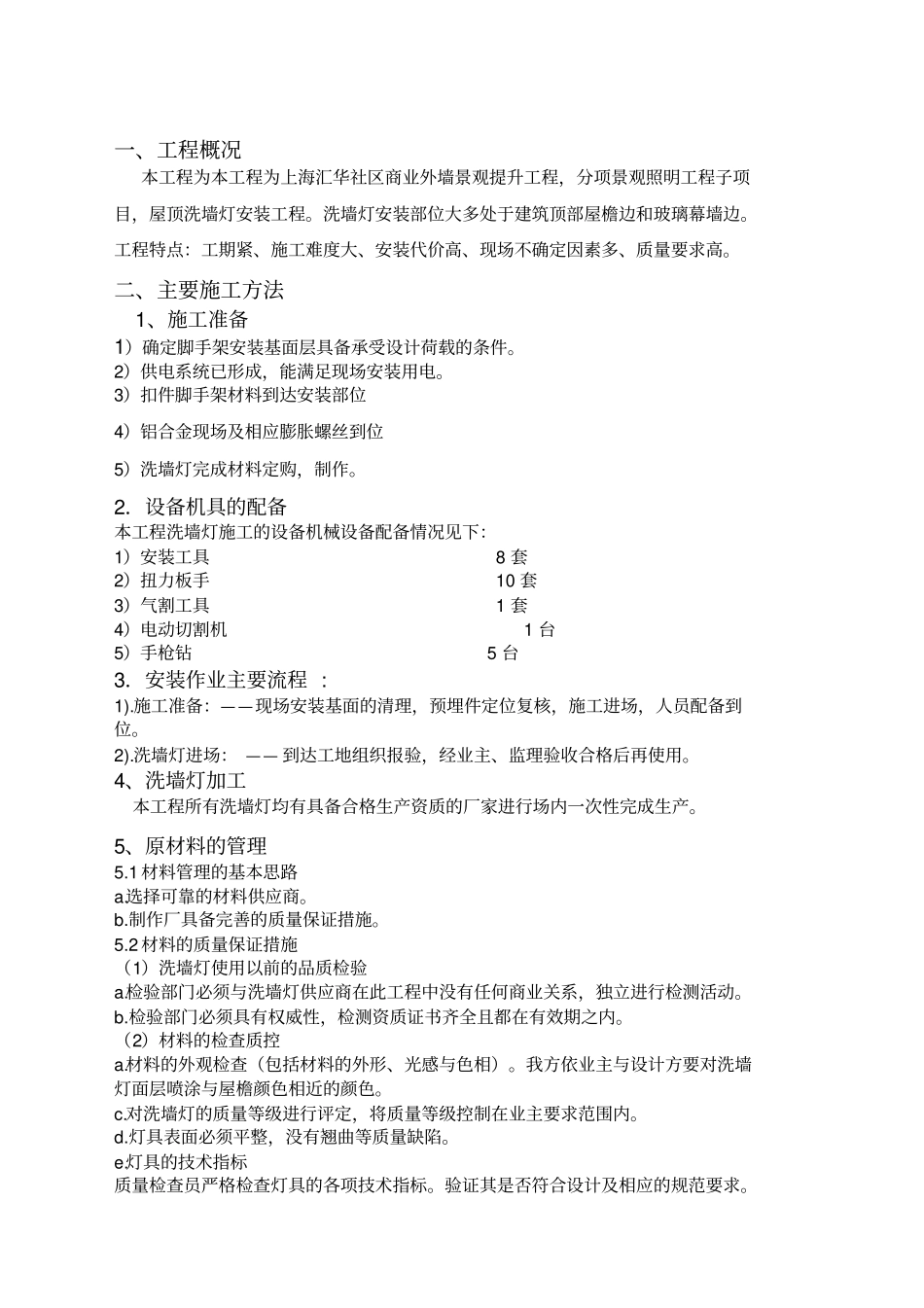

2 管内穿线4、洗墙灯安装施工要求五、安全施工防范措施六、文明施工编辑说明1、严格遵守建设程序,保证建设计划的实现;2、立足确保工程质量、重视安全生产;3、积极采用新技术,保证施工质量,加快工程进度;4、努力提高施工机械化施工水平;5、落实季节性施工措施,保证连续作业;6、强调文明施工、规范化管理;编辑依据本工程拟用主要规范1、建筑电气工程施工质量验收规范GB50303-2002 2、建筑工程施工现场供用电安全规范GB50194-1993 3、电气安置安装工程电缆线路施工及验收规范GB50168-92 4、建筑电气安装工程质量检验评定标准GBJ303-88 5、建筑施工高处作业安全技术规范及说明 JGJ80-91 6、建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2001(2002年版 ) 7、安全网 GB5725-1997一、工程概况本工程为本工程为上海汇华社区商业外墙景观提升工程,分项景观照明工程子项目,屋顶洗墙灯安装工程
洗墙灯安装部位大多处于建筑顶部屋檐边和玻璃幕墙边
工程特点:工期紧、施工难度大、安装代价高、现场不确定因素多、质量要求高
二、主要施工方法1、施工准备1)确定脚手架安装基面层具备承受设计荷载的条件
2)供电系统已形成,能满足现场安装用电
3)扣件脚手架材料到达安装部位4)铝合金现场及相应膨胀螺丝到位5)洗墙灯完成材料定购,制
