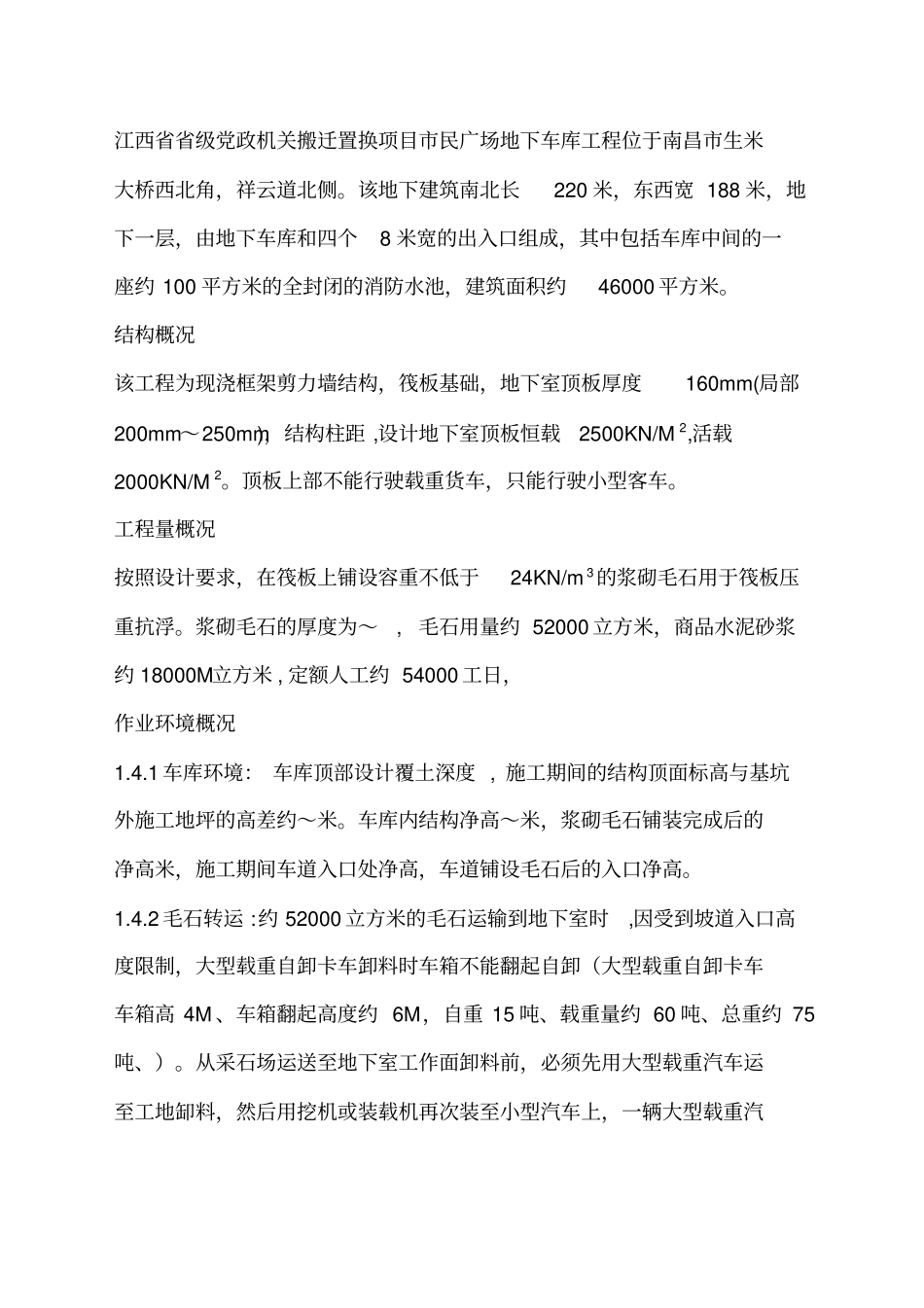

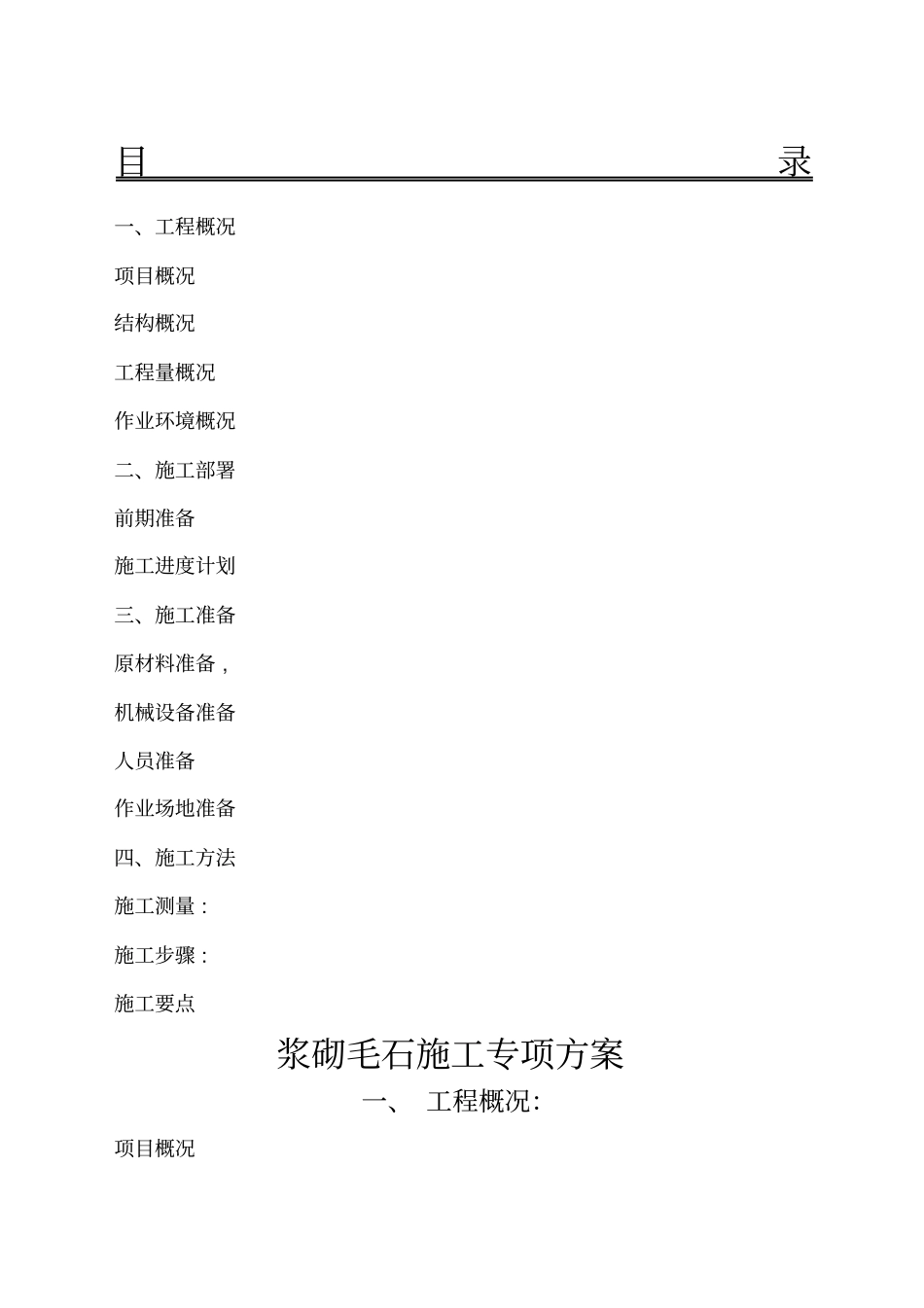

目录一、工程概况项目概况结构概况工程量概况作业环境概况二、施工部署前期准备施工进度计划三、施工准备原材料准备 , 机械设备准备人员准备作业场地准备四、施工方法施工测量 : 施工步骤 : 施工要点浆砌毛石施工专项方案一、 工程概况:项目概况江西省省级党政机关搬迁置换项目市民广场地下车库工程位于南昌市生米大桥西北角,祥云道北侧
该地下建筑南北长220 米,东西宽 188 米,地下一层,由地下车库和四个8 米宽的出入口组成,其中包括车库中间的一座约 100 平方米的全封闭的消防水池,建筑面积约46000 平方米
结构概况该工程为现浇框架剪力墙结构,筏板基础,地下室顶板厚度160mm(局部200mm~250mm),结构柱距 ,设计地下室顶板恒载2500KN/M 2,活载2000KN/M 2
顶板上部不能行驶载重货车,只能行驶小型客车
工程量概况按照设计要求,在筏板上铺设容重不低于24KN/m 3的浆砌毛石用于筏板压重抗浮
浆砌毛石的厚度为~,毛石用量约 52000 立方米,商品水泥砂浆约 18000M立方米 , 定额人工约 54000 工日,作业环境概况1
1 车库环境: 车库顶部设计覆土深度 , 施工期间的结构顶面标高与基坑外施工地坪的高差约~米
车库内结构净高~米,浆砌毛石铺装完成后的净高米,施工期间车道入口处净高,车道铺设毛石后的入口净高
2 毛石转运 :约 52000 立方米的毛石运输到地下室时,因受到坡道入口高度限制,大型载重自卸卡车卸料时车箱不能翻起自卸(大型载重自卸卡车车箱高 4M 、车箱翻起高度约 6M,自重 15 吨、载重量约 60 吨、总重约 75吨、)
从采石场运送至地下室工作面卸料前,必须先用大型载重汽车运至工地缷料,然后用挖机或装载机再次装至小型汽车上,一辆大型载重汽车运至工地的石料需要用小型汽车分30 趟二次转运缷至地下车库砌筑工作面
