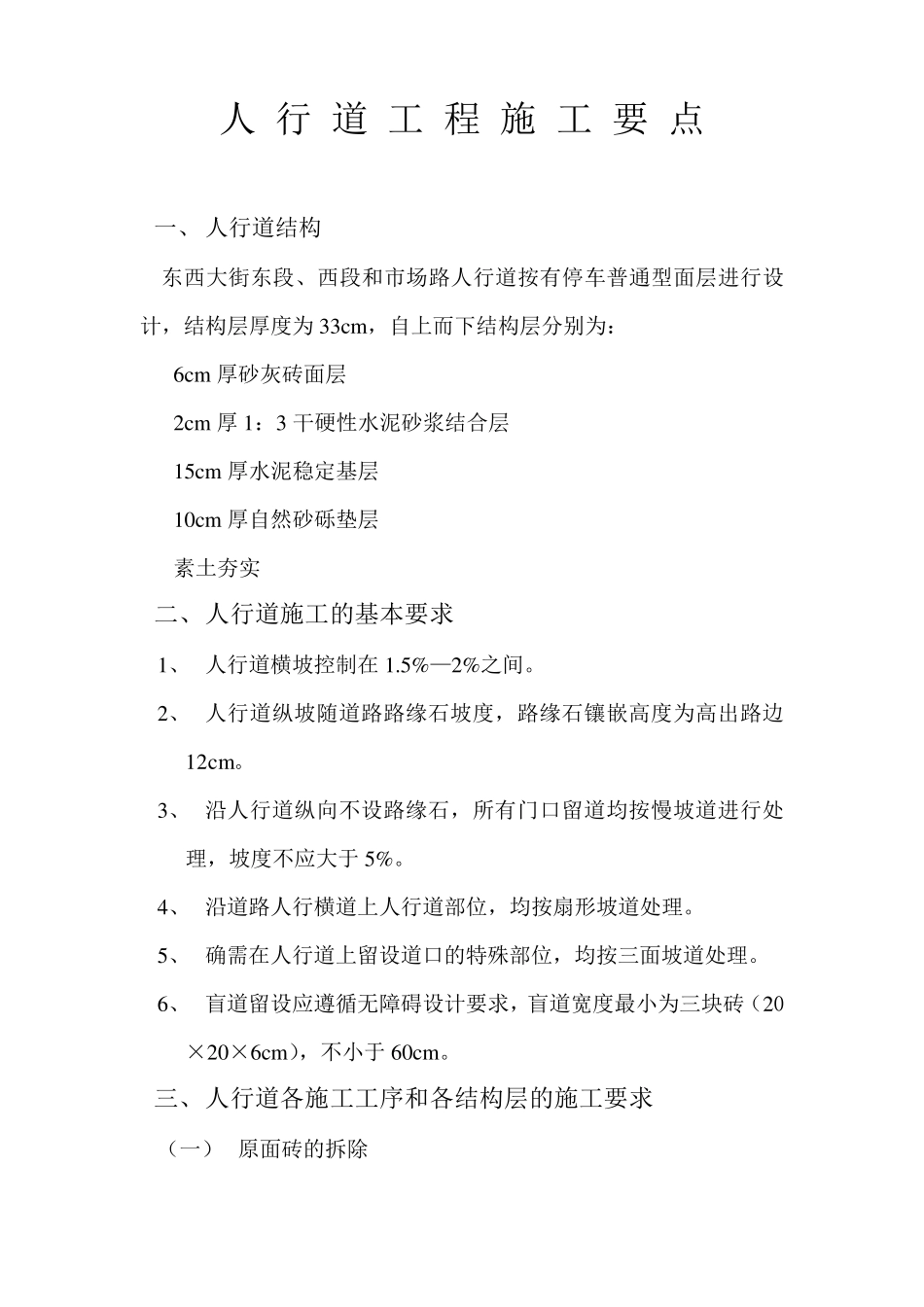

人 行 道 工 程 施 工 要 点 一、 人行道结构 东西大街东段、西段和市场路人行道按有停车普通型面层进行设计,结构层厚度为33cm ,自上而下结构层分别为: 6cm 厚砂灰砖面层 2cm 厚1:3 干硬性水泥砂浆结合层 15cm 厚水泥稳定基层 10cm 厚自然砂砾垫层 素土夯实 二、 人行道施工的基本要求 1、 人行道横坡控制在1.5%—2%之间。 2、 人行道纵坡随道路路缘石坡度,路缘石镶嵌高度为高出路边12cm 。 3、 沿人行道纵向不设路缘石,所有门口留道均按慢坡道进行处理,坡度不应大于5%。 4、 沿道路人行横道上人行道部位,均按扇形坡道处理。 5、 确需在人行道上留设道口的特殊部位,均按三面坡道处理。 6、 盲道留设应遵循无障碍设计要求,盲道宽度最小为三块砖(20×20×6cm ),不小于60cm 。 三、 人行道各施工工序和各结构层的施工要求 (一) 原面砖的拆除 1、 原 人 行 道 面 砖 由 各 标 段 施 工 队 伍 负 责 拆 除 , 并 将 完 好 的 面 砖 送交 本 局 指 定 地 点 堆 放 , 将 破 损 掉 角 的 烂 砖 外 运 到 制 定 的 废 料 场 。 2、 送 交 的 面 砖 要 在 指 定 的 地 点 堆 放 整 齐 , 送 交 后 统 一 清 点 验 收 ,避 免 在 运 送 和 堆 放 过 程 中 将 面 砖 破 损 和 打 碎 ,发 生 面 砖 差 缺 和 人为 破 损 将 予 以 赔 偿 和 处 罚 。 ( 二 ) 人 行 道 基 槽 开 挖 和 管 线 预 埋 1、 基 槽 开 挖 必 须 严 格 控 制 设 计 高 程 ,尤 其 是 横 坡 坡 度 ,不 得 乱 挖 、少 挖 和 超 挖 。 2、 基 槽 开 挖 过 程 中 , 必 须 保 护 好 各 种 地 埋 管 线 , 不 得 挖 破 挖 断 各种 通 讯 光 缆 ; 有 预 埋 管 线 的 部 位 和 地 段 , 不 得 用 机 械 开 挖 。 管 线需 深 埋 改 造 的 ,应 与 管 线 单位 积极配合,做好 管 线 深 埋 改 造 工 作。 3、 管 线 预 埋 :沿东西大街东段 和 西段 两侧人 行 道 各 预 埋 两个DN110 波纹管 、 沿市场 路两侧人 行 道 各 预 埋 一 个DN110 波纹管作为 备用 管 线 , 埋 设 深 度 为 管 顶与 基 底相平, 埋 设 位 置为 紧靠...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道工程施工要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
