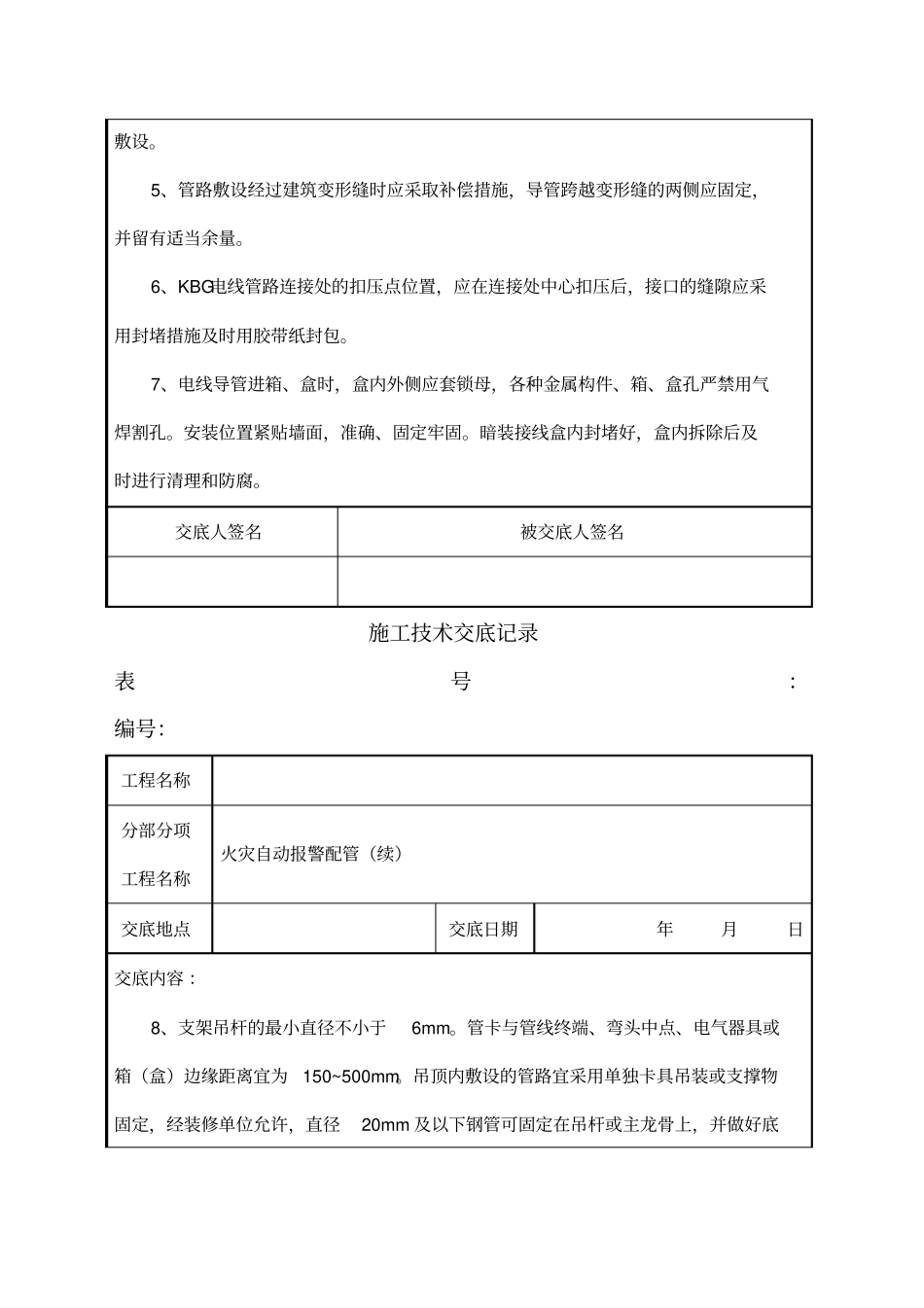

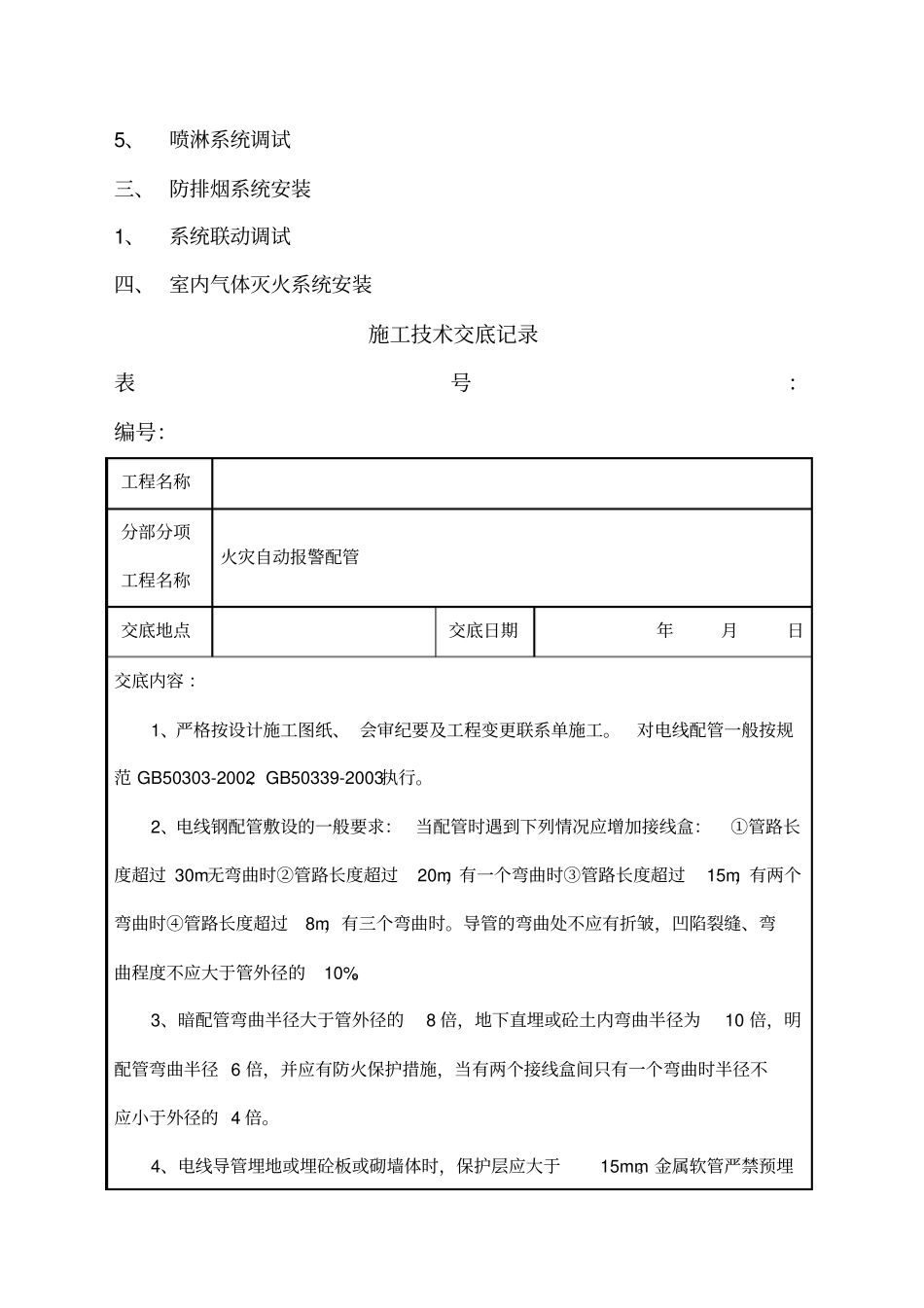

xxxxxxx 施工技术交底编制人:审核人:审批人:xxxxxxxxxxxxxxxxxxxxxxxxxxx 二 0 一二年十二月二十五日施工技术交底记录目录一、 火灾自动报警及联动控制系统1、火灾自动报警配管2、电线电缆穿管敷设3、报警设备、探测器类安装4、桥架安装5、绝缘接地电阻测试6、设备联动及调试二、 湿式自动喷水灭火系统1、自动喷淋管安装2、喷头安装3、报警阀及其他组件安装4、喷淋系统试验冲洗5、喷淋系统调试三、 防排烟系统安装1、系统联动调试四、 室内气体灭火系统安装施工技术交底记录表号:编号:工程名称分部分项工程名称火灾自动报警配管交底地点交底日期年月日交底内容 :1、严格按设计施工图纸、 会审纪要及工程变更联系单施工。对电线配管一般按规范 GB50303-2002、GB50339-2003执行。2、电线钢配管敷设的一般要求: 当配管时遇到下列情况应增加接线盒:①管路长度超过 30m无弯曲时②管路长度超过20m,有一个弯曲时③管路长度超过15m,有两个弯曲时④管路长度超过8m,有三个弯曲时。导管的弯曲处不应有折皱,凹陷裂缝、弯曲程度不应大于管外径的10%。3、暗配管弯曲半径大于管外径的8 倍,地下直埋或砼土内弯曲半径为10 倍,明配管弯曲半径 6 倍,并应有防火保护措施,当有两个接线盒间只有一个弯曲时半径不应小于外径的 4 倍。4、电线导管埋地或埋砼板或砌墙体时,保护层应大于15mm。金属软管严禁预埋敷设。5、管路敷设经过建筑变形缝时应采取补偿措施,导管跨越变形缝的两侧应固定,并留有适当余量。6、KBG电线管路连接处的扣压点位置,应在连接处中心扣压后,接口的缝隙应采用封堵措施及时用胶带纸封包。7、电线导管进箱、盒时,盒内外侧应套锁母,各种金属构件、箱、盒孔严禁用气焊割孔。安装位置紧贴墙面,准确、固定牢固。暗装接线盒内封堵好,盒内拆除后及时进行清理和防腐。交底人签名被交底人签名施工技术交底记录表号:编号:工程名称分部分项工程名称火灾自动报警配管(续)交底地点交底日期年月日交底内容 :8、支架吊杆的最小直径不小于6mm。管卡与管线终端、弯头中点、电气器具或箱(盒)边缘距离宜为150~500mm。吊顶内敷设的管路宜采用单独卡具吊装或支撑物固定,经装修单位允许,直径20mm 及以下钢管可固定在吊杆或主龙骨上,并做好底漆及面漆防腐处理。钢管卡间的最大距离钢管直径DN (mm)15 20 25 32 40 50 65 以上支架间距(m)厚壁管1.5 1.5 2.0 2.0 2.5 2.5 3.5 薄壁管1.0 1.0 1.5 1.5...
