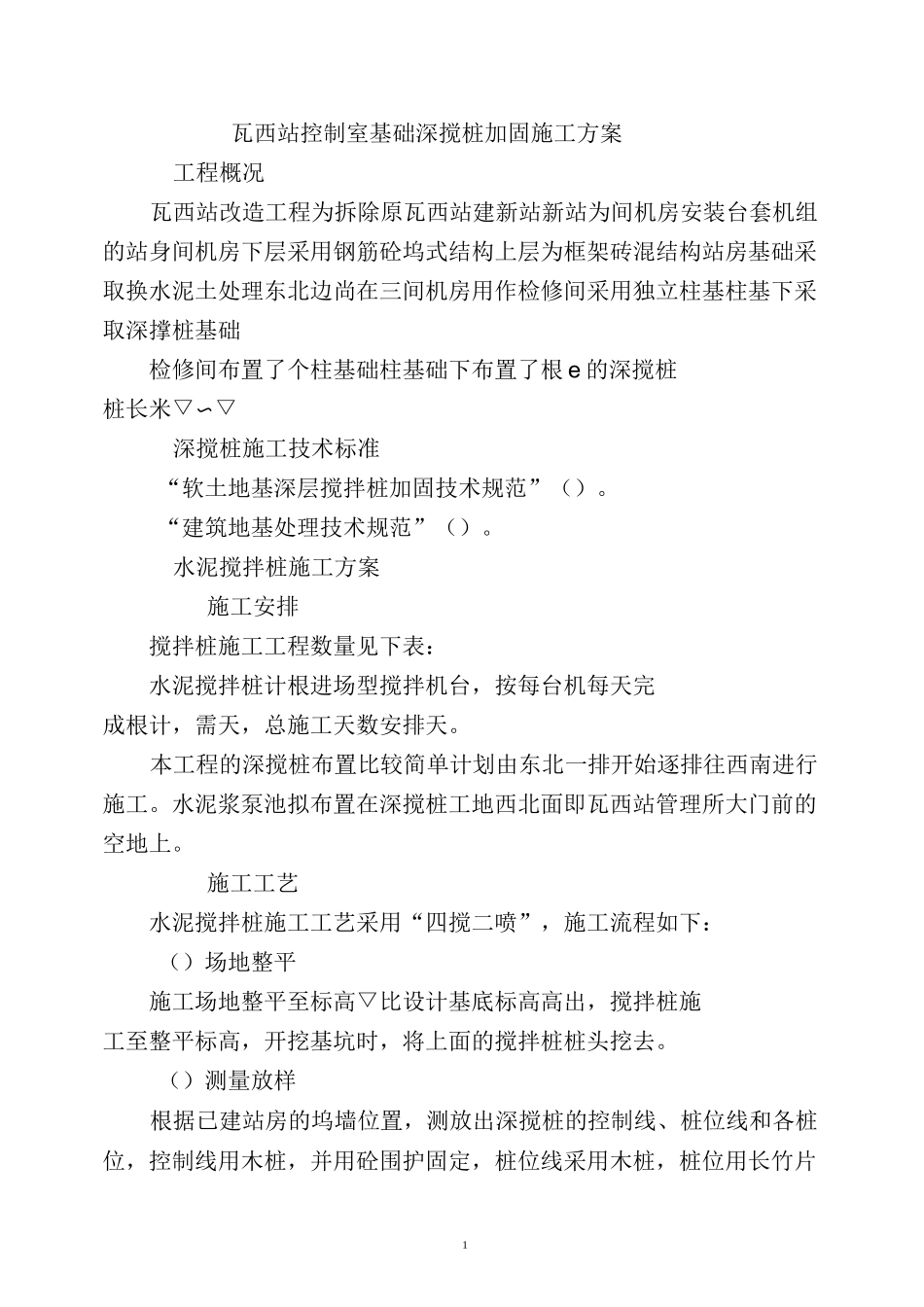

1瓦西站控制室基础深搅桩加固施工方案工程概况瓦西站改造工程为拆除原瓦西站建新站新站为间机房安装台套机组的站身间机房下层采用钢筋砼坞式结构上层为框架砖混结构站房基础采取换水泥土处理东北边尚在三间机房用作检修间采用独立柱基柱基下采取深撑桩基础检修间布置了个柱基础柱基础下布置了根 e 的深搅桩桩长米▽〜▽深搅桩施工技术标准“软土地基深层搅拌桩加固技术规范”()
“建筑地基处理技术规范”()
水泥搅拌桩施工方案施工安排搅拌桩施工工程数量见下表:水泥搅拌桩计根进场型搅拌机台,按每台机每天完成根计,需天,总施工天数安排天
本工程的深搅桩布置比较简单计划由东北一排开始逐排往西南进行施工
水泥浆泵池拟布置在深搅桩工地西北面即瓦西站管理所大门前的空地上
施工工艺水泥搅拌桩施工工艺采用“四搅二喷”,施工流程如下:()场地整平施工场地整平至标高▽比设计基底标高高出,搅拌桩施工至整平标高,开挖基坑时,将上面的搅拌桩桩头挖去
()测量放样根据已建站房的坞墙位置,测放出深搅桩的控制线、桩位线和各桩位,控制线用木桩,并用砼围护固定,桩位线采用木桩,桩位用长竹片2标示,上端涂刷红漆标志
()钻机就位根据设计的深搅桩施工线路,安排钻机进场
()对中整平先将钻头大致对准桩位,将钻机整平,整平要求是钻机左右两轨道高差不大于,实际施工时,可控制在以内,钻机座整平后,调整导向架、井架垂直度,使井架垂直偏差控制在之内,以保证搅拌桩的垂直度偏差不大于的桩长
调整垂直度后再重复对中、整平、调整垂直度,对中误差控制在以内
()预先搅拌下沉下沉速度应根据成桩工艺试验确定,根据施工经验,本工程下沉速度可控制在每分钟(参考)

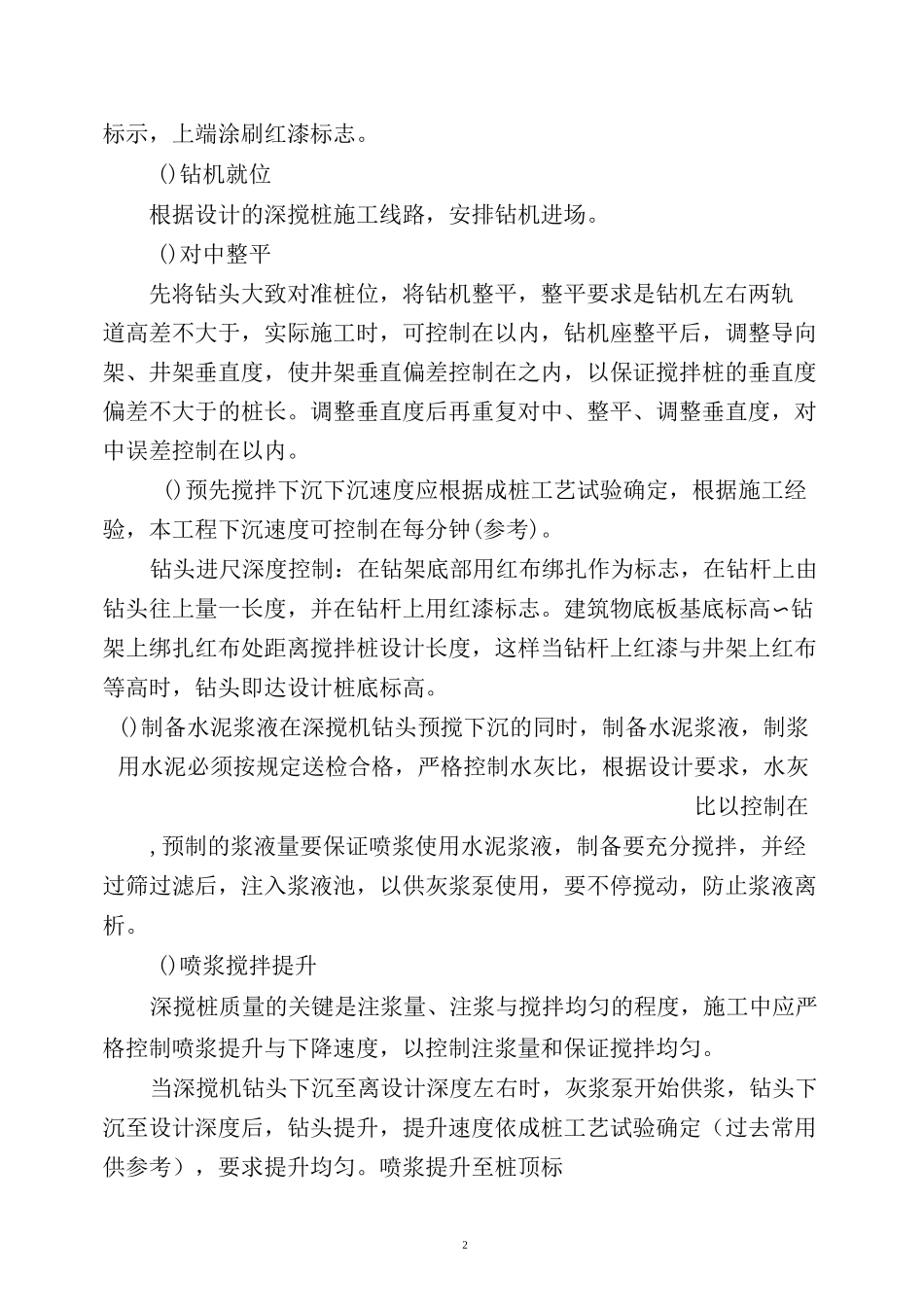

钻头进尺深度控制:在钻架底部用红布绑扎作为标志,在钻杆上由钻头往上量一长度,并在钻杆上用红漆标志

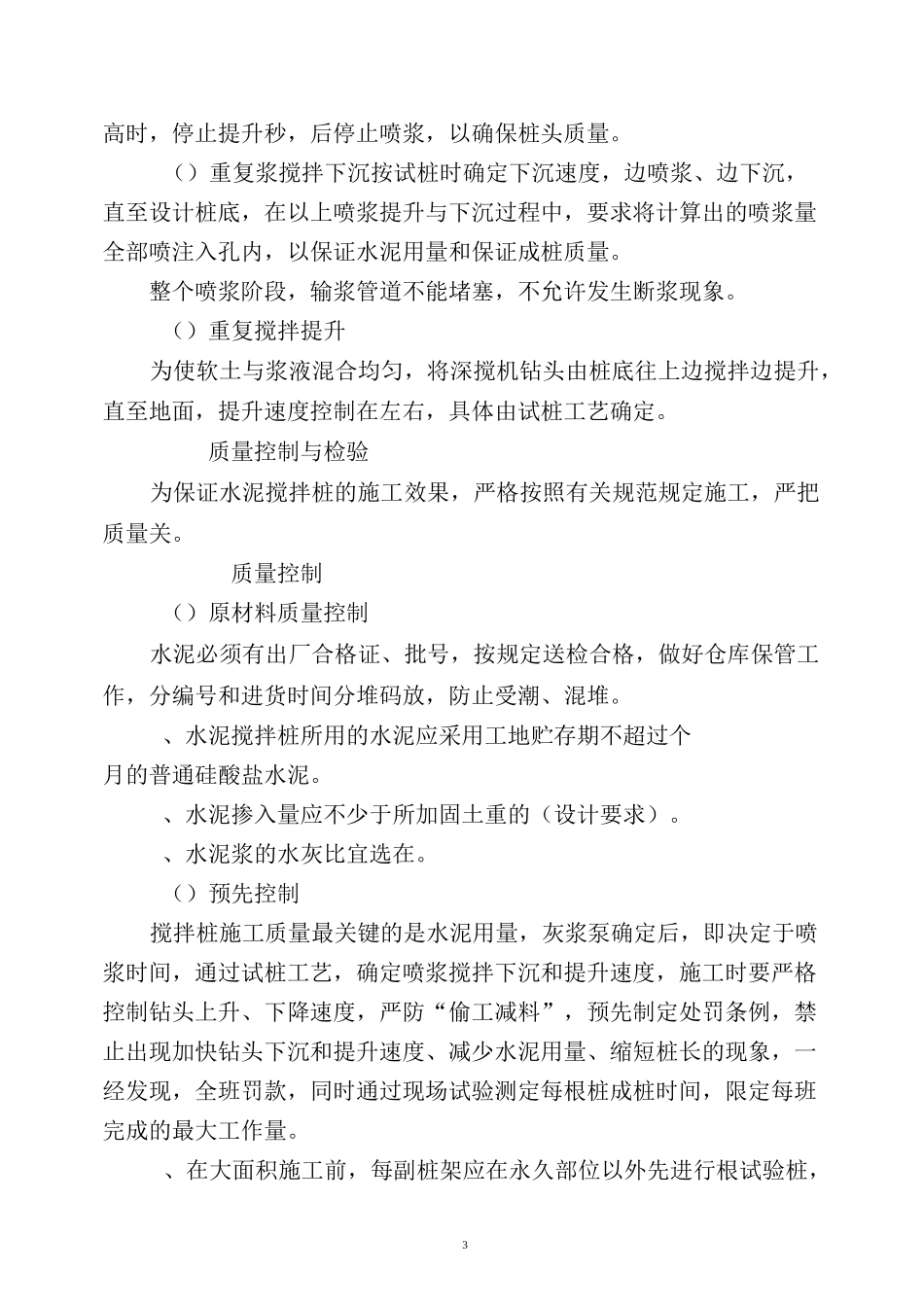

建筑物底板基底标高〜钻架上绑扎红布处距离搅拌桩设计长度,这样当钻杆上红漆与井架上红布等高时,钻头即达设计桩底
