满堂支架搭设工序

满堂支架搭设工序_第1页
1/19

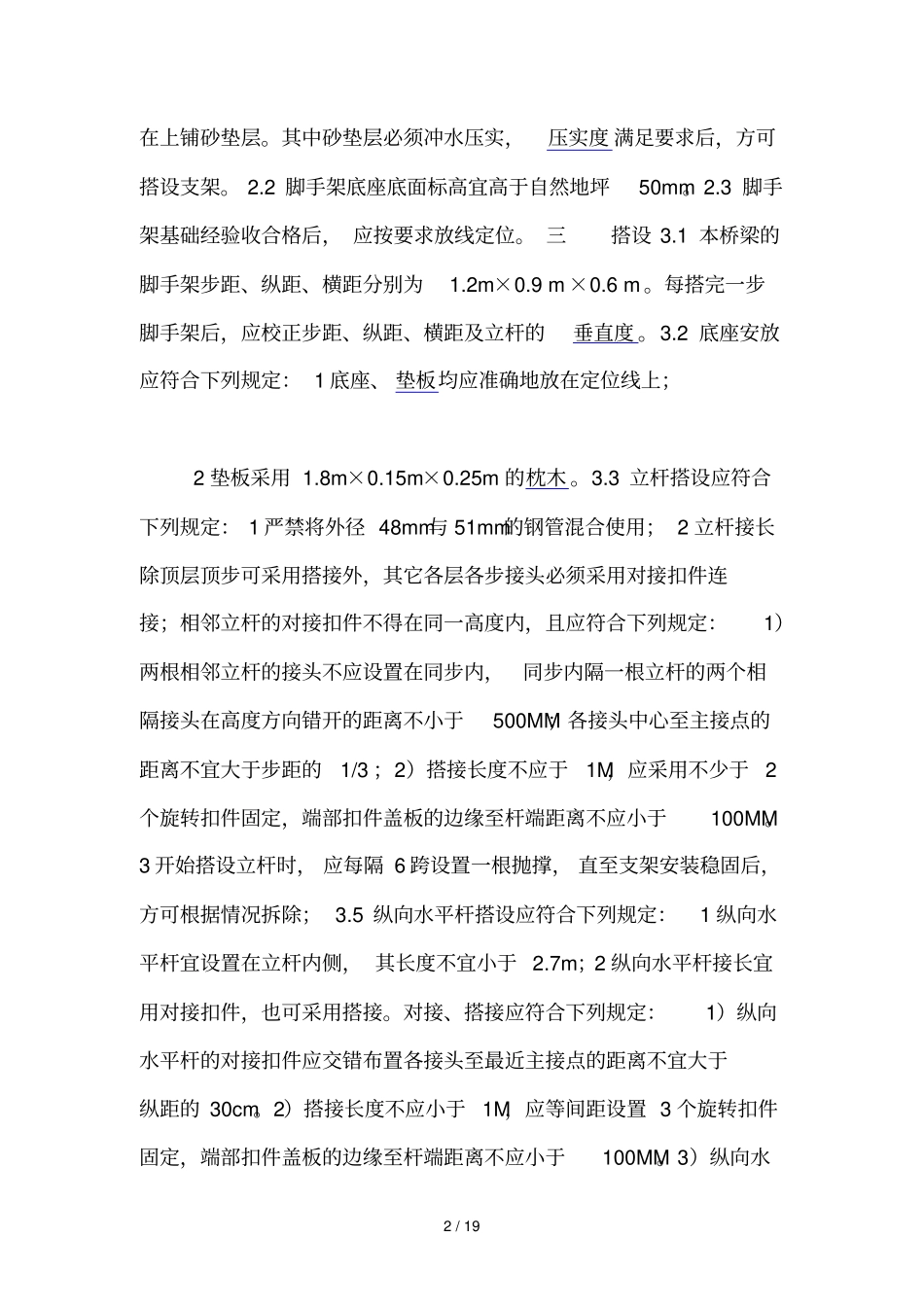

满堂支架搭设工序_第2页
2/19

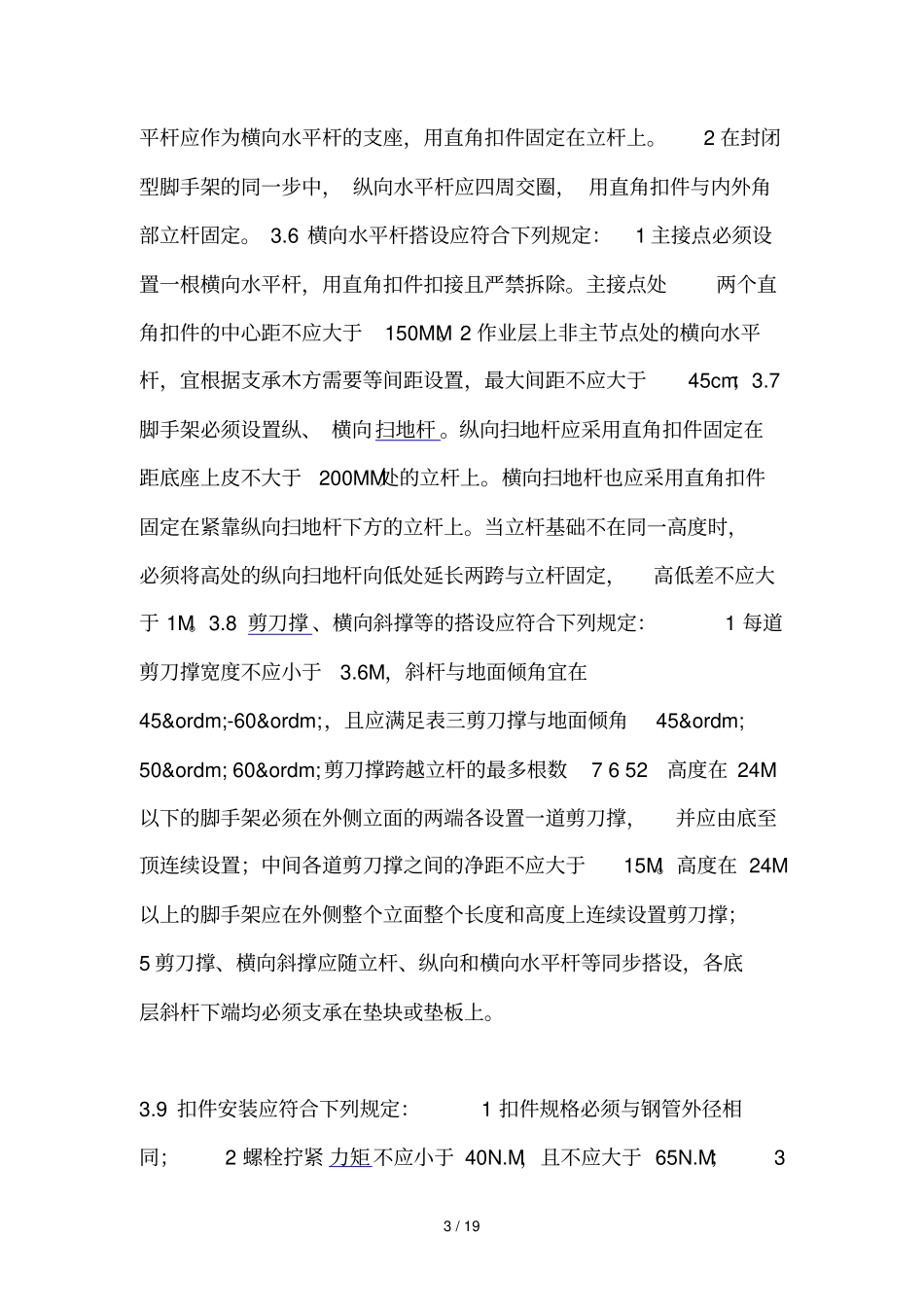

满堂支架搭设工序_第3页
3/19
1 / 19 满堂支架搭设施工工序1.1.1 钢管 1 脚手架 钢管采用 Φ 48mm,壁厚 3.5mm;横向水平杆最大长度 2200mm,其它杆最大长度6500mm,且每根钢管最大质量不应大于 25kg。2 钢管尺寸和表面质量应符合下列规定:1) 新钢管应有质量合格证 、质量检查报告;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、 毛刺、压痕和深的划道;钢管允许偏差见下表:序号 项目 允许偏差检查工具 1 焊接钢管 尺寸( mm) 外径48 壁厚3.5 -0.5 游标卡尺 2 钢管两端面切斜偏差 1.7 塞尺、拐角尺 3 钢管外表面锈蚀深度≤0.50 游标卡尺 4 各种杆件的端部弯曲L≤1.5m ≤5 钢板尺 5 立杆弯曲3m
