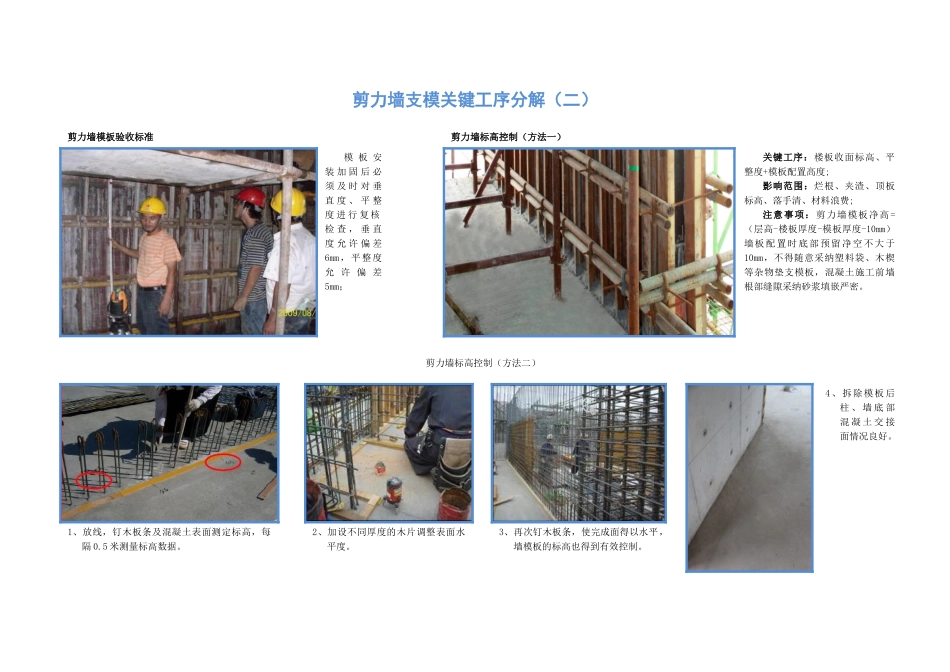

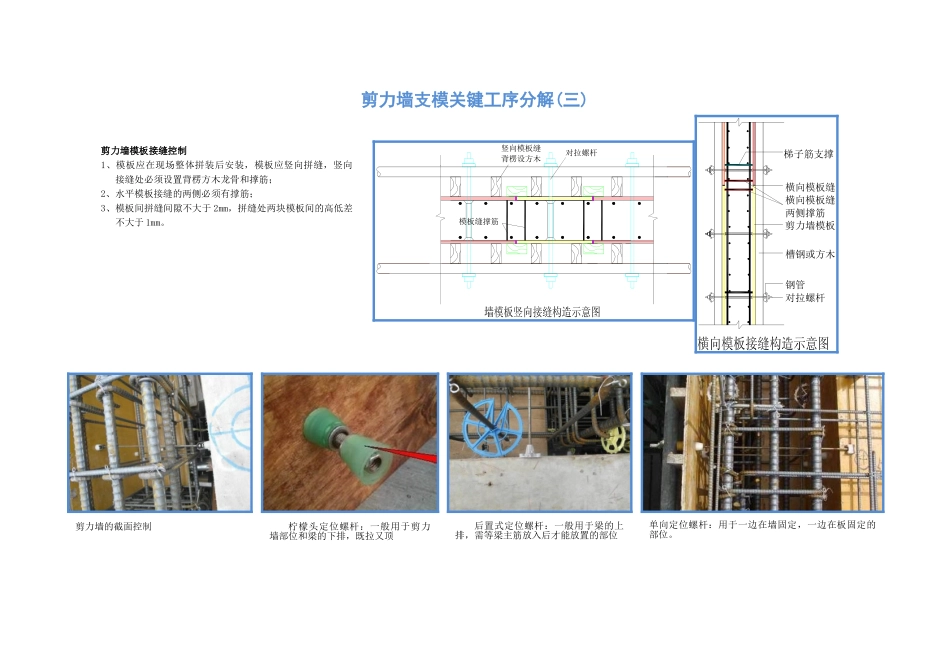

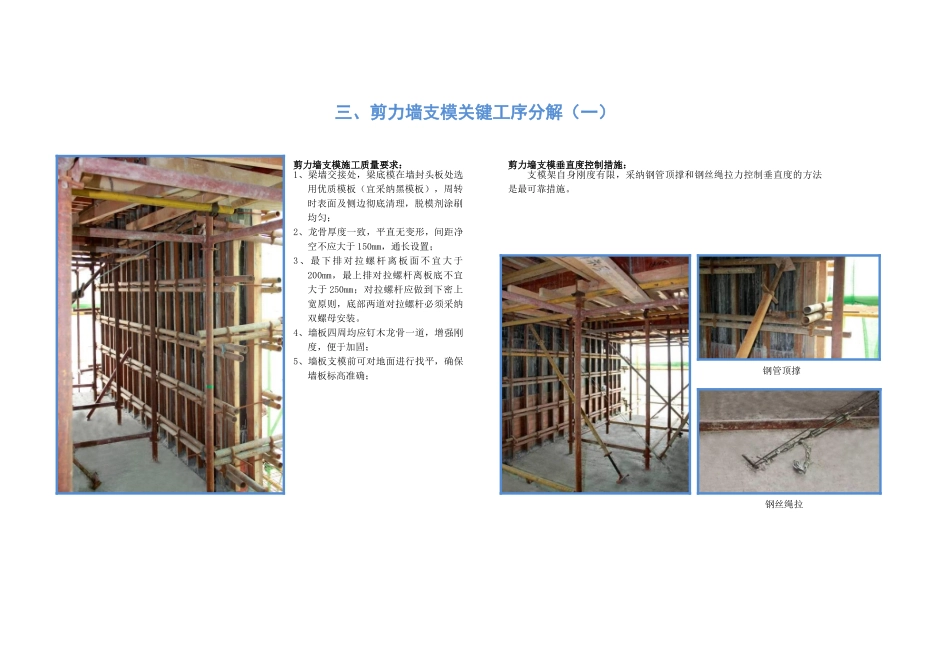

三、剪力墙支模关键工序分解(一)剪力墙支模垂直度控制措施:支模架自身刚度有限,采纳钢管顶撑和钢丝绳拉力控制垂直度的方法是最可靠措施。剪力墙支模施工质量要求:1、梁墙交接处,梁底模在墙封头板处选用优质模板(宜采纳黑模板),周转时表面及侧边彻底清理,脱模剂涂刷均匀;2、龙骨厚度一致,平直无变形,间距净空不应大于 150mm,通长设置;3、最下排对拉螺杆离板面不宜大于200mm,最上排对拉螺杆离板底不宜大于 250mm;对拉螺杆应做到下密上宽原则,底部两道对拉螺杆必须采纳双螺母安装。4、墙板四周均应钉木龙骨一道,增强刚度,便于加固;5、墙板支模前可对地面进行找平,确保墙板标高准确;钢管顶撑钢丝绳拉剪力墙支模关键工序分解(二)剪力墙模板验收标准模 板 安装 加 固 后 必须 及 时 对 垂直 度 、 平 整度 进 行 复 核检 查 , 垂 直度 允 许 偏 差6mm,平整度允 许 偏 差5mm;剪力墙标高控制(方法一)关键工序:楼板收面标高、平整度+模板配置高度;影响范围:烂根、夹渣、顶板标高、落手清、材料浪费;注意事项:剪力墙模板净高=(层高-楼板厚度-模板厚度-10mm)墙板配置时底部预留净空不大于10mm,不得随意采纳塑料袋、木楔等杂物垫支模板,混凝土施工前墙根部缝隙采纳砂浆填嵌严密。剪力墙标高控制(方法二)1、放线,钉木板条及混凝土表面测定标高,每隔 0.5 米测量标高数据。2、加设不同厚度的木片调整表面水平度。3、再次钉木板条,使完成面得以水平,墙模板的标高也得到有效控制。4、拆除模板后柱 、 墙 底 部混 凝 土 交 接面情况良好。剪力墙支模关键工序分解(三)剪力墙模板接缝控制1、模板应在现场整体拼装后安装,模板应竖向拼缝,竖向接缝处必须设置背楞方木龙骨和撑筋;2、水平模板接缝的两侧必须有撑筋;3、模板间拼缝间隙不大于 2mm,拼缝处两块模板间的高低差不大于 1mm。剪力墙的截面控制柠檬头定位螺杆:一般用于剪力墙部位和梁的下排,既拉又顶后置式定位螺杆:一般用于梁的上排,需等梁主筋放入后才能放置的部位单向定位螺杆:用于一边在墙固定,一边在板固定的部位。梯子筋支撑横向模板缝两侧撑筋横向模板缝剪力墙模板槽钢或方木对拉螺杆钢管模板缝撑筋竖向模板缝背楞设方木对拉螺杆剪力墙支模关键工序分解(四)剪力墙封头板支模(要点一)1、剪力墙在封头位置处,应焊制墙面和封头模板的定位钢筋,或采纳梯子筋;2、封头板侧边应过刨确保平直,采纳硬拼安装...
