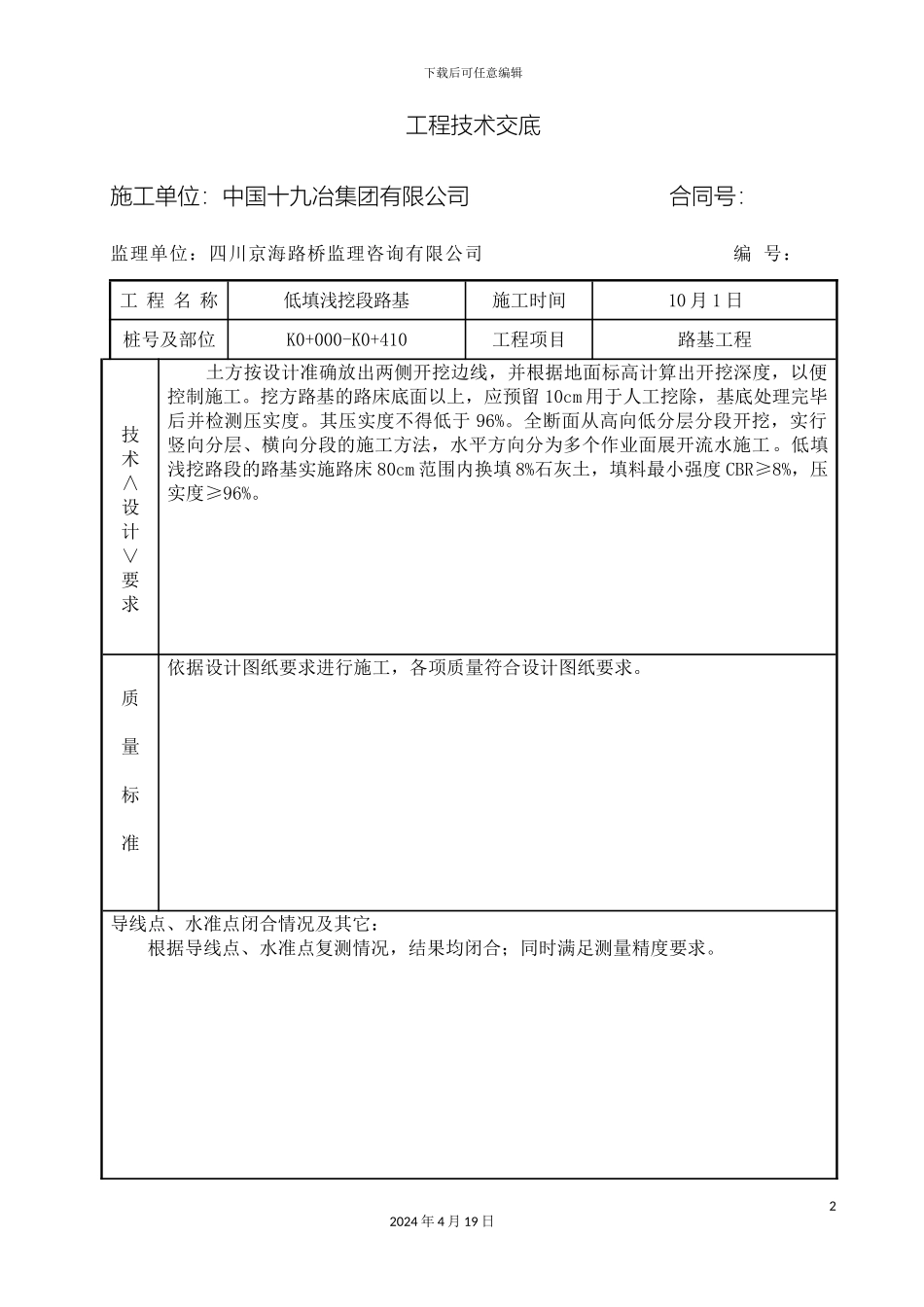

下载后可任意编辑低填浅挖路基技术交底12024 年 4 月 19 日下载后可任意编辑工程技术交底施工单位:中国十九冶集团有限公司 合同号: 监理单位:四川京海路桥监理咨询有限公司 编 号:工 程 名 称低填浅挖段路基施工时间 10 月 1 日桩号及部位K0+000-K0+410 工程项目路基工程技术∧设计∨要求 土方按设计准确放出两侧开挖边线,并根据地面标高计算出开挖深度,以便控制施工
挖方路基的路床底面以上,应预留 10cm 用于人工挖除,基底处理完毕后并检测压实度
其压实度不得低于 96%
全断面从高向低分层分段开挖,实行竖向分层、横向分段的施工方法,水平方向分为多个作业面展开流水施工
低填浅挖路段的路基实施路床 80cm 范围内换填 8%石灰土,填料最小强度 CBR≥8%,压实度≥96%
质量标准依据设计图纸要求进行施工,各项质量符合设计图纸要求
导线点、水准点闭合情况及其它:根据导线点、水准点复测情况,结果均闭合;同时满足测量精度要求

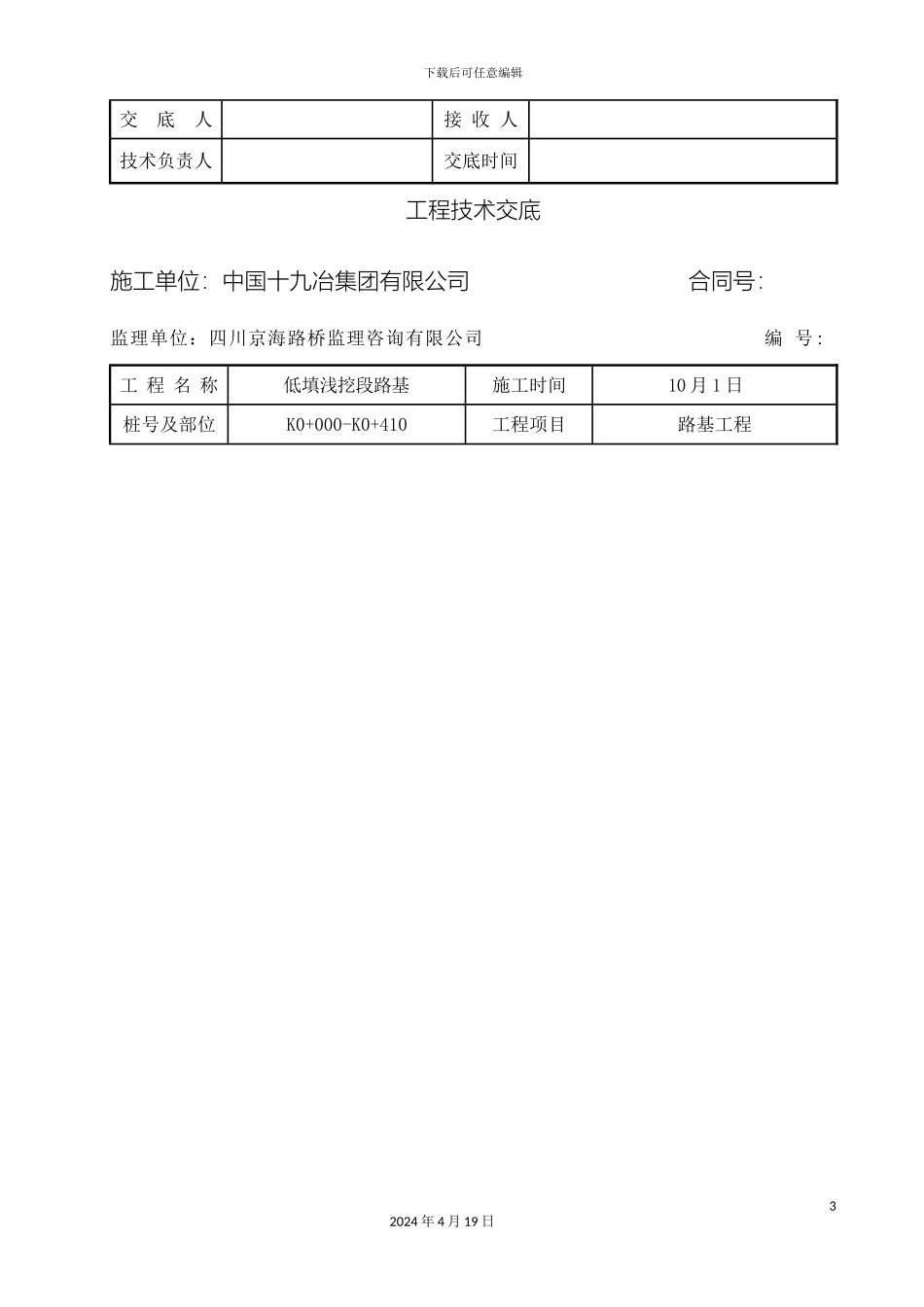

22024 年 4 月 19 日下载后可任意编辑交 底 人接 收 人技术负责人交底时间工程技术交底施工单位:中国十九冶集团有限公司 合同号: 监理单位:四川京海路桥监理咨询有限公司 编 号:工 程 名 称低填浅挖段路基施工时间 10 月 1 日桩号及部位K0+000-K0+410工程项目路基工程32024 年 4 月 19 日下载后可任意编辑一、施工前准备1、测量放样据设计院所给定的导线点、水准点标高进行复测,闭合后将复测资料交监理工程师审核
根据监理工程师批准定线数据进行施工放线
根据路基横断面图及实测标高进行边桩放线,在挖方断面的坡顶位置上,钉开挖断面的边桩,应注明里程、开挖深度
2、试验路基施工前,试验人员对路基工程范围的地址水文情况进行详细调查和取样试验确定其性质和范围,土工试验取样每一种土类取样不少于三组
3、临时排水设施
