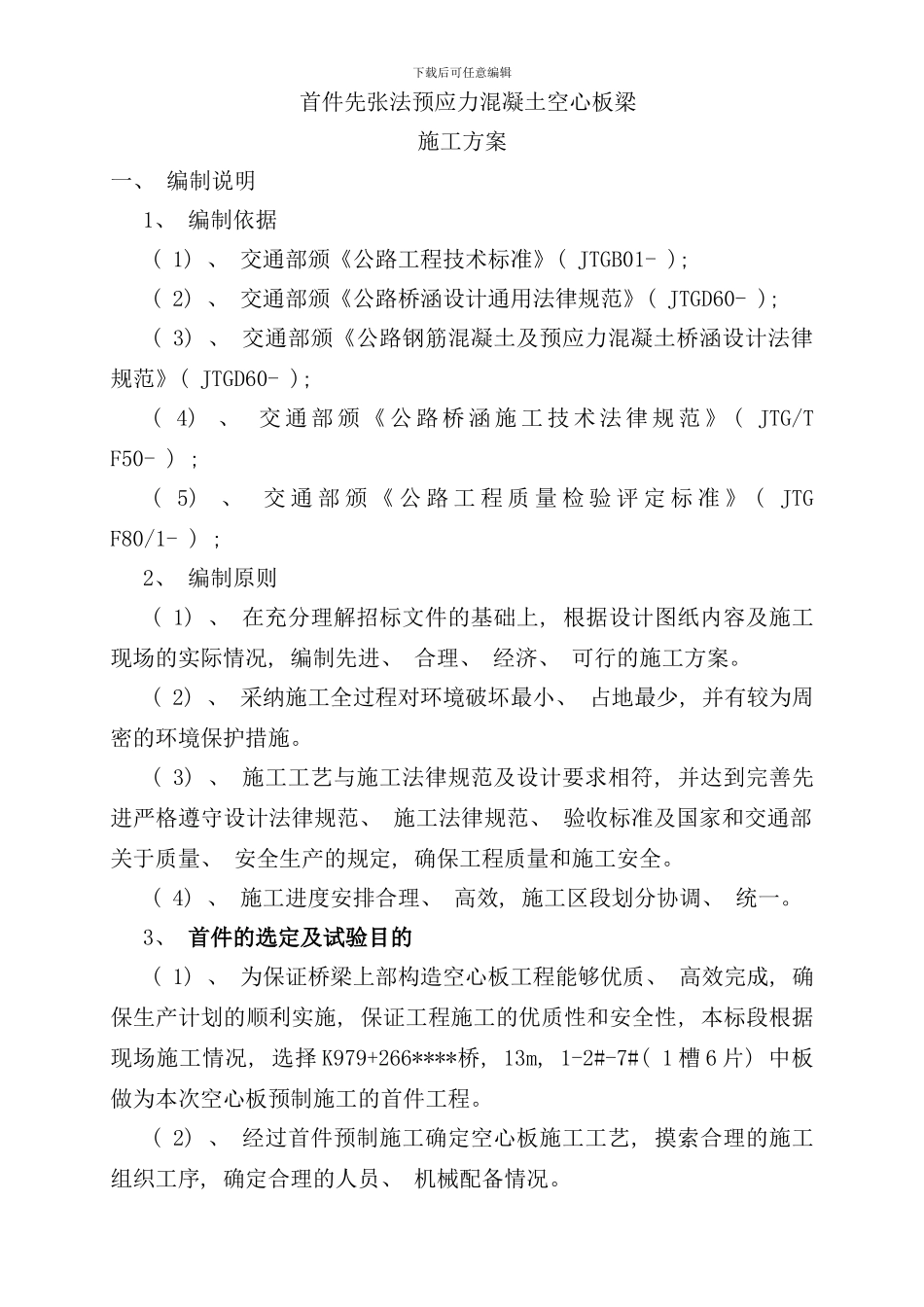

下载后可任意编辑 首件先张法预应力混凝土空心板梁施工方案一、 编制说明1、 编制依据( 1) 、 交通部颁《公路工程技术标准》( JTGB01- ); ( 2) 、 交通部颁《公路桥涵设计通用法律规范》( JTGD60- ); ( 3) 、 交通部颁《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》( JTGD60- ); ( 4) 、 交 通 部 颁 《 公 路 桥 涵 施 工 技 术 法 律 规 范 》 ( JTG/T F50- ) ; ( 5) 、 交 通 部 颁 《 公 路 工 程 质 量 检 验 评 定 标 准 》 ( JTG F80/1- ) ; 2、 编制原则( 1) 、 在充分理解招标文件的基础上, 根据设计图纸内容及施工现场的实际情况, 编制先进、 合理、 经济、 可行的施工方案
( 2) 、 采纳施工全过程对环境破坏最小、 占地最少, 并有较为周密的环境保护措施
( 3) 、 施工工艺与施工法律规范及设计要求相符, 并达到完善先进严格遵守设计法律规范、 施工法律规范、 验收标准及国家和交通部关于质量、 安全生产的规定, 确保工程质量和施工安全
( 4) 、 施工进度安排合理、 高效, 施工区段划分协调、 统一
3、 首件的选定及试验目的( 1) 、 为保证桥梁上部构造空心板工程能够优质、 高效完成, 确保生产计划的顺利实施, 保证工程施工的优质性和安全性, 本标段根据现场施工情况, 选择 K979+266****桥, 13m, 1-2#-7#( 1 槽 6 片) 中板做为本次空心板预制施工的首件工程
( 2) 、 经过首件预制施工确定空心板施工工艺, 摸索合理的施工组织工序, 确定合理的人员、 机械配备情况
下载后可任意编辑( 3) 、 经过首件预制, 抓住首件工程的各项质量指标进行综合评价, 以指导后续批量生产, 及时预防和纠正后续批量生产可能发生的各种
