技术交底记录编号:12-技-04工程名称地铁6号线二期工程玉带河大街站分部工程基坑围护及地基处理分项工程名称冠梁及挡墙施工交底内容冠梁施工前要对桩体质量进行检测,检测合格后方可进行下一步施工,围护桩应采用低应变动测法检测桩身完整性,检测数量不应少于总桩数的10%且不少于5根,也就是本工程桩基检测至少50根
一、施工方法冠梁为模筑钢筋混凝土结构
钢筋采用现场绑扎,模型板采用木模板;模板支撑采用系统Φ42钢管或方木支撑固定

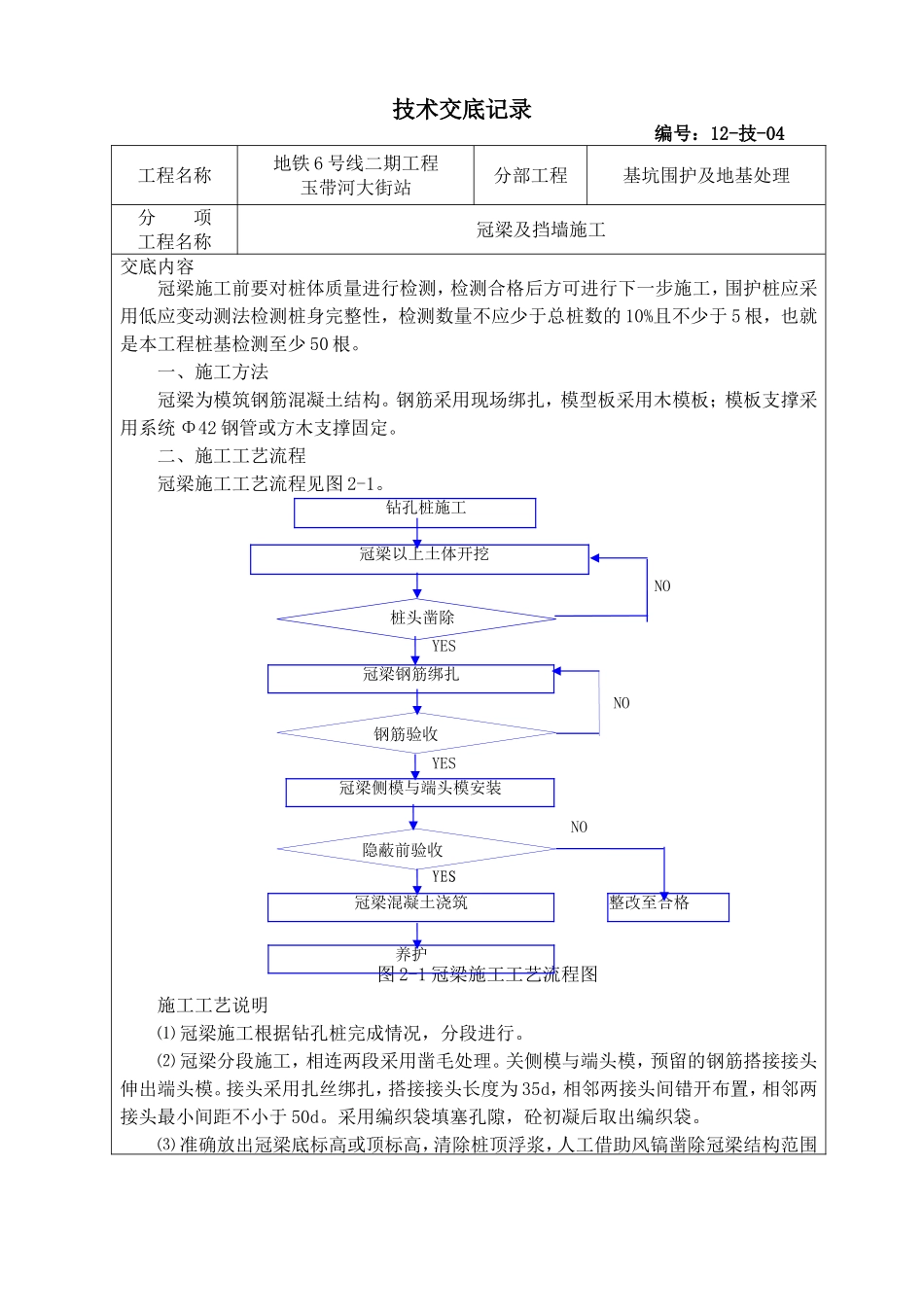

二、施工工艺流程冠梁施工工艺流程见图2-1
图2-1冠梁施工工艺流程图施工工艺说明⑴冠梁施工根据钻孔桩完成情况,分段进行
⑵冠梁分段施工,相连两段采用凿毛处理
关侧模与端头模,预留的钢筋搭接接头伸出端头模

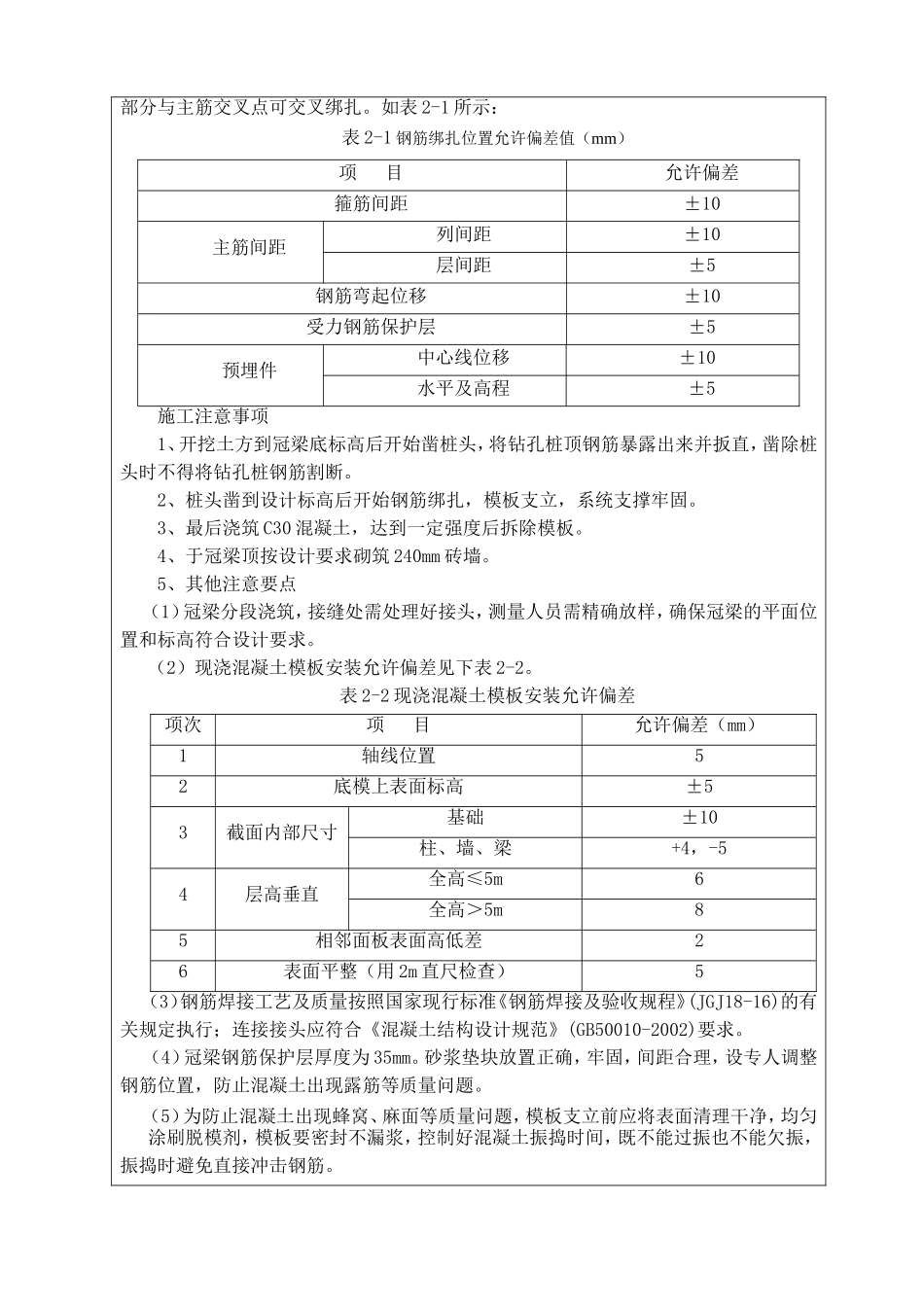

接头采用扎丝绑扎,搭接接头长度为35d,相邻两接头间错开布置,相邻两接头最小间距不小于50d
采用编织袋填塞孔隙,砼初凝后取出编织袋
⑶准确放出冠梁底标高或顶标高,清除桩顶浮浆,人工借助风镐凿除冠梁结构范围NOYESYES冠梁以上土体开挖桩头凿除YES冠梁钢筋绑扎NO钢筋验收冠梁侧模与端头模安装隐蔽前验收冠梁混凝土浇筑整改至合格养护钻孔桩施工NO内的桩顶混凝土,用高压水冲洗干净后绑扎钢筋
⑷冠梁一次浇筑至设计标高
⑸冠梁混凝土采用商品混凝土
⑹混凝土开始养护温度不低于2℃,当混凝土强度达到设计强度的30%(临界强度)以前不得受冻
养护期不得出现负温,混凝土表面温度与外界温度差不得大于20℃模板及保温层在混凝土温度冷却到5℃后方可拆除,混凝土表面温度与外界温度差不得大于20℃
冠梁钢筋配筋设计图2-2冠梁配筋图冠梁混凝土为C30,冠梁钢筋的净保护层为35mm,冠梁高程不一致处,应将冠梁主筋锚入邻近围护桩内,锚固长度为26d
冠梁施工前,需将钻孔灌注桩顶部浮浆混凝土凿除、清洗至桩顶设计标高
1、钢筋焊接要求冠梁主筋采用搭接焊,单面焊10d,在分段施工及冠梁变断
