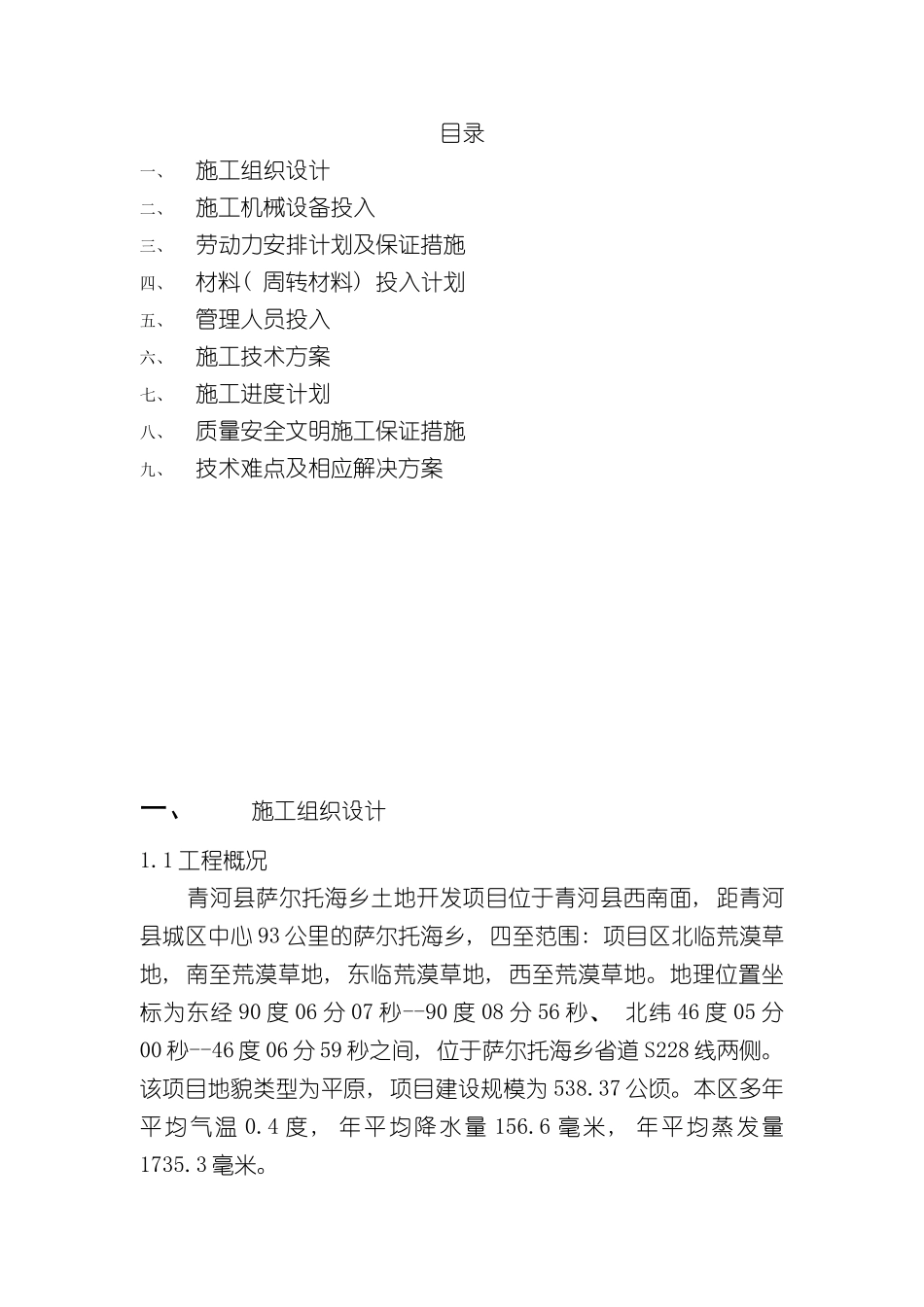

下载后可任意编辑农田水利技术标青河县12024 年 6 月 23 日目录一、施工组织设计二、施工机械设备投入三、劳动力安排计划及保证措施四、材料( 周转材料) 投入计划五、管理人员投入六、施工技术方案七、施工进度计划八、质量安全文明施工保证措施九、技术难点及相应解决方案一、施工组织设计1
1 工程概况 青河县萨尔托海乡土地开发项目位于青河县西南面, 距青河县城区中心 93 公里的萨尔托海乡, 四至范围: 项目区北临荒漠草地, 南至荒漠草地, 东临荒漠草地, 西至荒漠草地
地理位置坐标为东经 90 度 06 分 07 秒--90 度 08 分 56 秒、 北纬 46 度 05 分00 秒--46 度 06 分 59 秒之间, 位于萨尔托海乡省道 S228 线两侧
该项目地貌类型为平原, 项目建设规模为 538
本区多年平均气温 0
4 度, 年平均降水量 156
6 毫米, 年平均蒸发量1735

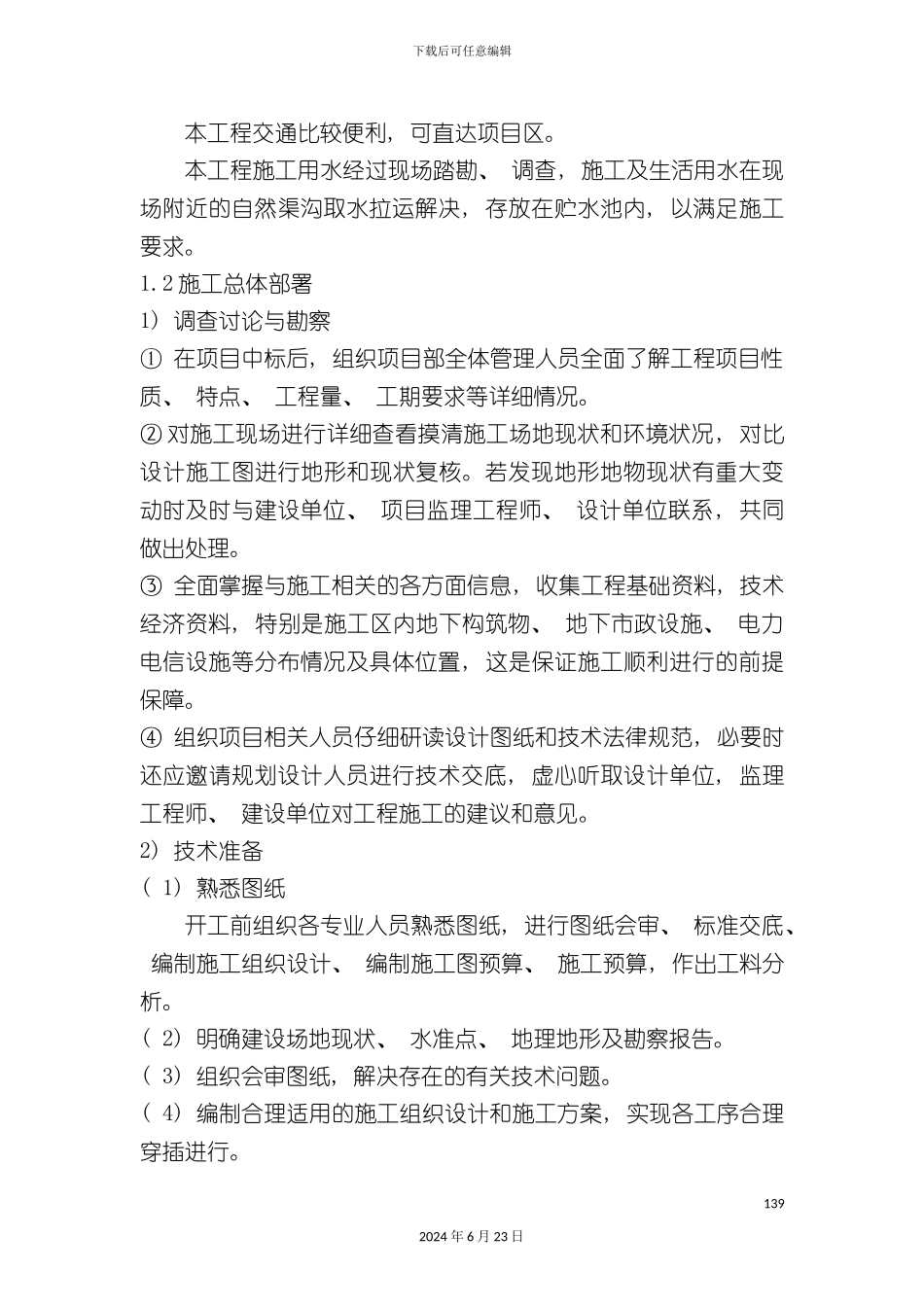

下载后可任意编辑本工程交通比较便利, 可直达项目区
本工程施工用水经过现场踏勘、 调查, 施工及生活用水在现场附近的自然渠沟取水拉运解决, 存放在贮水池内, 以满足施工要求
2 施工总体部署1) 调查讨论与勘察① 在项目中标后, 组织项目部全体管理人员全面了解工程项目性质、 特点、 工程量、 工期要求等详细情况
② 对施工现场进行详细查看摸清施工场地现状和环境状况, 对比设计施工图进行地形和现状复核
若发现地形地物现状有重大变动时及时与建设单位、 项目监理工程师、 设计单位联系, 共同做出处理
③ 全面掌握与施工相关的各方面信息, 收集工程基础资料, 技术经济资料, 特别是施工区内地下构筑物、 地下市政设施、 电力电信设施等分布情况及具体位置, 这是保证施工顺利进行的前提保障
④ 组织项目相关人员仔细研读设计图纸和技术法律规范, 必要时还应邀请规划设计人员进
