电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冬季施工方案文信

冬季施工方案文信_第1页
1/6
冬季施工方案文信_第2页
2/6
冬季施工方案文信_第3页
3/6

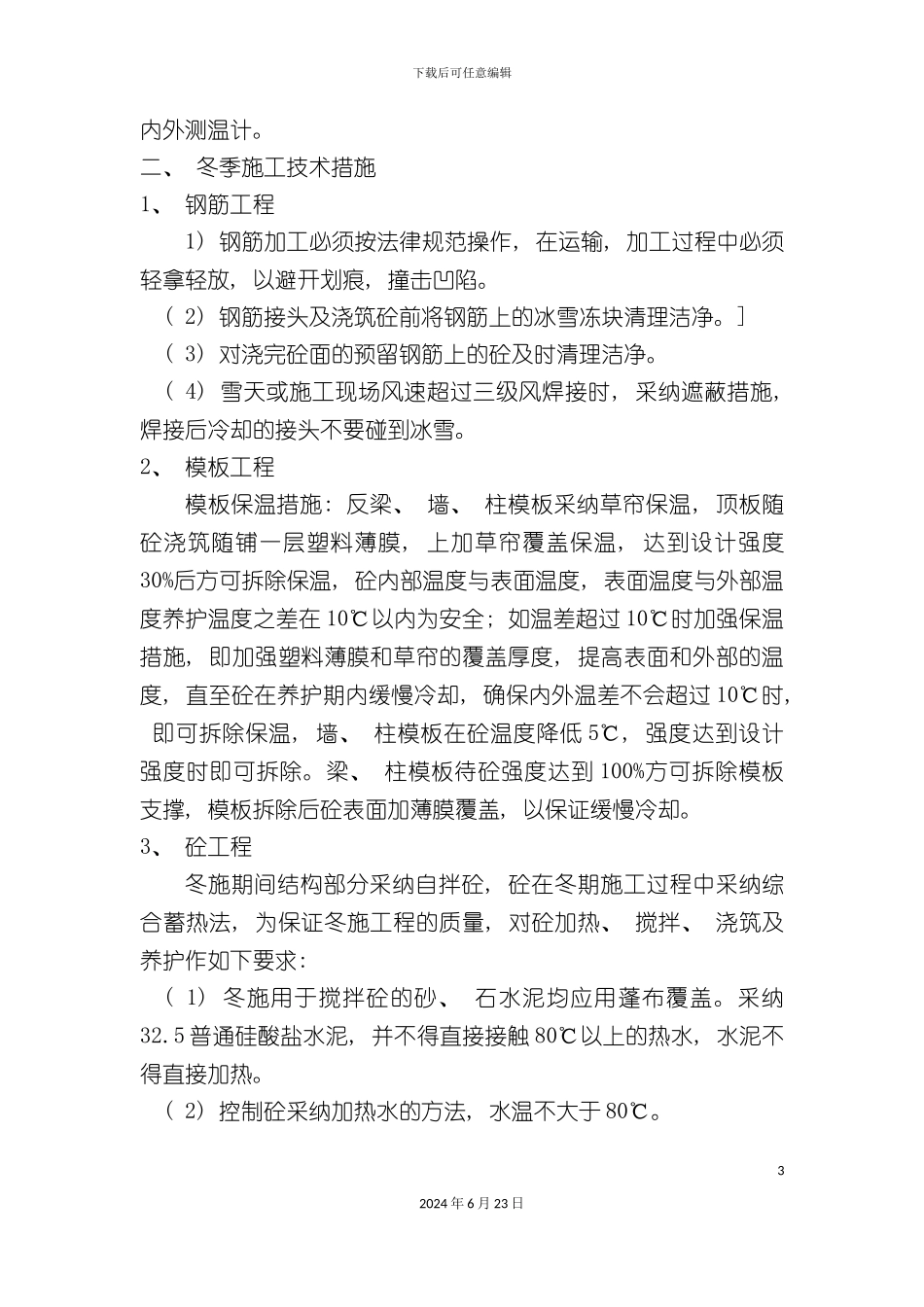

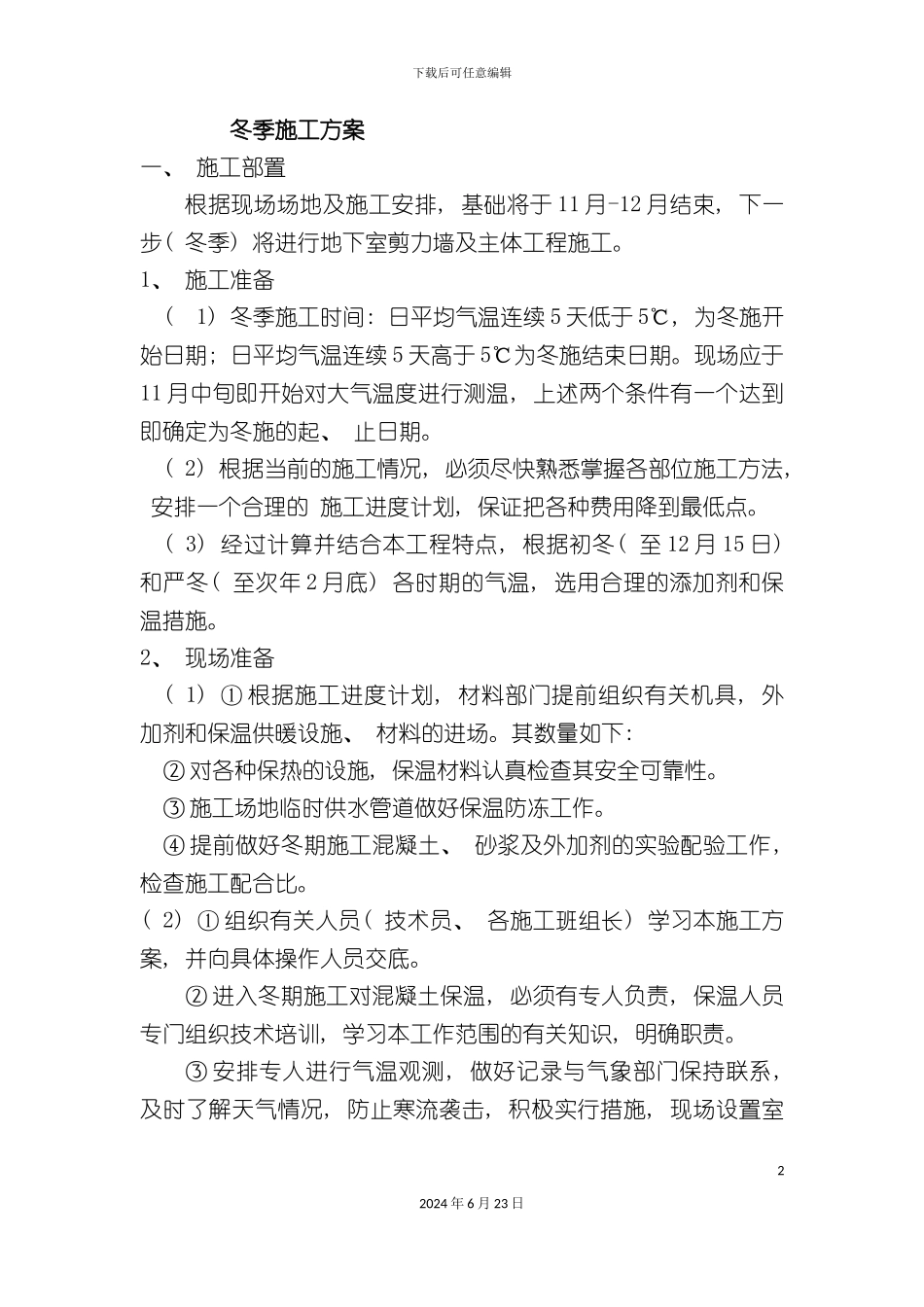

下载后可任意编辑冬季施工方案文信12024 年 6 月 23 日下载后可任意编辑冬季施工方案一、 施工部置根据现场场地及施工安排, 基础将于 11 月-12 月结束, 下一步( 冬季) 将进行地下室剪力墙及主体工程施工。1、 施工准备( 1) 冬季施工时间: 日平均气温连续 5 天低于 5℃, 为冬施开始日期; 日平均气温连续 5 天高于 5℃为冬施结束日期。现场应于11 月中旬即开始对大气温度进行测温, 上述两个条件有一个达到即确定为冬施的起、 止日期。( 2) 根据当前的施工情况, 必须尽快熟悉掌握各部位施工方法, 安排一个合理的 施工进度计划, 保证把各种费用降到最低点。( 3) 经过计算并结合本工程特点, 根据初冬( 至 12 月 15 日) 和严冬( 至次年 2 月底) 各时期的气温, 选用合理的添加剂和保温措施。2、 现场准备( 1) ① 根据施工进度计划, 材料部门提前组织有关机具, 外加剂和保温供暖设施、 材料的进场。其数量如下: ② 对各种保热的设施, 保温材料认真检查其安全可靠性。③ 施工场地临时供水管道做好保温防冻工作。④ 提前做好冬期施工混凝土、 砂浆及外加剂的实验配验工作, 检查施工配合比。( 2) ① 组织有关人员( 技术员、 各施工班组长) 学习本施工方案, 并向具体操作人员交底。② 进入冬期施工对混凝土保温, 必须有专人负责, 保温人员专门组织技术培训, 学习本工作范围的有关知识, 明确职责。③ 安排专人进行气温观测, 做好记录与气象部门保持联系, 及时了解天气情况, 防止寒流袭击, 积极实行措施, 现场设置室22024 年 6 月 23 日下载后可任意编辑内外测温计。二、 冬季施工技术措施1、 钢筋工程1) 钢筋加工必须按法律规范操作, 在运输, 加工过程中必须轻拿轻放, 以避开划痕, 撞击凹陷。( 2) 钢筋接头及浇筑砼前将钢筋上的冰雪冻块清理洁净。]( 3) 对浇完砼面的预留钢筋上的砼及时清理洁净。( 4) 雪天或施工现场风速超过三级风焊接时, 采纳遮蔽措施, 焊接后冷却的接头不要碰到冰雪。2、 模板工程模板保温措施: 反梁、 墙、 柱模板采纳草帘保温, 顶板随砼浇筑随铺一层塑料薄膜, 上加草帘覆盖保温, 达到设计强度30%后方可拆除保温, 砼内部温度与表面温度, 表面温度与外部温度养护温度之差在 10℃以内为安全; 如温差超过 10℃时加强保温措施, 即加强塑料薄膜和草帘的覆盖厚度, 提高表面和外部的温度, 直至砼在养护期内缓慢冷却, 确保内...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工方案文信

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
