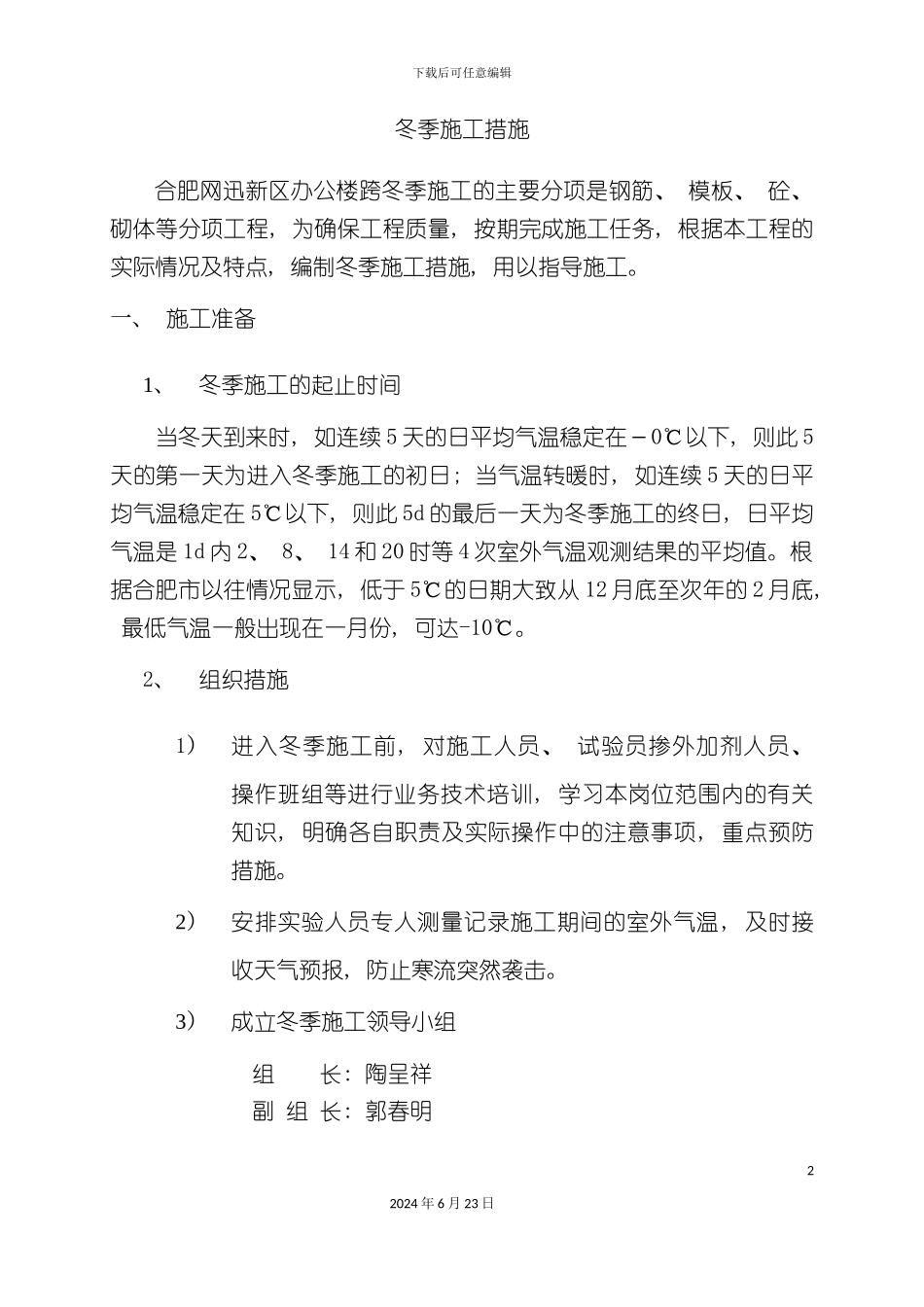

下载后可任意编辑冬季施工方案网迅12024 年 6 月 23 日下载后可任意编辑冬季施工措施合肥网迅新区办公楼跨冬季施工的主要分项是钢筋、 模板、 砼、 砌体等分项工程, 为确保工程质量, 按期完成施工任务, 根据本工程的实际情况及特点, 编制冬季施工措施, 用以指导施工
一、 施工准备1、冬季施工的起止时间当冬天到来时, 如连续 5 天的日平均气温稳定在-0℃以下, 则此 5天的第一天为进入冬季施工的初日; 当气温转暖时, 如连续 5 天的日平均气温稳定在 5℃以下, 则此 5d 的最后一天为冬季施工的终日, 日平均气温是 1d 内 2、 8、 14 和 20 时等 4 次室外气温观测结果的平均值
根据合肥市以往情况显示, 低于 5℃的日期大致从 12 月底至次年的 2 月底, 最低气温一般出现在一月份, 可达-10℃
2、组织措施1)进入冬季施工前, 对施工人员、 试验员掺外加剂人员、 操作班组等进行业务技术培训, 学习本岗位范围内的有关知识, 明确各自职责及实际操作中的注意事项, 重点预防措施
2)安排实验人员专人测量记录施工期间的室外气温, 及时接收天气预报, 防止寒流突然袭击

3)成立冬季施工领导小组组 长: 陶呈祥副 组 长: 郭春明22024 年 6 月 23 日下载后可任意编辑组 员: 陈正礼 吴业建 周锋 张 超 李志群 刘丙章 张兴桃等施工班组: 张存杰 张 征 刘正雄 现场准备4)根据实物工程量, 提前组织有关机具( 如火炉) 、 防冻剂 保温材料( 麻袋、 草袋) 等材料进场
5)搭建温度可控的试验室, 用恒温仪进行控制, 加强试块养护工作, 对搅拌站加强防护, 防止雨雪侵入, 后勤作好热水供应, 确保融冰工作
加强施工场地的临时供水管道检查维护、 保温工作, 对外露部分用棉麻包敷
6)根据砼采纳的防冻剂, 做好试配掺用计量, 严格按法律规范规定施工
