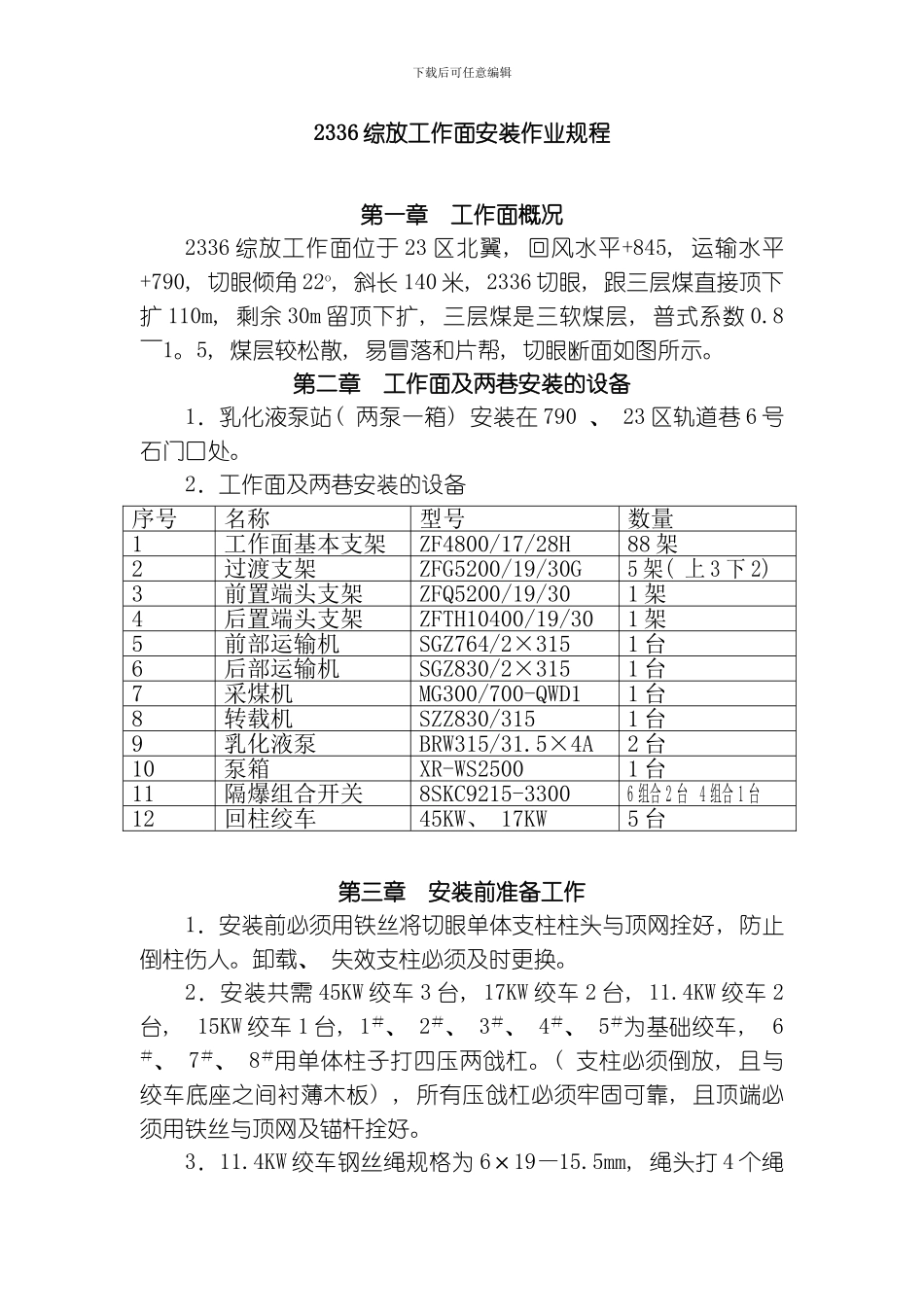

下载后可任意编辑2336 综放工作面安装作业规程第一章 工作面概况2336 综放工作面位于 23 区北翼, 回风水平+845, 运输水平+790, 切眼倾角 22o, 斜长 140 米, 2336 切眼, 跟三层煤直接顶下扩 110m, 剩余 30m 留顶下扩, 三层煤是三软煤层, 普式系数 0
5, 煤层较松散, 易冒落和片帮, 切眼断面如图所示
第二章 工作面及两巷安装的设备1.乳化液泵站( 两泵一箱) 安装在 790 、 23 区轨道巷 6 号石门口处
2.工作面及两巷安装的设备序号名称型号数量1工作面基本支架ZF4800/17/28H88 架2过渡支架ZFG5200/19/30G5 架( 上 3 下 2) 3前置端头支架ZFQ5200/19/301 架4后置端头支架ZFTH10400/19/301 架5前部运输机SGZ764/2×3151 台6后部运输机SGZ830/2×3151 台7采煤机MG300/700-QWD11 台8转载机SZZ830/3151 台9乳化液泵BRW315/31
5×4A2 台10泵箱XR-WS25001 台11隔爆组合开关8SKC9215-33006 组合 2 台 4 组合 1 台12回柱绞车45KW、 17KW5 台第三章 安装前准备工作1.安装前必须用铁丝将切眼单体支柱柱头与顶网拴好, 防止倒柱伤人
卸载、 失效支柱必须及时更换
2.安装共需 45KW 绞车 3 台, 17KW 绞车 2 台, 11
4KW 绞车 2台, 15KW 绞车 1 台, 1#、 2#、 3#、 4#、 5#为基础绞车, 6#、 7#、 8#用单体柱子打四压两戗杠
( 支柱必须倒放, 且与绞车底座之间衬薄木板) , 所有压戗杠必须牢固可靠, 且顶端必须用铁丝与顶网及锚杆拴好
4KW 绞车钢丝绳规格为 6×19—15
5mm, 绳头打 4 个绳下
